二级建造师
报考指南考试报名准考证打印成绩查询考试题库

重置密码成功

请谨慎保管和记忆你的密码,以免泄露和丢失

注册成功

请谨慎保管和记忆你的密码,以免泄露和丢失

首页二级建造师题库正文

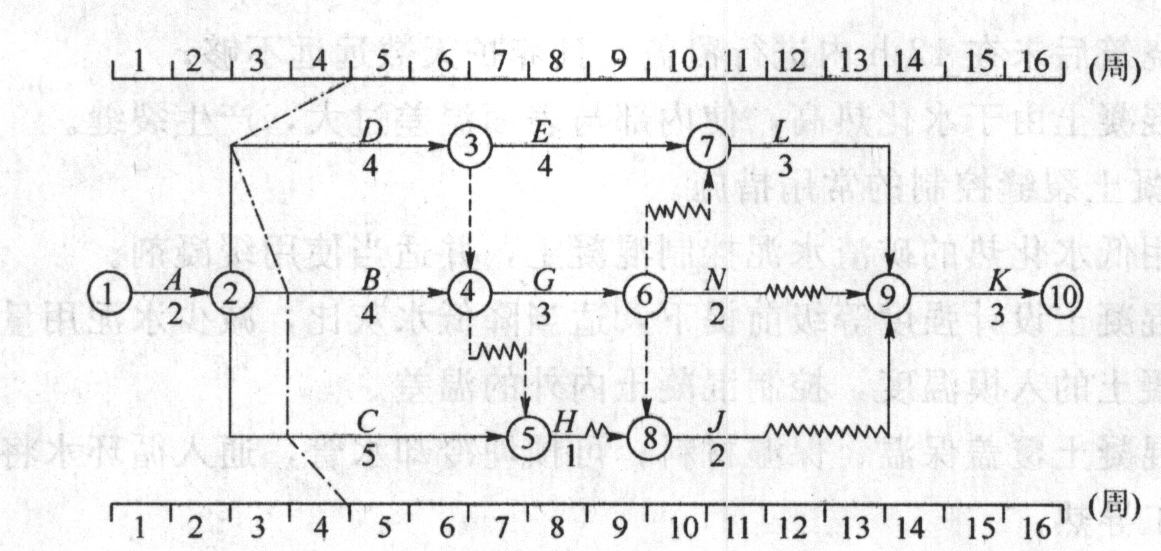

  • 建造师案例题某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。工程施工到第4周时进行进度检查,发生如下事件。 事件一:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840 立方米,工作持续时间未变。 事件二:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。 事件三:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5 000元。 事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1 200元。 问题 1.根据第4周末的检查结果,在施工进度计划图上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。 2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么? 3.施工单位是否可以就事件二、四提出费用索赔?为什么?可以获得的索赔费用是多少? 4.事件三中C工作发生的费用如何结算? 5.前4周施工单位可以得到的结算款为多少元?

扫码下载亿题库

精准题库快速提分

参考答案

1.根据第4周末的检查结果,实际进度前锋线如下图所示。分析B、C、D三项工作的实际进度对工期的影响及其理由。
(1)B工作拖后1周,不影响工期。理由:B工作总时差为1周。
(2)C工作拖后1周,不影响工期。理由:C工作总时差为3周。
(3)D工作拖后2周,影响工期2周。理由:D工作总时差为零(或D工作为关键工作)。
2.施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期2周。理由:施工中发现地下文物造成D工作拖延,不属于施工单位责任。
3.对施工单位是否可以就事件二、四提出费用索赔的判断。
(1)事件二不能索赔费用。理由:异常恶劣的气候造成施工单位施工机械损坏和施工人员窝工的损失不能索赔。
(2)事件四可以索赔费用。理由:施工中发现地下文物属非施工单位原因。
(3)施工单位可获得的索赔费用为4×100+1 2100=1 600(元)。
4.事件三中C工作发生的费用不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到其他相应项目中。
5.前4周施工单位可以得到的结算款的计算。A工作可以得到的结算款:840×300=252 000(元)。B工作可以得到的结算款:1 200×25%×320=96000(元)。D工作可以得到的结算款:4×100+1 200=1 600(元)。前4周施工单位可以得到的结算款:252000+916 000+1 600=349 600(元)。

您可能感兴趣的试题
热门试题换一换

亿题库—让考试变得更简单

已有600万用户下载
