- 单选题某施工企业同时承包多个大型复杂项目时,为了便于根据各项目不同的职能需要配置人员,宜采用的项目组织形式是( )。
- A 、直线职能制
- B 、矩阵制
- C 、直线制
- D 、职能制

扫码下载亿题库
精准题库快速提分

【正确答案:B】
矩阵制组织机构的优点是能根据工程任务的实际情况灵活地组建与之相适应的管理机构,具有较大的机动性和灵活性。它实现了集权与分权的最优结合,有利于调动各类人员的工作积极性,使工程项目管理工作顺利地进行,多用于大型复杂的项目。

- 1 【造价师案例题】1.某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价:该安装工程按设计文件计算出各分部分项工程工料机费用合计为6 000万元,其中人工费占10%。 安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办[2005]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于根据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施项目清单费用按150万元计。施工管理费、利润分别按人工费的60%、40%计。按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取。规费按8万元计;税金按税率3.50%计。 2.其中某生产装置中部分工艺管道系统如图所示。

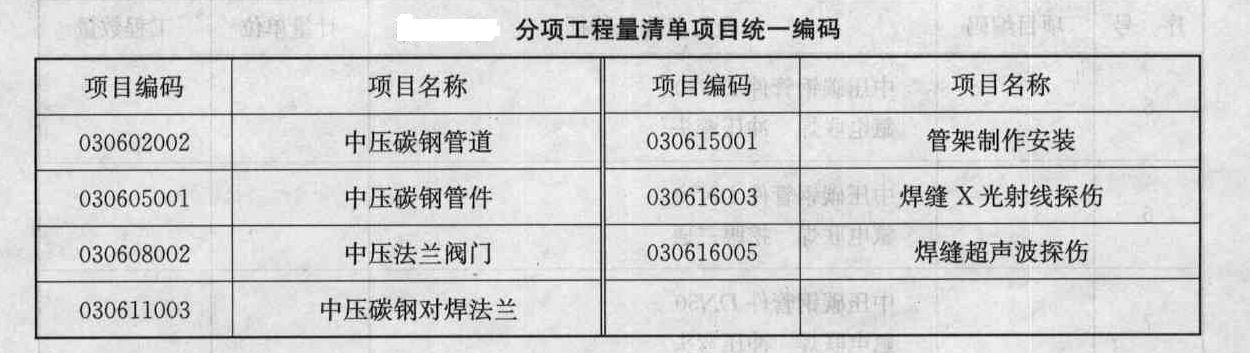

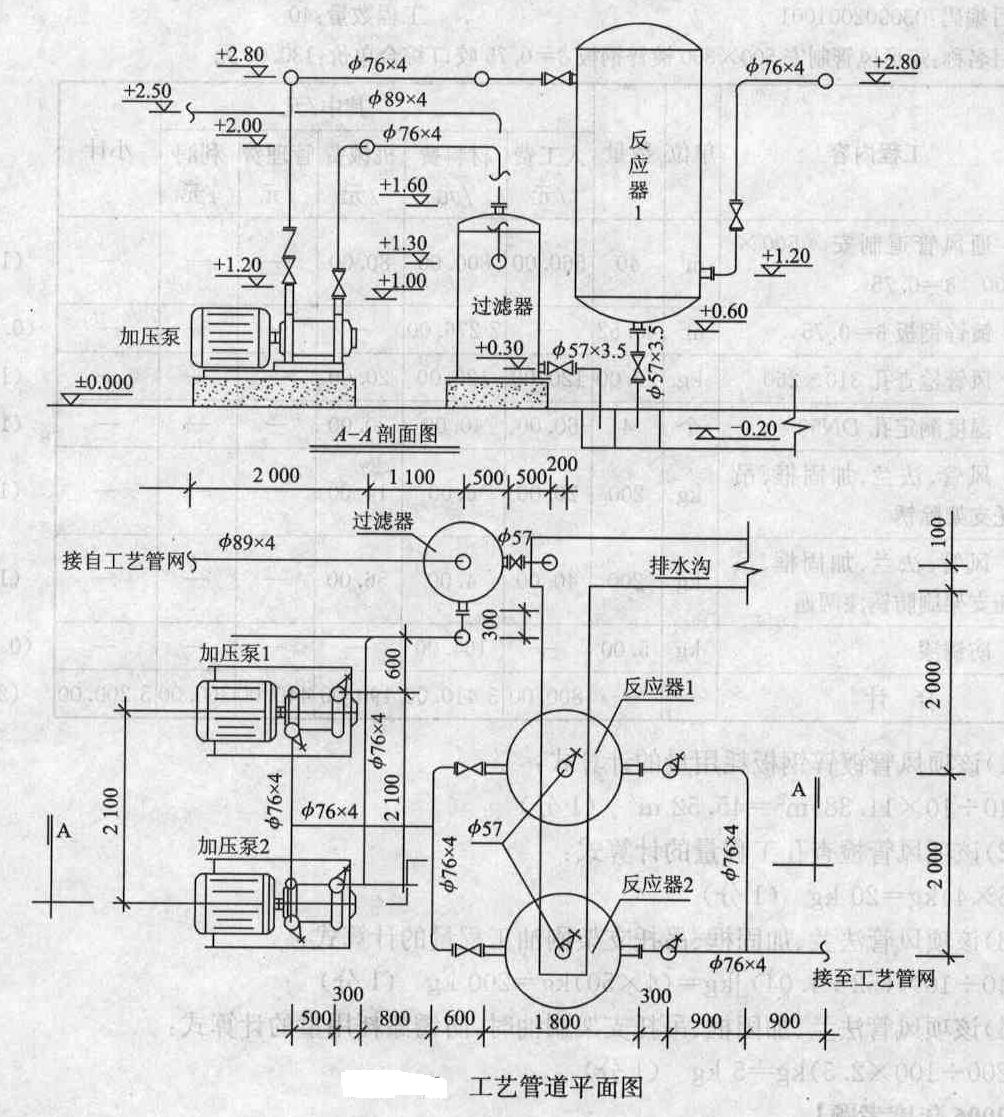

说明: 1.本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0 MPa。图中标注尺寸标高以m计,其他均以mm计。 2.管道均采用20# 碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖服连接,管道系统的焊接均为氩电联焊。 3.所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H-25,截止阀为J41H-25,采用对焊法兰连接。 4.管道支架为普通支架,共耗用钢材42.4 kg.其中施工损耗为6%。 5.管道系统安装就位后,对φ76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤1管道焊缝采用x光射线探伤,胶片规格为80 mm×150 mm,焊口按36个计。 6.管道安装完毕后,均进行水压试验和空气吹扫。管道、管遭支架除锈后,均进行刷防锈漆、调和漆各两遍。 管道系统各分部分项工程量清单项目的统一编码(表)。
按照《建设工程工程量清单计价规范》和建标「2003」206号文《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程的(含分包专业工程)投标报价。将各项费用的计算结果填入表“单项工程费用汇总表”中,其计算过程写在表“单项工程费用汇总表”的下面(计算结果均保留整数)
- 2 【造价师案例题】1.某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价:该安装工程按设计文件计算出各分部分项工程工料机费用合计为6 000万元,其中人工费占10%。 安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办[2005]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于根据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施项目清单费用按150万元计。施工管理费、利润分别按人工费的60%、40%计。按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取。规费按8万元计;税金按税率3.50%计。 2.其中某生产装置中部分工艺管道系统如图所示。
说明: 1.本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0 MPa。图中标注尺寸标高以m计,其他均以mm计。 2.管道均采用20# 碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖服连接,管道系统的焊接均为氩电联焊。 3.所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H-25,截止阀为J41H-25,采用对焊法兰连接。 4.管道支架为普通支架,共耗用钢材42.4 kg.其中施工损耗为6%。 5.管道系统安装就位后,对φ76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤1管道焊缝采用x光射线探伤,胶片规格为80 mm×150 mm,焊口按36个计。 6.管道安装完毕后,均进行水压试验和空气吹扫。管道、管遭支架除锈后,均进行刷防锈漆、调和漆各两遍。 管道系统各分部分项工程量清单项目的统一编码(表)。
根据《建设工程工程量清单计价规范》的规定,计算管道φ89×4、管道φ76×4、管道φ57×3.5、管架制作安装、焊缝X光射线探伤、焊缝超声波探伤六项工程量,并写出计算过程(计算结果均保留一位小数)。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单项目,将结果填入表“分部分项工程量清单表”。
- 3 【造价师案例题】某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀速进行,如图所示。该计划得到总监理工程师的批准。
当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图所示。
E工作和F工作于第10个月末完成以后,业主决定对K工作进行设计变更,变更设计图纸于第13个月末完成。工程进行到第12个月末时,进度检查时发现:(1)H工作刚刚开始;(2)1工作仅完成了1个月的工作量;(3)J工作和G工作刚刚完成。根据第12个月末进度检查结果,在图中绘出进度前锋线。此时总工期为多少个月?
- 4 【造价师案例题】某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀速进行,如图所示。该计划得到总监理工程师的批准。
当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图所示。
E工作和F工作于第10个月末完成以后,业主决定对K工作进行设计变更,变更设计图纸于第13个月末完成。工程进行到第12个月末时,进度检查时发现:(1)H工作刚刚开始;(2)1工作仅完成了1个月的工作量;(3)J工作和G工作刚刚完成。由于J、G工作完成后K工作的施工图纸未到,K工作无法在第12个月末开始施工,总承包单位就此向业主提出了费用索赔。造价工程师应如何处理?说明理由。
- 5 【单选题】某市区一施工企业承包某建筑工程的施工,共获工程款收入2000万元。则该企业因承包该工程而应缴纳的城市维护建设税为( )万元。
- A 、4
- B 、4.2
- C 、5
- D 、5.6
- 6 【造价师案例题】某工程项目业主与承包商签订了工程施工承包合同,合同类型为固定总价合同。合同总价为2400万元,建筑主要材料及构配件占合同价的60%,工期为8个月。承包合同规定: 1.业主向承包商支付合同价20%的工程预付款。 2.预付款应从未施工工程尚需的主要材料及构配件价值相当于预付款时起扣。 3.过程进度款按月结算。 4.业主自第一个月起,从承包商的月进度款中按10%的比例扣留保留金,直至扣到合同价的5%为止;保留金的50%于竣工验收后返还给承包商,剩余的50%直到1年保修期期满后返还。 5.业主供料价款在发生当月的工程进度款中扣回。 6.每月签发付款最低金额为10万元。 经签证的承包商实际完成的工作量以及业主直接提供的材料和构配件价值如表2-6-1所示。
问题: 1.该工程的预付款为多少?预付款从第几个月起扣? 2.每个月工程师代表应签证的工程款为多少?应签发付款凭证金额是多少?
- 7 【造价师案例题】某工程,施工总承包合同工期为20个月,在开工前,总承包单位向总监提交了施工总进度计划如图4-1所示,各项工作均为匀速进展,得到总监的批准。 当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图4-1所示。 E工作和F工作于第10个月末完成后,业主决定对K工作进行设计变更,变更设计图纸于第13个月末完成。 工程进行到第12个月末时,进度检查发现(1)H工作刚刚开始;(2)I工作仅仅完成了1个月;(3)J工作和G工作刚刚完成。
问题: 1.为了保证本工程的工期,在施工总进度计划中应重点控制哪些工作? 2.按7月末检查结果,分别分析E、C、D工作的进度情况及其对紧后工作和总工期产生什么影响?并说明理由。 3.绘制第12个月末的实际进度前锋线,此时总工期为多少个月?
- 8 【单选题】某施工企业同时承包多个大型复杂项目时,为了便于根据各项目不同的职能需要配置人员,宜采用的项目组织形式是()。
- A 、直线职能制
- B 、矩阵制
- C 、直线制
- D 、职能制
- 9 【单选题】某施工总承包企业承包的一项工程施工任务,总价款为1500万元。依据总承包合同,施工总承包企业将其中的智能系统安装工程和防水工程分包给专业施工单位,分包合同价款分别为80万元和50万元。该施工总承包企业就该工程应缴纳营业税()万元。
