- 造价师案例题1.某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价:该安装工程按设计文件计算出各分部分项工程工料机费用合计为6 000万元,其中人工费占10%。 安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办[2005]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于根据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施项目清单费用按150万元计。施工管理费、利润分别按人工费的60%、40%计。按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取。规费按8万元计;税金按税率3.50%计。 2.其中某生产装置中部分工艺管道系统如图所示。
说明: 1.本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0 MPa。图中标注尺寸标高以m计,其他均以mm计。 2.管道均采用20# 碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖服连接,管道系统的焊接均为氩电联焊。 3.所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H-25,截止阀为J41H-25,采用对焊法兰连接。 4.管道支架为普通支架,共耗用钢材42.4 kg.其中施工损耗为6%。 5.管道系统安装就位后,对φ76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤1管道焊缝采用x光射线探伤,胶片规格为80 mm×150 mm,焊口按36个计。 6.管道安装完毕后,均进行水压试验和空气吹扫。管道、管遭支架除锈后,均进行刷防锈漆、调和漆各两遍。 管道系统各分部分项工程量清单项目的统一编码(表)。
按照《建设工程工程量清单计价规范》和建标「2003」206号文《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程的(含分包专业工程)投标报价。将各项费用的计算结果填入表“单项工程费用汇总表”中,其计算过程写在表“单项工程费用汇总表”的下面(计算结果均保留整数)

扫码下载亿题库
精准题库快速提分

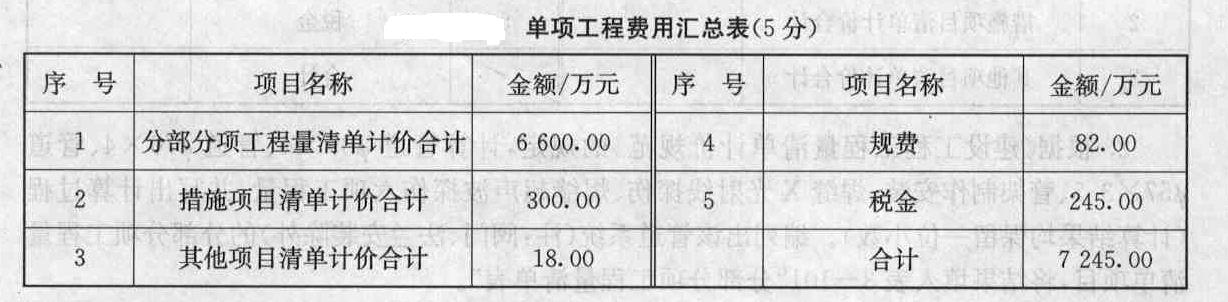

参考答案 填写单项工程费用汇总表,见表。
各项费用的计算过程(计算式):(1)分部分项工程清单计价合计:[6 000+6 000×10%×(40%+60%)]万元=6 600万元(1分);
(2)措施项目清单计价合计:脚手架搭拆费=[6 000×10%×8%+6 000×10%×8%×25%×(40%+60%)]万元=(48+12)万元=60万元(2分),安全防护、文明施工措施费-100万元×90%=90万元(1分)其他措施费=150万元(1分)措施项目清单计价合计=(60+90+150)万元=300万元(1分);
(3)其他项目清单计价合计:总承包服务费=6 000万元×20%×10%×15%=18万元(2分)(4)规费:82万元(1分)(5)税金:(6 600+300+18+82)万元×3.5%=7 000万元×3.5%=245万元(2分)。
您可能感兴趣的试题- 1 【造价师案例题】1.某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价:该安装工程按设计文件计算出各分部分项工程工料机费用合计为6 000万元,其中人工费占10%。 安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办[2005]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于根据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施项目清单费用按150万元计。施工管理费、利润分别按人工费的60%、40%计。按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取。规费按8万元计;税金按税率3.50%计。 2.其中某生产装置中部分工艺管道系统如图所示。
说明: 1.本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0 MPa。图中标注尺寸标高以m计,其他均以mm计。 2.管道均采用20# 碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖服连接,管道系统的焊接均为氩电联焊。 3.所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H-25,截止阀为J41H-25,采用对焊法兰连接。 4.管道支架为普通支架,共耗用钢材42.4 kg.其中施工损耗为6%。 5.管道系统安装就位后,对φ76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤1管道焊缝采用x光射线探伤,胶片规格为80 mm×150 mm,焊口按36个计。 6.管道安装完毕后,均进行水压试验和空气吹扫。管道、管遭支架除锈后,均进行刷防锈漆、调和漆各两遍。 管道系统各分部分项工程量清单项目的统一编码(表)。
根据《建设工程工程量清单计价规范》的规定,计算管道φ89×4、管道φ76×4、管道φ57×3.5、管架制作安装、焊缝X光射线探伤、焊缝超声波探伤六项工程量,并写出计算过程(计算结果均保留一位小数)。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单项目,将结果填入表“分部分项工程量清单表”。

- 2 【单选题】某市区一施工企业承包某建筑工程的施工,共获工程款收入2000万元。则该企业因承包该工程而应缴纳的城市维护建设税为( )万元。
- A 、4
- B 、4.2
- C 、5
- D 、5.6
- 3 【单选题】根据工业管道安装工程量计算规则,各种管道安装工程量的计算方法为( )。
- A 、按管道中心线长度,以“延长米”计算,不扣除阀门、管件所占长度
- B 、按管道中心线长度,以“延长米”计算,扣除阀门长度,但不扣除管件长度
- C 、按管道中心线长度,以“延长米”计算,遇弯管时,按中心线弯曲周长计算
- D 、按管道中心线长度,以“延长米”计算,扣除管件长度,但不扣除阀门长度
- 4 【单选题】根据工业管道安装工程量计算规则,各种管道安装工程量的计算方法为( )。
- A 、按管道中心线长度,以“延长米”计算,不扣除阀门、管件所占长度
- B 、按管道中心线长度,以“延长米”计算,扣除阀门长度,但不扣除管件长度
- C 、按管道中心线长度,以“延长米”计算,遇弯管时,按中心线弯曲周长计算
- D 、按管道中心线长度,以“延长米”计算,扣除管件长度,但不扣除阀门长度
- 5 【单选题】对于安装工程施工企业来说,贯穿于施工企业从事经营、生产全过程的规范性管理文件是( )。
- A 、施工项目管理规划大纲
- B 、施工项目管理实施规划
- C 、项目施工组织总设计
- D 、施工项目管理规划
- 6 【单选题】某施工总承包企业承包的一项工程施工任务,总价款为1500万元。依据总承包合同,施工总承包企业将其中的智能系统安装工程和防水工程分包给专业施工单位,分包合同价款分别为80万元和50万元。该施工总承包企业就该工程应缴纳营业税()万元。
- A 、41.1
- B 、42.6
- C 、43.5
- D 、45.0
- 7 【单选题】某市区一施工企业承包某建筑工程的施工,共获工程款收入2000万元。则该企业因承包该工程而应缴纳的城市维护建设税为()万元。
- A 、4
- B 、4.2
- C 、5
- D 、5.6
- 8 【单选题】根据发承包双方对工程施工阶段的风险宜采用相应的分摊原则,以下属于承包人不应承担的风险有( )。
- A 、市场中的建筑材料、燃料等价格变动的风险
- B 、有关政策出台导致人工发生变化的风险
- C 、施工机械使用费变动的风险
- D 、承包人的管理费、利润的风险
- 9 【单选题】根据《标准设计施工总承包招标文件》,除投标人须知前附表另有规定外,工程总承包招标的投标有效期为( )天。
- A 、60
- B 、90
- C 、120
- D 、180
- 10 【单选题】根据《标准设计施工总承包招标文件》中的规定,发包人在价格清单中给定暂估价的材料、工程设备和专业工程属于依法必须招标的范围并达到规定的规模标准的,由发包人和承包人以招标的方式选择供应商或分包人,列入合同价格的应是( )。
- A 、经监理人确认的材料、工程设备的价格与工程量清单中所列的暂估价的金额差以及相应的税金等其他费用
- B 、经估价的专业工程与工程量清单中所列的暂估价的金额差以及相应的税金等其他费用
- C 、中标金额与工程量清单中所列的暂估价的金额差以及相应的税金等其他费用
- D 、中标金额
