- 建造师案例题背景资料某制药设备机电安装工程项目,监理单位要求总承包商编制并提交该工程施工组织设计,总承包商首先确定了该工程的总体施工流程,继而编制了施工组织设计并提交监理工程师。总承包商在施工过程中出现以下情况:(1)制药设备由厂家将其分解成零部件运输到安装施工现场。(2)设备到施工现场后,总承包商对其进行了清点、登记和检查。(3)为了掌握设备零部件之间的相对位置误差,总承包商只进行了同轴度误差检测。(4)在该设备固定时,施工人员将零部件进行组装后将底座就位固定。(5)总承包商办理完工程验收手续后,与业主共同进行试运转。问 题:1.总承包商在确定总体施工流程中,一般应考虑哪些原则?2.以图示说明机电安装工程施工总体流程。3.机电安装工程施工组织设计类型有哪几种?4.就总承包商在施工过程中出现的情况,请你判断是否妥当,如妥当,说明理由;如不妥,请改正。

扫码下载亿题库
精准题库快速提分

1.总承包在确定总体施工流程时,一般应考虑的原则:
(1)符合机电安装工程施工的规律;
(2)与施工方法一致;
(3)符合施工组织的要求;
(4)符合工程安全和工程质量的要求;
(5)适应外部提供的条件。

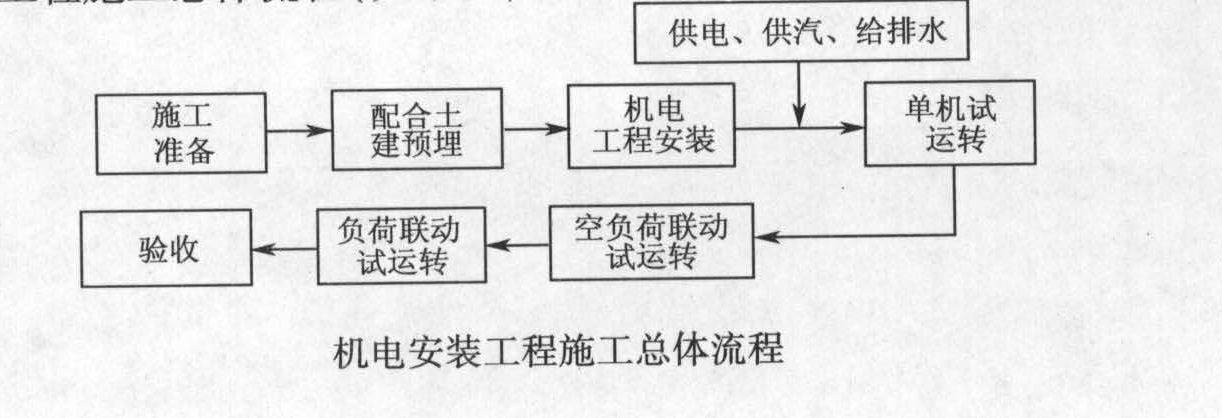

2.机电安装工程施工总体流程(如下图)。
3.机电安装工程施工组织设计类型:施工组织总设计、施工组织设计和施工方案。
4.对施工过程出现的情况的妥当与否的判定:
(1)妥当。理由:由于运输条件的限制,大型设备无法将其整体运输到安装施工现场,出厂时只能分解成零部件进行运输。
(2)不妥。正确做法:在设备交付现场安装前,由总承包方负责与业主(或其代表)或供货商共同对其清点、登记和检查。
(3)不妥。正确做法:精度检测包括垂直度、平行度和同轴度误差检测。
(4)不妥。正确做法:对于解体设备应先将底座就位固定后,再进行组装。
(5)不妥。正确做法:设备试运行合格后,才可以并及时办理工程验收。

- 1 【建造师案例题】背景资料某机电设备安装公司中标一项中型机电设备安装工程,并签订了施工承包合同。工程的主要内容有:静设备安装、工艺管道安装、机械设备安装等,其中静设备工程的重要设备为一台高38 m,重量为60 t的合成塔,该塔属于压力容器,由容器制造厂整体出厂运至施工现场,机电安装公司整体安装。工程准备阶段,施工设计图纸已经到齐。该公司组织编制了施工组织总设计,并根据工程的主要对象,项目部编制了“容器与合成塔安装方案”,“合成塔吊装方案”,“工艺管道安装、焊接技术方案”,“机械设备安装、调试方案”。为便于组织施工,安装公司在业主提供的施工现场旁的临时用地上建造了生产生活临时设施。生产设施包括现场临时办公室、仓库及材料堆放场、管道预制组装场等。生活设施包括职工宿舍、食堂、浴室等。为加快工程进度,管道预制、焊接安排每晚7点到11点的夜间加班作业。安装公司将临时设施的生活、施工废水通过排水沟直接排放到附近一条小河内,固体废弃物运至指定的垃圾处理场倾倒。问 题:1.机电安装公司编制施工组织总设计的主要依据有哪些?2.机电安装公司应取得何种特种设备许可才能从事合成塔的安装工作?在合成塔安装前应向哪个机构履行何种手续?3.根据背景资料,机电安装公司至少还应编制哪些主要施工方案?哪些方案应形成专项安全技术措施方案?4.机电安装公司临时设施的主要环境影响因素有哪些?安装公司对废水和固体废弃物的处理方式是否正确?
- 2 【建造师案例题】背景资料某实施监理的机电安装工程项目,施工合同采用了包工包全部材料的固定价格合同。工程招标文件参考资料中提供的用砂地点距工地4 km。但是开工后,检查该砂质量不符合要求,承包商只得从另一距工地20 km的供砂地点采购。而在一个关键工作面上又发生了以下原因造成临时停工:2007年5月20日至2007年5月26日承包商的施工设备出现了从未出现过的故障;应于2007年5月24日交给承包商的后续图纸直到2007年6月10日才交给承包商;2007年6月7日至2007年6月12日施工现场下了该季节罕见的特大暴雨,造成了2007年6月11日至2007年6月14日的该地区的供电全面中断。问 题:1.由于供砂距离的增大,必然引起费用的增加,承包商经过仔细认真计算后,在业主指令下达的第3天,向业主的监理工程师提交了将原用砂单价每吨提高5元人民币的索赔要求。作为一名监理工程师应该批准该索赔要求吗?为什么?2.由于几种情况的暂时停工,承包商在6月15日向监理工程师提交了延长工期25 d,成本损失费人民币2万元/d(此费率已经监理工程师核准)和利润损失费人民币2千元/d的索赔要求,共计索赔款57.2万元。作为一名监理工程师应该批准该索赔款额多少万元?3.索赔成立的条件是什么?4.若承包商对因业主原因造成窝工损失进行索赔时,要求设备窝工损失按台班计算,人工的窝工损失按工日计价是否合理?如不合理应怎样计算?5.你认为应该在业主给承包商工程进度款的支付中扣除竣工拖期违约损失赔偿金吗?为什么?
- 3 【建造师案例题】背景资料某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。在合同履行过程中发生以下情况:情况1:该机电安装工程公司根据监理单位编制的设备监造大纲派有资格的专业技术人员到设备制造现场进行监造工作。情况2:该机电安装工程公司根据质量监督检验部门编制的经批准的施工组织总设计进行施工。情况3:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。情况4:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名业务精通的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。情况5:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。问 题:1.按设备功能可将机械设备分为哪几类?化工生产设备属于哪一类?2.业主与总承包方和分包方签订的合同是否合理?为什么?3.逐一对以上发生的情况判断其正确与否,并说明理由或改正。4.情况3中发生的重大事故属于几级重大事故?安全事故处理必须坚持的原则是什么?5.该工程项目职业健康、安全与环境风险管理的基本原则有哪些?6.情况5中的试运行方案应由谁编制?由谁审批?
- 4 【建造师案例题】背景资料某机电安装工程项目,某建筑公司于2009年3月8日与某建设单位签订了修建建筑面积为3 000平方米工业厂房(带地下室)的施工合同。该建筑公司编制的施工方案和进度计划已获监理工程师批准。施工进度计划已经达成一致意见。合同规定由于建设单位责任造成施工窝工时,窝工费用按原人工费、机械台班费60%计算。在专用条款中明确6级以上(含6级)大风、大雨、大雪、地震等自然灾害按不可抗力因素处理。工程师应在收到索赔报告之日起28 d内予以确认,工程师无正当理由不确认时,自索赔报告送达之日起28 d后视为索赔已经被确认。根据双方商定,人工费定额为30元/工日,机械台班费为1 000元/台班。建筑公司在履行施工合同的过程中发生以下事件:事件1:基坑开挖后发现地下情况和发包商提供的地质资料不符,有古河道,须将河道中的淤泥清除并对地基进行二次处理。为此,业主以书面形式通知施工单位停工10 d,窝工费用合计为3 000元。事件2:5月18日发生6级大风,一直到5月21日开始施工,造成20名工人窝工。事件3:5月21日用30个工日修复因大雨冲坏的永久道路,5月22日恢复正常挖掘工作。事件4:5月27日因租赁的挖掘机大修,挖掘工作停工2 d,造成人员窝工10个工日。事件5:5月29日,因外部供电故障,使工期延误2 d,造成20人窝工,2台施工机械窝工。事件6:在施工过程中,发现因业主提供的图纸存在问题,故停工3 d进行设计变更,造成人工窝工的60个工日,机械窝工9个台班。问 题:1.分别说明事件1至事件6的工期延误和费用增加应由谁承担。并说明理由。如是建设单位的责任应向承包单位补偿工期和费用分别为多少?2.建设单位应给予承包单位补偿工期多少天?补偿费用多少元?
- 5 【建造师案例题】背景资料某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观、基础的位置及几何尺寸的测量,对设备基础进行了预压试验。问 题:1.该设备安装工程施工组织设计的编制过程中有哪些不妥之处?请改正。2.施工组织总设计的主要内容包括哪些?3.设备基础质量合格证明书包括哪些?4.对设备基础的外观检查主要是查看哪些项目?5.对设备基础的位置及几何尺寸的测量检查主要包括哪些项目?6.对设备基础进行预压试验的作用是什么?7.如果对设备基础的强度有怀疑时,应运用什么方法对基础的强度进行复测?
- 6 【建造师案例题】背景资料某机械设备安装工程项目,业主拟通过招标确定施工承包商,业主经过资格预审确定了A、B、C、D、E、F6家投标人作为潜在投标人,这6家潜在投标人在投标时出现以下情况:A投标人在编制投标文件时主要依据设计图纸、工程量表、其他投标人的投标书、有关法律法规等。B投标人在编制投标文件时,首先确定了上级企业管理费及工程风险和利润,接着开始计算工料及单价。C投标人在编制施工方案时,主要从工程量要求、技术要求、施工设备要求、施工利润要求、质量要求等5个方面综合考虑。D投标人的投标文件按照招标文件的各项要求编制后,另外附加了工期需延长10 d的条件。E投标人在投标截止时间前递交了一份补充文件,提高了投标报价。F投标人的投标组织机构由本单位的经营管理人员和专业技术人员组成。问 题:1.A投标人在编制投标文件时的主要依据是否妥当?2.B投标人在编制投标文件时的步骤是否恰当?如不恰当,请改正。3.C投标人在编制施工方案时考虑的内容是否妥当?如不妥,说出应考虑哪些内容。4.D投标人的投标文件作废标处理是否正确?5.E投标人递交的补充文件是否有效?6.F投标人的投标组织机构人员是否合理?如不合理,说出合理的组成人员。
- 7 【建造师案例题】背景资料某机电安装工程项目,业主通过公开招标方式选择了某机电安装企业,双方签订了机电安装工程施工总承包合同,施工总承包企业又选择了一家劳务分包企业,将某分部工程的劳务作业分包给该劳务分包企业。在施工过程中发生如下事件:事件1:由于业主供应的工程材料延误,使劳务分包企业停工待料,劳务分包企业直接向业主提出延长工期的要求。事件2:施工过程中,业主要求增加工程量,经项目经理同意后,双方签订变更合同。事件3:某分项工程,监理工程师指令变更合同,因此变更涉及工程价格的变化,机电安装企业在变更后的第20 d向监理工程师提出变更价格的报告。事件4:该机电安装企业为了预防合同风险,向当地保险公司投保了工程一切险。问 题:1.事件1中,劳务分包企业是否可以向业主提出工期延长的要求?说明理由。2.事件2中,施工合同变更的程序是否正确?如不正确,请说明正确的做法。3.事件3中,监理工程师是否会批准变更价格报告?并说明理由。4.合同风险的因素有哪些?合同风险的防范主要有哪些方面?事件4中是运用哪方面来预防风险的?
- 8 【建造师案例题】背景资料某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划如下图所示,该计划满足合同工期100 d的要求。在上述施工进度计划中,由于工作E和工作G共用一塔式起重机(塔式起重机原计划在开工第25 d后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。在施工过程中,由于业主要求变更设计图纸,使工作B停工10 d(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:1.调整方案:将工作J的持续时间压缩5 d。2.费用补偿要求:1.工作J压缩5 d,增加赶工费25 000元;
2.塔吊闲置15 d补偿:600元/d(塔式起重机租赁费)×15 d=9 000元;3.由于工作B停工10 d造成其他有关机械闲置、人员窝工等综合损失45 000元。问题:1.如果在原计划中先安排工作E,后安排工作G施工,塔式起重机应安排在第几天(上班时刻)进场投入使用较为合理?为什么?2.工作B停工10 d后,承包方提出的进度计划调整方案是否合理?该计划如何调整较为合理?3.承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?
- 9 【建造师案例题】背景资料某机电安装工程公司承接一汽车厂重型压力机车间机电设备安装工程,工程内容包括设备监造,压机的就位安装、压力管道安装、自动控制工程、电气工程和单机试运行等。其中压机最高22.5m,单件最重为105t。合同工期为4个月。合同约定,工期每推迟一天罚10000元,提前一天奖励5000元。该公司项目部承接工程进行分析,工程重点是压机吊装就位,为此,制定了两套吊装方案。第一套方案,采用桅杆式起重机吊装,经测算施工时间需要50天,劳动力安排日平均为30人,参照相关规定算人日平均工资50元,机械台班费及新购置钢丝绳和索具费用共20万元,其他费用2.5万元。第二套方案,采用两台100t汽车式起重抬吊,但需要租赁,机械租赁费用1万元/日台。经测算,现场共需14天,与第一套方案相比人工费可降低70%,其他费用可降低30%。该项目部合理选择了吊装方案,注重安全管理,合理调度,加强了各阶段的成本控制,尤其对压机吊装成本费用控制很严。吊装部队发挥了积极性,如期完成任务,为后面工序创造了良好条件,使该工程项目提前8天完成了施工任务。问题1:该工程项目应编制何种类型施工组织设计和专项施工方案?问题2:项目部进行设备监造验收的主要依据有哪些?问题3:计算每套压机吊装方案的成本费用。问题4:对两套压机吊装方案进行技术经济分析,该项目部应选用哪套方案?问题5:按问题4选用的吊装方案,吊装成本降低率是多少?
- 10 【建造师案例题】背景资料某机电设备安装公司承担了理工大学建筑面积为2万平方米的图书馆工程的通风空调系统施工任务。该工程共有S1~S6六个集中式全空气空调系统,空调风系统设计工作压力为600Pa。空气处理机组均采用带送风机段的组合式空调机,由安装公司采购并组成项目部承担安装任务。风管通过焊接连接方式,风管系统安装完毕后,严密性试验采用漏光法检测合格。当施工进入空调系统调试阶段时,系统出现三个问题①空气处理机组运转时晃动;②系统调试中在风管所有阀门全开情况下,实测送入空调区风量小于设计风量且相差较大,而该系统风机出口风量实测值符合设计要求;③空气处理机组冷冻水进出管路上的阀门有滴水,经检查这两个阀门未保冷但无漏水。针对上述问题,施工单位采取了整改措施后才使系统调试合格。空调系统调试完成后,按施工质量验收程序进行了施工质量验收工作。问题1:空气处理机组运转时产生晃动的原因是什么?如何解决?问题2:分析系统送入空调区的风量与设计风量相差较大的主要原因。问题3:解决阀门滴水问题的措施有哪些?问题4:按照建筑工程项目划分标准,该通风空调系统应划分为图书馆工程的什么工程?该工程的施工质量验收程序是什么?问题5:为保证风管焊接质量,针对环境条件编制质量预控方案。
