  • 案例分析题

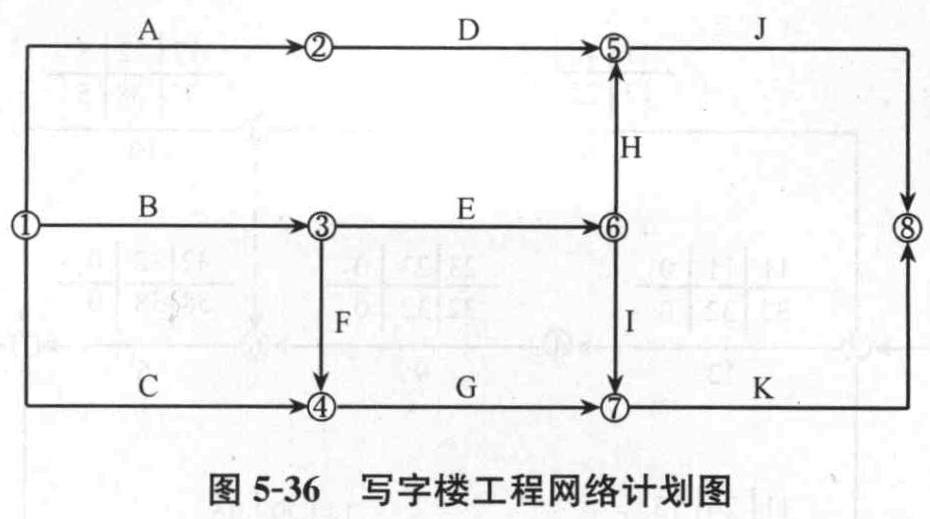

    题干:某施工单位承接一写字楼工程的施工任务。该写字楼工程可分为A~K11个施工过程,各个工作的逻辑关系如表5-16所示。[9787112191468-image/9787112191468-005-018.jpg]
    题目:部分工作的持续时间见表5-17。已知该网络图B—F-G-K线路为关键线路。某日,由于客观原因,施工方不得不延长工作E的持续时间。在不影响总工期的基础上,工作E的最长持续时间可以是多少周?

扫码下载亿题库

精准题库快速提分

参考答案

B-F—G—K线路为关键线路,则:
T=8+3+6+5=22 (周)
由于客观原因,施工方不得不延长工作E的持续时间。经过工作E的线路有两条:
(1) B-E—H-J 线路:
T=8+E+4+2=14+E≤22
E≤8周
(2) B—E—I—K 线路:
T=8+E+3+5=16+E≤22 (周)
E≤6周
所以,工作E的最长持续时间可以是6周。
