  • 简答题
    题干:某工程建设项目,网络计划如图5-1,网络计划的计划工期为84天。[006-008-004-9787566102805-image/006-008-004-9787566102805-010-002.jpg]在施工过程中,由于业主直接原因、不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果如表5-1(正数为延长工作天数,负数为缩短工作天数),由于工作的持续时间的变化,网络计划的实际工期为89天,如图5-2。[006-008-004-9787566102805-image/006-008-004-9787566102805-010-003.jpg]
    题目:监理工程师应签证延长合同工期几天为合理?为什么?(用网络计划图表示)

扫码下载亿题库

精准题库快速提分

参考答案

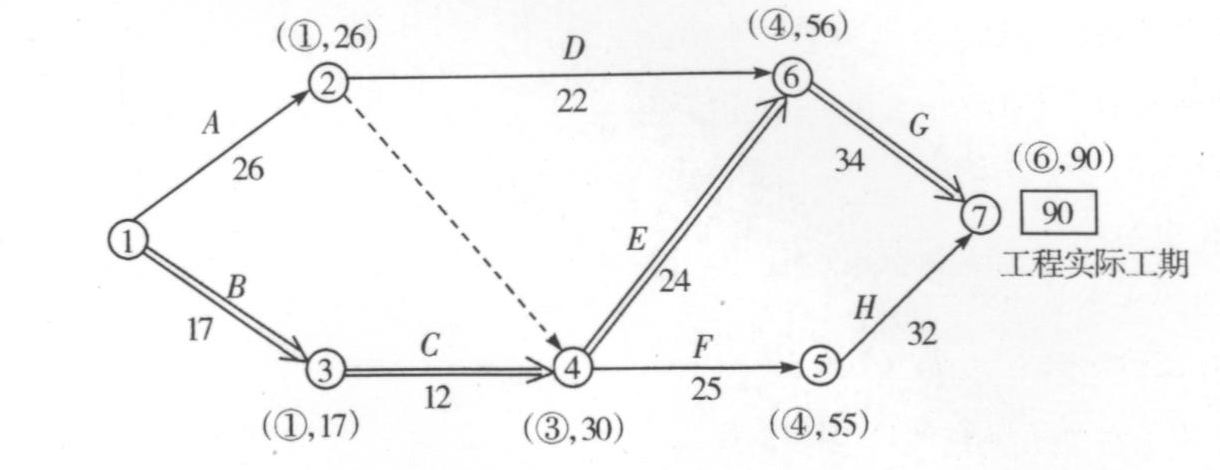

由非施工单位原因造成的工期延长应给予延期,如下图所示:
应签证顺延的工期为90-84=6(天)。
