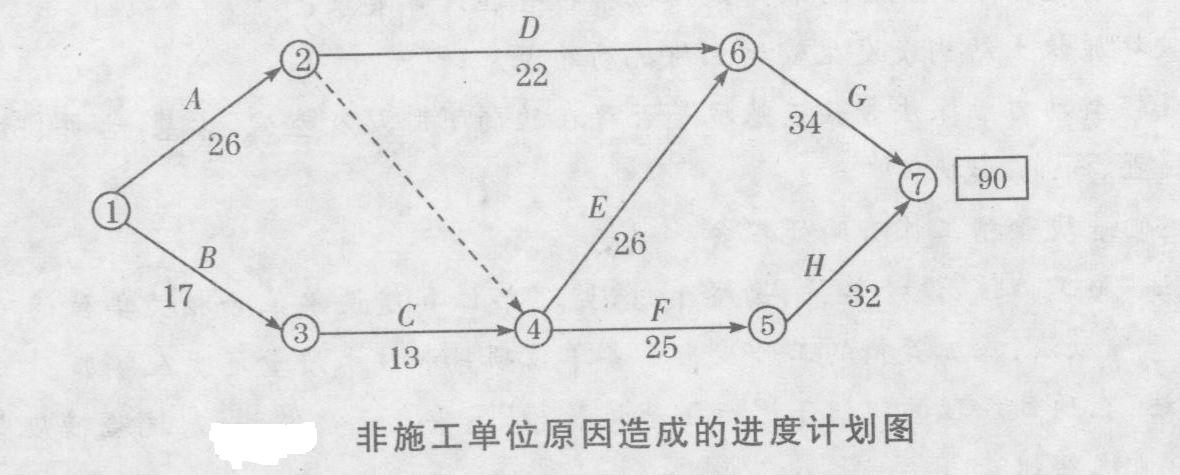

题干:某工程建设项目,网络计划如图所示,网络计划的计划工期为84天。[jlgcs/jsgcjlalfx/cgmj/10/image/img-10-007-01.jpg]在施工过程中,由于业主直接原因、不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果见表(正数为延长工作天数,负数为缩短工作天数),由于工作的持续时间的变化.网络计划的实际工期为89天,如图所示。
题目:监理工程师应签证延长合同工期几天为合理?为什么?(用网络计划图表示)

扫码下载亿题库
精准题库快速提分

由非施工单位原因造成的工期延长应给予延期,如图所示。应签证顺延的工期为90-84=6(天)。

- 1 【简答题】
监理工程师因业主原因应签证索赔金额多少为合理?
- 2 【简答题】第1个月至第3个月,监理工程师各月签证的工程款是多少?应签发的付款凭证金额是多少?
- 3 【单选题】对于工程中的合同争议,监理工程师应首先采用协商解决的方式,协商不成的()。
- A 、采用仲裁手段
- B 、采用诉讼手段
- C 、由当事人向合同管理机关申请调解
- D 、暂时搁置等待时机,另谋良策
- 4 【简答题】监理工程师应签发延长合同工期几天合理?为什么?(用网络计划图表示)
- 5 【多选题】监理工程师在审批工程延期时应遵循的原则有()
- A 、合同条件
- B 、申报程序
- C 、影响工期
- D 、时间长短
- E 、实际情况
- 6 【单选题】监理工程师在审批工程延期时遵循的根本原则是()
- A 、依据合同条件
- B 、是否影响工期
- C 、结合实际情况
- D 、符合业主意图
- 7 【简答题】1~6月份监理工程师应签证的工程价款是多少?实际签发的付款凭证金额是多少?
- 8 【简答题】监理工程师应签证延长合同工期几天为合理?为什么?(用网络计划图表示)
- 9 【简答题】监理工程师应签证索赔金额多少为合理?
- 10 【案例分析题】第1~3月监理工程师各月签证的工程款是多少?应签发的付款凭证金额是多少?
热门试题换一换
- -般来说,风险管理中所运用的风险对策有( )。
- 施工合同示范文本规定,承包商递交索赔报告28天后,工程师未对此索赔要求作出任何表示,则应视为 ( )
- 工程监理企业资质分为综合资质、专业资质和事务所资质。其中,( )专业资质可设立丙级。
- 事件3中,分别指出建设单位和设备安装分包单位做法的不妥之处,说明理由,写出正确做法。
- 某建设单位委托设计院承担办公楼设计任务,设计院在完成设计任务30%时,由于某种原因,办公楼项目停建,建设单位向设计院发出终止合同的通知。依据设计合同示范文本的规定,承担解除合同后果责任的方式应为 ()。
- 《合同法》规定的合同生效条件包括 ()。
- 在上述事件中,乙方可以就哪些事件向甲方提出工期补偿和(或)费用补偿要求?为什么?
- 下列属于工程监理企业资质综合资质标准的是()。
- 对建设单位或使用单位提出的工程质量缺陷,要求( )予以修复。

亿题库—让考试变得更简单
已有600万用户下载
