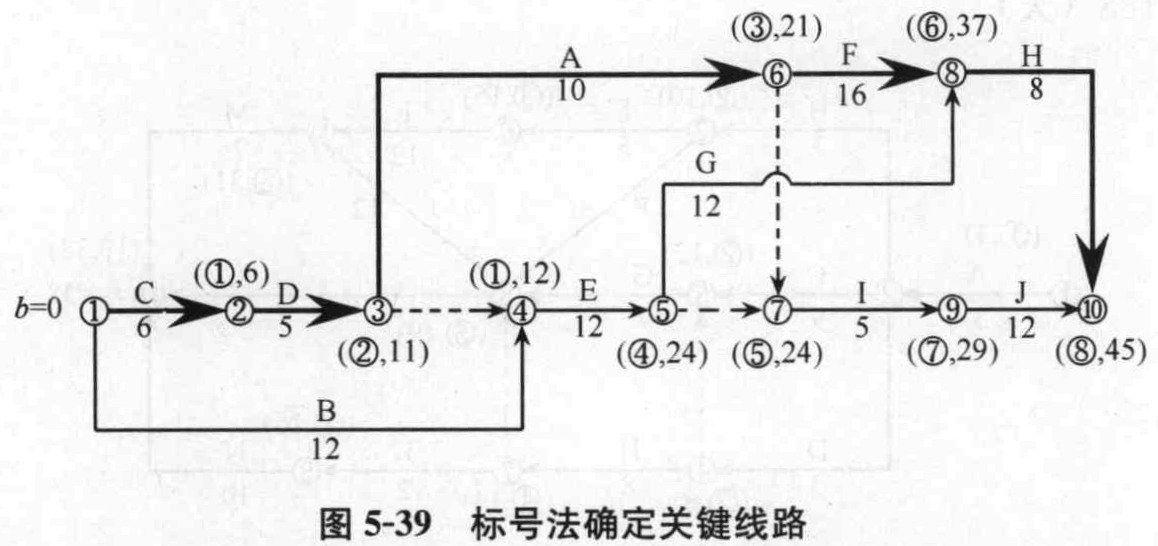

    题干:(二)如按D→A→I顺序组织施工,则网络计划变化如图5-26所示。[9787112191468-image/9787112191468-005-024.jpg]
    题目:机械在现场的使用和闲置时间各是多少天?

扫码下载亿题库

精准题库快速提分

参考答案

计算机械在现场的使用和闲置时间。
(1)机械在现场的使用时间:

(2)机械在现场的闲置时间:
D和A之间为,无闲置。
A 和 I 之间为(天)。
所以A和I之间机械闲置:24 — 21 = 3(天),故机械总闲置的时间为3天。
