- 造价师案例题
题干:某工业建设项目有关资料如下:1.项目计算期10年,其中建设期2年。项目第3年投产,第4年开始达到设计生产能力。2.项目建设投资2800万元(不含建设期贷款利息),第1年投入1000万元,第2年投入1800万元。投资方自有资金2500万元,根据筹资情况,建设期分两年各投入1000万元,余下的500万元在投产年初作为流动资金投入。3.项目建设投资不足部分向银行贷款,贷款年利率为6%,从第3年起,以年初的本息和为基准开始还贷,每年付清利息,并分5年等额还本。4.该项目建设投资总额中,预计85%形成固定资产,15%形成无形资产。固定资产综合折旧年限为10年,采用直线法折旧,固定资产残值率为5%,无形资产按5年平均摊销。5.该项目计算期第3年的经营成本为1500万元、第4年至第10年的经营成本为1800万元。项目设计生产能力为50万件,销售价格(不含税)为54元/件。产品固定成本占年总成本的40%。
题目:以计算期第4年的数据为依据,列式计算年产量盈亏平衡点,并据此进行盈亏平衡分析。(除问题4计算结果保留两位小数外,其余各题计算结果均保留三位小数)

扫码下载亿题库
精准题库快速提分

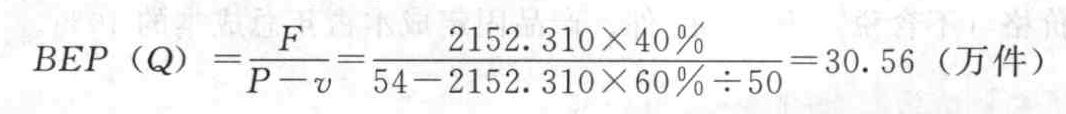

第4年产量盈亏平衡点:
结果表明,当项目产量小于30.56万件时,项目开始亏损;当项目产量大于30.56万件时,项目开始盈利。
30.56÷50=61.12%
由于盈亏平衡产量为设计生产能力的61.12%≤70%,则项目产出的抗风险能力较强。
问题4依据运营期第4年的总成本费用,固定成本与可变成本的分布比例,销售价格,设计生产能力等数据计算产量盈亏平衡点.

- 1 【造价师案例题】(计算结果保留两位小数)列式计算计算期第3年的所得税,从项目本金出资者的角度,列式计算计算期第8年的净现金流量。
- 2 【造价师案例题】(计算结果均保留两位小数)列式计算材料预付款、开工前承包商应得措施项目工程款。
- 3 【简答题】列式计算计算期第3年、第4年、第8年的总成本费用。
- 4 【简答题】以计算期第4年的数据为依据,列式计算年产量盈亏平衡点,并据此进行盈亏平衡分析。
- 5 【简答题】计算项目计算期第4年的利息备付率,项目还本付息金额最多年份的偿债备付率,并对项目的偿债能力予以分析。
- 6 【简答题】依据提供的基础定额数据,计算混凝土带形基础的分部分项工程量清单综合单价,填入表“分部分项工程量清单综合单价分析表”中,并列出计算过程。
- 7 【造价师案例题】列式计算项目计算期第3年初的累计借款。
- 8 【造价师案例题】列式计算项目计算期第4年初的累计借款。
- 9 【造价师案例题】列式计算项目第3年、第4年和第10年的经营成本。
- 10 【造价师案例题】依据上述相关费用数据计算避雷装置项目的工程量清单综合单价,并分别填人表3-6-14“分部分项工程量清单综合单价计算表”。(计算结果均保留2位小数)
热门试题换一换
- 下列内容中,不属于招标文件中投标人须知内容的是( )。
- 项目范围管理的过程应包括( )。
- 根据基坑开挖的深度及挡墙系统的截面性能可设置一道或多道支点。基坑较浅,挡墙具有一定刚度时,可采用( )而不设支撑点。
- 根据我国《合同法》的规定,()的合同属于无效合同。
- 对不稳定边坡的防治措施描述不正确的是()。
- 某建筑物需开挖宽20m、长100m、深10m的基坑,地下水位低于自然地面0.5m,为便于施工需实施降水措施,降水方法和布置形式应采用()。
- 关于双代号网络图的绘制规则,下列描述正确的有()。
- 编制预算定额中的人工工日消耗量时,完成一定计量单位的分项工程或结构构件的各项工作过程的施工任务所必需消耗的技术工作用工是( )。
