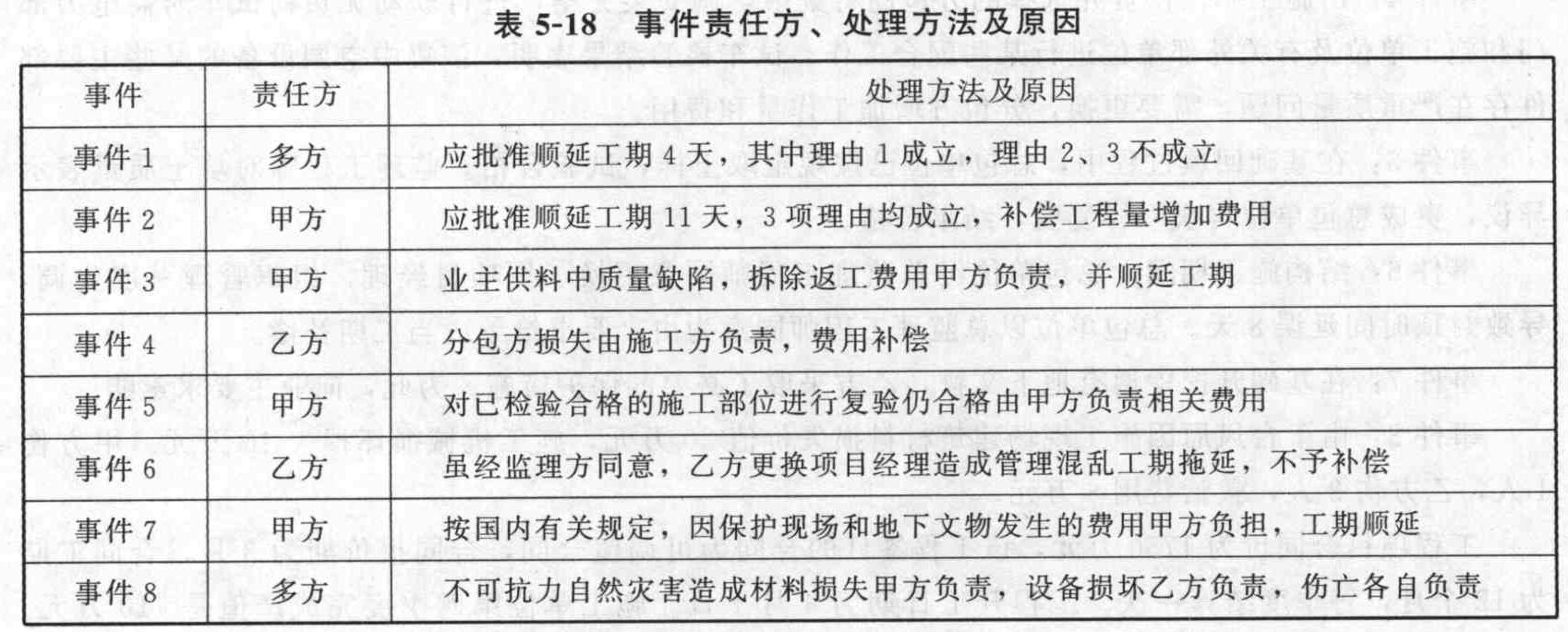

题干:某项工程,钢筋混凝土结构,地下2层,地上18层,基础为整体底板,混凝土工程量为840立方米,整体底板的底标高为-6m,钢门窗框、木门,采用集中空调设备。施工组织设计确定,土方采用大开挖放坡施工方案,开挖土方工期20天。浇筑底板混凝土24小时连续施工,需4天。施工过程中发生如下事件:事件1:施工单位在合同协议条款约定的开工日期前7天提交了一份请求报告,报告请求延期10天开工,其理由为:(1)电力部门通知,施工用电变压器在开工4天后才能安装完毕。(2)由铁路部门运输的5台属于施工单位自有的施工主要机械在开工后8天才能运到施工现场。(3)为工程开工所必需的辅助施工设施在开工后10天才能投入使用。事件2:基坑开挖进行18天时,发现-6m深地基仍为软土地基,与地质报告不符。监理工程师及时进行了以下工作:(1)通知施工单位配合勘察单位利用2天时间查明地基情况。(2)通知业主与设计单位洽商修改基础设计,设计时间为5天交图。确定局部基础深度加深到-7.5m,混凝土工程量增加70立方米。(3)通知施工单位修改土方施工方案,加深开挖,增大放坡,开挖土方需要4天。事件3:工程所需的200个钢门窗框是由业主负责供货,钢门窗框运达施工单位工地仓库,并经入库验收。施工过程中进行质量检验时,发现有10个钢窗框有较大变形,甲方代表即下令施工单位拆除,经检查原因属于钢窗框使用材料不符合要求。事件4:由施工单位供货并选择的分包商将集中空调安装完毕,进行联动无负荷试车时需电力部门和施工单位及有关外部单位进行某些配合工作。试车检验结果表明,该集中空调设备的某些主要部件存在严重质量问题,需要更换,分包方增加工作量和费用。事件5:在基础回填过程中,总包单位已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总包单位再次取样复验,结果合格。事件6:结构施工期间,总包单位经总监理工程师同意更换了原项目经理,组织管理一度失调,导致封顶时间延误8天。总包单位以总监理工程师同意为由,要求给予适当工期补偿。事件7:在基础开挖中遇有地下文物,乙方采取了必要的保护措施。为此,向业主要求索赔。事件8:由于台风原因施工现场建筑材料损失价值20万元,施工机械损坏损失10万元。甲方伤1人,乙方伤3人,救治费用6万元。工程项目合同价为1750万元,该工程签订的合同为可调值合同,合同报价期为3月,合同工期为12个月,每季度结算一次。工程开工日期为4月1日。施工单位第四季度完成产值是710万元。工程人工费、材料费构成比例以及相关季度造价指数如表5-17所示:[9787518204212-image/9787518204212-005-024.jpg]在施工过程中,发生如下几项事件:(1)4月,在基础开挖过程中,个别部位实际土质与给定地质资料不符造成施工费用增加2.5万元,相应工序持续时间增加了4天;(TF=5)(2)5月,施工单位为了保证施工质量,扩大基础底面,开挖量增加导致费用增加3.0万元,相应工序持续时间增加了3天;(TF=4)(3)7月,在主体工程中,因施工图设计有误,实际工程量增加导致费用增加3.8万元,相应工序持续时间增加了2天;(TF=3)(4)8月,进入雨季施工,恰逢20年一遇的暴雨,造成施工直接费用损失2.5万元,工期增加了4天。以上事件中,除第4项外,其余工序均未发生在关键线路上,并对总工期无影响。针对上述事件,施工单位提出如下索赔要求:(1)增加合同工期13天;(2)增加费用11.8万元。
题目:说明事件1至事件8中事件责任方及处理方法。

扫码下载亿题库
精准题库快速提分


- 1 【造价师案例题】
东区项目中事件2至事件6的其他费用的责任方是谁?
- 2 【造价师案例题】逐项说明事件3中项目监理机构是否应批准施工单位提出的索赔,说明理由并绐出审批结果(写出计算过程)。
- 3 【造价师案例题】分别分析事件1和事件2中,施工单位提出的费用要求是否合理?说明理由。
- 4 【简答题】说明事件2中招标代理机构在资格预审时还应审查哪些内容。
- 5 【简答题】指出事件3、事件4中招标代理机构行为的不妥之处,并说明理由。
- 6 【简答题】承包商在事件1~事件4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程的实际工期为多少天?工期奖(罚)款为多少万元?
- 7 【造价师案例题】基坑开挖过程中出现的事件1至事件4如何处理?分别列式写出计算过程。
- 8 【造价师案例题】承包商在事件1~事件4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程的实际工期为多少天?工期奖(罚)款为多少万元?
- 9 【造价师案例题】说明事件2中招标代理机构在资格预审时还应审查哪些内容。
- 10 【造价师案例题】指出事件3、事件4中招标代理机构行为的不妥之处,并说明理由。
热门试题换一换
- 本案例分三个专业:I土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程。Ⅲ,电气安装工程某氮气站动力安装工程如图所示。(1) PD1、PD2均为定型动力配电箱,落地式安装,基础型钢用10号槽钢制作,其重量为10kg/m。(2) PD1至PD2电缆沿桥架敷设,其余电缆均穿钢管敷设,埋地钢管标高为-0.2m。埋地钢管至动力配电箱出口处高出地坪+0.Im。(3)4台设备基础标高均为+0.3m,至设备电机处的配管管口高出基础面0.2m,均连接1根0.8m同管径的金属软管。(4)计算电缆长度时不计算电缆敷设弛度、波形弯度和交叉的附加长度,连接电机处,出管口后电缆的预留长度为Im,电缆头为户内干包式,其附加长度不计。(5)电缆桥架(200×100)的水平长度为22m。(6)表中的数据为计算该动力安装工程的相关费用。管理费和利润分别按人工费的55%和45%计。分部分项工程量清单的统一编码如表所示。根据图示内容和《建设工程工程量清单计价规范》的规定,计算相关工程量和编制分部分项工程量清单。将配管、电缆敷设和电缆桥架工程量的计算式列出,并填入表“分部分项工程量清单”。
- Ⅰ级防水屋面宜采用( )。
- 《合同法》规定执行政府指导价的合同逾期交付标的物的,遇价格上涨按()执行。
- 《中华人民共和国合同法>中规定的"由第三人向债权人履行债务”不同于"债权转让"的主要区别包括()。
- 下列选项中施工准备工作的类型按施工阶段分类的是()。
- 下列计划进度表中,用来确定年度施工项目的投资额和年末形象进度,并阐明建设条件落实情况的是()。
- 下列关于拆除拱架与拱顶填土的表述,不正确的是()。
- 直接套用概算指标编制建筑工程概算,需要满足的条件是拟建工程与概算指标中的工程相比( )。
