- 建造师案例题某市政跨河桥上部结构为长15 m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图,经监理工程师批准后实施。在施工过程中,发生了以下事件: 事件一:在进行1号基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此质量事故,造成2万元损失,工期延长了5天。 事件二:工程中所使用的钢材由业主提供,由于在施工前钢材进场时间比施工单位要求的日期拖延了4天,1号基础灌注桩未按计划开工,施工单位经济损失2万元。 事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3天,经济损失1万元。 问题: 1.根据网络图计算该工程的总工期,找出关键线路。 2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。 3.事件一中,造成钻孔偏斜的原因可能有哪些? 4.事件三中,监理工程师要求停工整改的理由是什么?
扫码下载亿题库
精准题库快速提分
参考答案

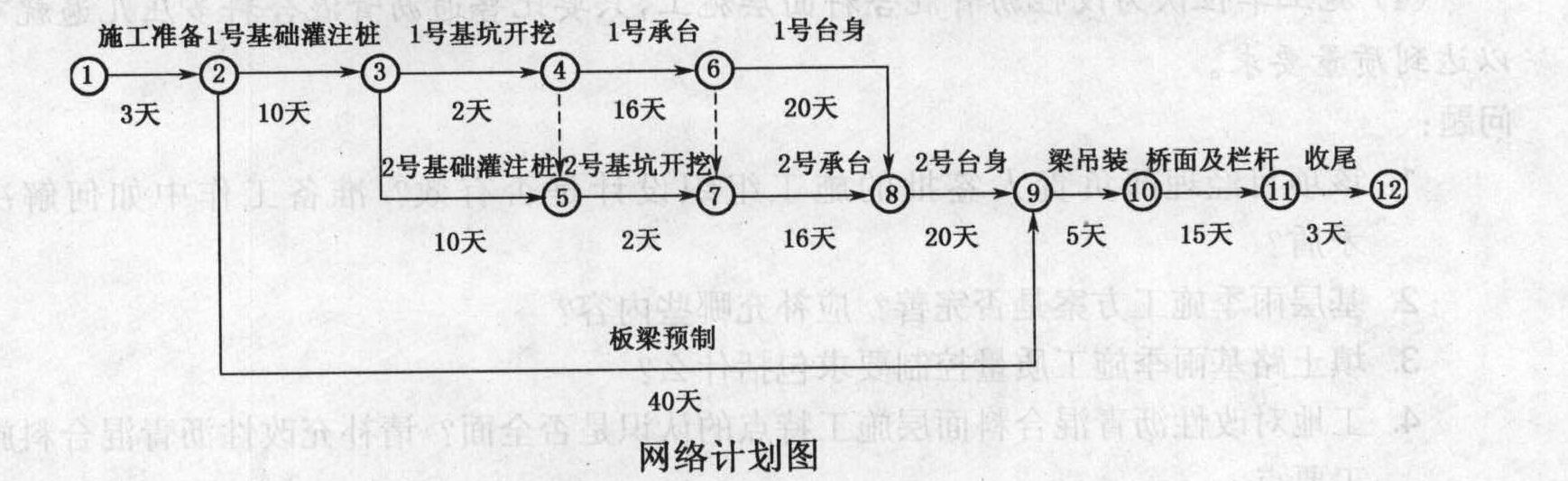

1.该工程的总工期=3+10+2+16+20+20+5+15+3=94(天)关键线路:①→②→③→④→⑥→⑧→⑨→⑩→⑾→⑿。
2.
事件一中,施工单位不可以索赔费用和工期。理由:由于施工单位操作不当造成的损失应由施工单位承担。
事件二中,施工单位可以索赔费用2万元,可以索赔工期4天。理由:由业主提供的钢材进场时间拖延的责任应由业主承担,且1号基础灌注桩是关键工作,因此既可以索赔费用,也可以索赔工期。
事件三中,施工单位不可以索赔费用和工期。理由:虽然钢筋是由业主提供的,但是施工单位应进行检验,未经检验而用于工程中,监理工程师有权要求停工整改,造成的损失和工期拖延应由施工单位承担。
3.事件一中,造成钻孔偏斜的原因可能是:
①钻头受到侧向力;
②扩孔处钻头摆向一方;
③钻杆弯曲、接头不正;
④钻机底座未安置水平或位移。
4.事件三中,监理工程师要求停工整改的理由是:施工单位仅对钢筋的数量验收,而未对其质量进行验收。
您可能感兴趣的试题
- 1 【建造师案例题】某城市跨线桥工程,上部结构为现浇预应力混凝土连续梁,其中主跨跨径为30米并跨越一条宽20米河道;桥梁基础采用直径1.5米的钻孔桩,承台尺寸为12.0米×7.0米×2.5米(长×宽×高),承台顸标高为+7.0米,承台边缘距驳岸最近距离为1.5米;河道常水位为+8.0米,河床底标高为+5.0米,河道管理部门要求通航宽度不得小于12米。工程地质资料反映:地面以下2米为素填土,素填土以下为粉砂土,原地面标高为+10.0米。项目部进场后编制了施工组织设计,并对钻孔桩、大体积混凝土、承重支架模板、预应力张拉等关键分项工程编制了安全专项施工方案。项目部的安全负责人组织项目部施工管理人员进行安全技术交底后开始施工。第一根钻孔桩成孔后进入后续工序施工,二次清孔合格后,项目部通知商品混凝土厂家供应混凝土并准备水下混凝土灌注工作。首批混凝土灌注时发生堵管现象,项目部立即按要求进行了处理。现浇预应力混凝土连续梁在跨越河道段采用门洞支架,对通行孔设置了安全设施;在河岸两侧采用满布式支架,对支架基础按设计要求进行处理,并明确在浇筑混凝土时需安排专人值守的保护措施。上部结构施工时,项目部采取如下方法安装钢绞线:纵向长束在混凝土浇筑之前穿入管道;两端张拉的横向束在混凝土浇筑之后穿入管道。结合背景资料和《建设工程安全生产管理条例》,补齐安全专项施工方案。
- 2 【建造师案例题】某城市跨线桥工程,上部结构为现浇预应力混凝土连续梁,其中主跨跨径为30米并跨越一条宽20米河道;桥梁基础采用直径1.5米的钻孔桩,承台尺寸为12.0米×7.0米×2.5米(长×宽×高),承台顸标高为+7.0米,承台边缘距驳岸最近距离为1.5米;河道常水位为+8.0米,河床底标高为+5.0米,河道管理部门要求通航宽度不得小于12米。工程地质资料反映:地面以下2米为素填土,素填土以下为粉砂土,原地面标高为+10.0米。项目部进场后编制了施工组织设计,并对钻孔桩、大体积混凝土、承重支架模板、预应力张拉等关键分项工程编制了安全专项施工方案。项目部的安全负责人组织项目部施工管理人员进行安全技术交底后开始施工。第一根钻孔桩成孔后进入后续工序施工,二次清孔合格后,项目部通知商品混凝土厂家供应混凝土并准备水下混凝土灌注工作。首批混凝土灌注时发生堵管现象,项目部立即按要求进行了处理。现浇预应力混凝土连续梁在跨越河道段采用门洞支架,对通行孔设置了安全设施;在河岸两侧采用满布式支架,对支架基础按设计要求进行处理,并明确在浇筑混凝土时需安排专人值守的保护措施。上部结构施工时,项目部采取如下方法安装钢绞线:纵向长束在混凝土浇筑之前穿入管道;两端张拉的横向束在混凝土浇筑之后穿入管道。说明项目部安全技术交底的正确做法。
- 3 【建造师案例题】某城市跨线桥工程,上部结构为现浇预应力混凝土连续梁,其中主跨跨径为30米并跨越一条宽20米河道;桥梁基础采用直径1.5米的钻孔桩,承台尺寸为12.0米×7.0米×2.5米(长×宽×高),承台顸标高为+7.0米,承台边缘距驳岸最近距离为1.5米;河道常水位为+8.0米,河床底标高为+5.0米,河道管理部门要求通航宽度不得小于12米。工程地质资料反映:地面以下2米为素填土,素填土以下为粉砂土,原地面标高为+10.0米。项目部进场后编制了施工组织设计,并对钻孔桩、大体积混凝土、承重支架模板、预应力张拉等关键分项工程编制了安全专项施工方案。项目部的安全负责人组织项目部施工管理人员进行安全技术交底后开始施工。第一根钻孔桩成孔后进入后续工序施工,二次清孔合格后,项目部通知商品混凝土厂家供应混凝土并准备水下混凝土灌注工作。首批混凝土灌注时发生堵管现象,项目部立即按要求进行了处理。现浇预应力混凝土连续梁在跨越河道段采用门洞支架,对通行孔设置了安全设施;在河岸两侧采用满布式支架,对支架基础按设计要求进行处理,并明确在浇筑混凝土时需安排专人值守的保护措施。上部结构施工时,项目部采取如下方法安装钢绞线:纵向长束在混凝土浇筑之前穿入管道;两端张拉的横向束在混凝土浇筑之后穿入管道。分析堵管发生的可能原因,给出在确保桩质量的条件下合适的处理措施。
- 4 【建造师案例题】某城市跨线桥工程,上部结构为现浇预应力混凝土连续梁,其中主跨跨径为30米并跨越一条宽20米河道;桥梁基础采用直径1.5米的钻孔桩,承台尺寸为12.0米×7.0米×2.5米(长×宽×高),承台顸标高为+7.0米,承台边缘距驳岸最近距离为1.5米;河道常水位为+8.0米,河床底标高为+5.0米,河道管理部门要求通航宽度不得小于12米。工程地质资料反映:地面以下2米为素填土,素填土以下为粉砂土,原地面标高为+10.0米。项目部进场后编制了施工组织设计,并对钻孔桩、大体积混凝土、承重支架模板、预应力张拉等关键分项工程编制了安全专项施工方案。项目部的安全负责人组织项目部施工管理人员进行安全技术交底后开始施工。第一根钻孔桩成孔后进入后续工序施工,二次清孔合格后,项目部通知商品混凝土厂家供应混凝土并准备水下混凝土灌注工作。首批混凝土灌注时发生堵管现象,项目部立即按要求进行了处理。现浇预应力混凝土连续梁在跨越河道段采用门洞支架,对通行孔设置了安全设施;在河岸两侧采用满布式支架,对支架基础按设计要求进行处理,并明确在浇筑混凝土时需安排专人值守的保护措施。上部结构施工时,项目部采取如下方法安装钢绞线:纵向长束在混凝土浇筑之前穿入管道;两端张拉的横向束在混凝土浇筑之后穿入管道。补充项目部采用的钢绞线安装方法中的其余要求。
- 5 【单选题】某楼板结构为大型钢筋混凝土预制板,板长6m,板宽1.2m,两端支承于框架梁上。设计时按板承受均布面荷载值为7.5kN/平方米计算,则下列各项计算结果中,不正确的是( )。
- A 、若在板跨度中点沿板宽度方向砌筑隔墙,因而增加了线荷载6kN/m,则板跨中弯矩M=51.3kN·m,支座处剪力V=30.6kN
- B 、若沿板长度方向砌筑隔墙,因而增加了线荷载6kN/m,则板跨中弯矩M=67.5kN·m,支座处剪力V=45.0kN
- C 、若在离板端2m处设置假山盆景,因而增加了集中荷载3kN,则板跨中弯矩M=45.0kN·m,支座处剪力V=28.5kN
- D 、若地面改变装修,增加面荷载1kN/平方米,则板跨中弯矩M=45.9kN·m,支座处剪力V=30.6kN
- 6 【单选题】某地交通部门在河道上修建跨河桥梁,该交通部门应在()报请批准前,将其工程建设1方案报请有关水行政主管部门审查同意。
- A 、项目建议书
- B 、可行性研究报告
- C 、初步设计
- D 、开工申请
- 7 【单选题】预制梁(板)的吊装是桥梁上部结构装配式施工中的重要环节,根据施工现场和设备的具体情况,选用最适合的架设安装方法。下面说法正确的是 ()
- A 、联合架桥机架设法的适用条件是:地面有水,孔数较多的中小跨径预制梁板安装
- B 、简易型钢导梁架设法的适用条件是:孔数较多的中型梁板吊装
- C 、自行式吊机架设法的适用条件是:平坦无水桥孔的中小跨径预制梁板安装
- D 、双导梁架桥机架设法的适用条件是:平坦无水桥孔的中小跨径预制梁板安装
- 8 【单选题】预制梁(板)的吊装是桥梁上部结构装配式施工中的重要环节,根据施工现场和设备的具体情况,选用最适合的架设安装方法。下面说法正确的是()。
- A 、联合架桥机架设法的适用条件是:地面有水,孔数较多的中小跨径预制梁板安装
- B 、自行式吊机架设法的适用条件是:平坦无水桥孔的中小跨径预制梁板安装
- C 、简易型钢导梁架设法的适用条件是:孔数较多的中型梁板吊装
- D 、双导梁架桥机架设法的适用条件是:平坦无水桥孔的中小跨径预制梁板安装
- 9 【单选题】预制梁板的吊装是桥梁上部结构装配式施工中的重要环节,关于各种吊装方法的适用条件,下列叙述正确的是()。
- A 、联合架桥机架设法的适用条件是:地面有水,孔数较多的中小跨径预制梁板安装
- B 、简易型钢导梁架设法的适用条件是:孔数较多的中型梁板吊装
- C 、自行式吊机架设法的适用条件是:平坦无水桥孔的中小跨径预制梁板安装
- D 、双导梁架桥机架设法的适用条件是:平坦无水桥孔的中小跨径预制梁板安装
- 10 【单选题】桥梁上部结构施工,在峡谷或()的河段上可采用缆索吊装施工的方法。
- A 、水浅
- B 、水流平缓
- C 、水深流急
- D 、水浅流急
热门试题换一换
- 企业的财务报表是定期总括地反映企业财务状况,经营成果和( )的总结性书面文件。
- 在工程网络计划中,如果某项工作拖延的时间超过其自由时差,则( )。
- 工程质量监督机构,应在竣工验收之日起( )工作日内,向备案机关提交工程质量监督报告。
- 正常蓄水位至死水位之间的水库容积,称为( )。
- 下列有关进度控制的表述中不正确的是()
- 计算工程施工到第10个月时,项目部的进度偏差和费用偏差。
- 为降低工程成本,提高竞争力,施工组织设计必须努力做到()。
- 关于工程变更的说法,错误的是()。
- 在以下()情形中,用人单位应当向劳动者支付经济补偿。
- 分别指出事件一中的不妥之处,并写出正确做法。
亿题库—让考试变得更简单
已有600万用户下载
