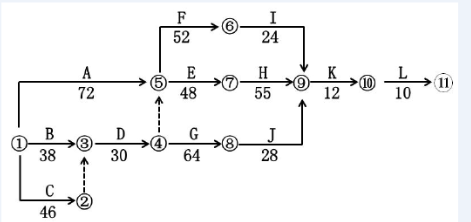

题干:背景资料:某机电工程公司通过投标总承包了一工业项目,主要内容包括:设备基础施工、厂房钢结构制作和吊装、设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按合同约定向建设单位提交了施工进度计划,编制了各项工作逻辑关系及工作时间表(见表3)。该项目的厂房钢结构选用了低合金结构钢,在采购时,钢厂只提供了高强度、高韧性的综合力学性能。表3各项工作逻辑关系及工作时间表[up2015/abcd23f0e93-2f28-4f5c-9ff0-b0bd2a230f6c.png]工程施工中,由于工艺设备是首次安装,经反复多次调整后才达到质量要求,致使项目部工程费用超支,工期拖后。在150天时,项目部用赢得值法分析,取得以下3个数据:已完工程预算费用3500万元,计划工程预算费用4000万元,已完工程实际费用4500万元。在设备和管道安装、试验和调试完成后,由相关单位组织了该项目的各项试运行工作。
题目:根据表3找出该项目的关键工作,并计算出总工期。

扫码下载亿题库
精准题库快速提分

关键工作为:C——D——E——H——K——L
总工期为:46+30+48+55+12+10=201(天)
