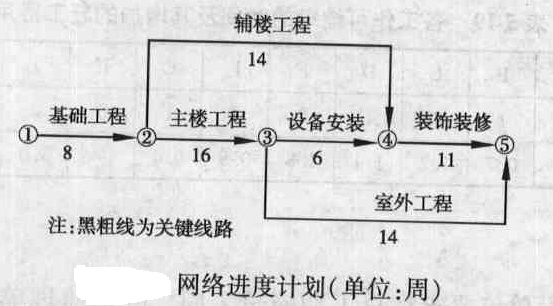

- 简答题某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1天奖励(或罚款)2500元。乙方提交了一份粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如图所示。
施工过程中发生了如下事件:事件1:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3天,人工窝工15个工日。事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作工期拖延1周。事件3:在主楼主体施工中,因施工机械故障,造成人工窝工8个工日,该工作工期延长4天。事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该工作工期延长4天,材料损失费l万元。事件5:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该工作工期缩短了1周,该项技术组织措施费为0.6万元。其余各项工作实际作业工期和费用与原计划相符。合同约定人工费标准是30元/工日,人工窝工费补偿标准是18元/工日,该工程其他直接费、间接费等综合取费率为30%。在工程清算时,乙方应得到的索赔款为多少?

扫码下载亿题库
精准题库快速提分

乙方应得到的索赔额:(15×18+40×30+50000+20000)×(1+30%)元=92911元。

- 1 【单选题】某建设单位委托设计院承担办公楼设计任务,设计院在完成设计任务30%时,由于某种原因,办公楼项目停建,建设单位向设计院发出终止合同的通知。依据设计合同示范文本的规定,承担解除合同后果责任的方式应为( )。
- A 、设计院没收建设单位支付的定金
- B 、设计院没收建设单位支付的定金,建设单位再支付合同设计费的30%
- C 、建设单位支付合同设计费的50%
- D 、设计院没收定金,建设单位再支付合同设计费的50%
- 2 【单选题】某建设单位委托设计院承担办公楼设计任务,设计院在完成设计任务30%时,由于某种原因,办公楼项目停建,建设单位向设计院发出终止合同的通知。依据设计合同示范文本的规定,承担解除合同后果责任的方式应为 ( )
- A 、设计院没收建设单位支付的定金
- B 、设计院没收建设单位支付的定金,建设单位再支付合同设计费的30%
- C 、建设单位支付合同设计费的50%
- D 、设计院没收定金,建设单位再支付合同设计费的50%
- 3 【单选题】某建设单位委托设计院承担办公楼设计任务,设计院在完成设计任务30%时,由于某种原因,办公楼项目停建,建设单位向设计院发出终止合同的通知。依据设计合同示范文本的规定,承担解除合同后果责任的方式应为( )。
- A 、设计院没收建设单位支付的定金
- B 、设计院没收建设单位支付的定金,建设单位再支付合同设计费的30%
- C 、建设单位支付合同设计费的50%
- D 、设计院没收定金,建设单位再支付合同设计费的50%
- 4 【案例分析题】事件3中,乙施工单位向甲施工单位提出费用补偿的要求是否妥当?说明理由。甲施工单位要求建设单位承担相应的处理费用是否妥当?说明理由。
- 5 【单选题】某建设单位委托设计院承担办公楼设计任务,设计院在完成设计任务的30%时,由于某种原因,办公楼项目停建,建设单位向设计院发出终止合同的通知。依据《建设工程设计合同(示范文本)》的规定,建设单位承担解除合同后果责任的方式为()。
- A 、设计院没收建设单位支付的定金
- B 、建设单位支付合同设计费的50%
- C 、设计院没收建设单位支付的定金,建设单位再支付合同设计费的30%
- D 、设计院没收建设单位支付的定金,建设单位再支付合同设计费的50%
- 6 【单选题】甲施工企业承建的办公楼项目已经交付使用,发包人仍拖欠部分工程款未予支付。甲在未与任何人协商的情况下,擅自将办公楼部分空余写字间卖给丙公司,则该买卖合同()。
- A 、可撤销
- B 、有效
- C 、可变更
- D 、无效
- 7 【单选题】某建设单位委托设计院承担办公楼设计任务,设计院在完成设计任务30%时,由于某种原因,办公楼项目停建,建设单位向设计院发出终止合同的通知。依据设计合同示范文本的规定,承担解除合同后果责任的方式应为 ()。
- A 、设计院没收建设单位支付的定金
- B 、设计院没收建设单位支付的定金,建设单位再支付合同设计费的30%
- C 、建设单位支付合同设计费的50%
- D 、设计院没收定金,建设单位再支付合同设计费的50%
- 8 【单选题】某施工企业拥有一处办公楼,评估价为5000万元。该施工企业从A银行贷款3000万元,从B银行贷款2000万元,并与B银行办理了抵押登记。后该施工企业无力还款,经诉讼后拍卖办公楼,取得售楼款3000万元用于清偿A、B银行债务。A、B银行债权的分配数额应为()
- A 、A银行1000万元,B银行2000万元
- B 、A银行1800万元,B银行1200万元
- C 、A、B银行各项工作1500万元
- D 、A银行2000万元,B银行1000万元
- 9 【单选题】某施工企业拥有一处办公楼,评估价为5000万元。该施工企业从A银行贷款3000万元、从B银行贷款2000万元,并与B银行办理了抵押登记。后该施工企业无力还款,经诉讼后拍卖办公楼,取得售楼款3000万元用于清偿A、B银行债务。A、B银行债权的分配数额应为( )。
- A 、A银行1000万元,B银行2000万元
- B 、A银行1800万元,B银行1200万元
- C 、A、B银行各1500万元
- D 、A银行2000万元,B银行1000万元
- 10 【单选题】某建设单位委托设计院承担办公楼设计任务,设计院在完成设计任务30%时,由于某种原因,办公楼项目停建,建设单位向设计院发出终止合同的通知。依据设计合同示范文本的规定,承担解除合同后果责任的方式应为( )。
- A 、设计院没收建设单位支付的定金
- B 、建设单位支付合同设计费的50%
- C 、设计院没收定金,建设单位再支付合同设计费的50%
- D 、设计院没收建设单位支付的定金,建设单位再支付合同设计费的80%
热门试题换一换
- 下列关于建设工程监理工作与建设行政主管部门监督管理工作的表述中,正确的是( )。
- 《建设工程安全生产管理条例》规定,施工单位的( )等特种作业人员,必须按照国家专门规定经过专门的安全作业培训,并取得特种作业操作资格证书后,方可上岗作业。
- 建设工程施工合同履行过程中,不应由发包人完成的工作是( )。
- 关于动员预付款扣还的表述中,不正确的是( )。
- 目标分解所达到的深度应当以( )为原则,并非越深越好。
- 监理工程师享有的权利不包括()。
- 从确定建设工程投资的依据看,编制估算指标的直接基础是()。
- 按照施工图设计文件投入使用前的设计变更控制程序,因非设计单位原因引起的设计变更导致的设计费用增减应由()审核签认。
- 下列属于评标委员会应当否决其投标的情形的有( )。

亿题库—让考试变得更简单
已有600万用户下载
