- 建造师案例题某公司新建一办公大楼,框架结构,烧结普通砖填充墙。 基础形式为大放脚基础,施工组织设计原定先采用机械开挖,然后人工清底至设计标高。实际土方开挖过程中,机械开挖由于在夜间施工,导致超挖0.2m深。 主体结构施工过程中,由于钢筋放样员识图错误,钢筋下料尺寸超出模板尺寸,需返工处理,施工单位拟将直径16mm以下的钢筋弯折处直开,然后重新加工制作。 屋面梁施工时,混凝土浇筑后12d所有梁模板均拆除完毕,质量检查员发现部分梁出现比较大的孔洞。施工单位将孔洞冲洗干净后,用与梁浇筑时所用一模一样的混凝土进行填充捣实,并认真养护。 本工程外立面原设计为涂料饰面,主体结构施工完毕后,业主强行将设计更改为隐框玻璃幕墙。幕墙与主体结构采用后置埋件连接,因为幕墙构造需要,部分后置埋件连接位置在填充墙上。 施工单位关于梁上出现孔洞的处理是否妥当?简述理由、正确做法。

扫码下载亿题库
精准题库快速提分

施工单位关于梁上出现孔洞的处理不妥当。
孔洞处理需要与设计单位共同研究制定补强方案,然后按批准后的方案进行处理。
通常在处理梁中孔洞时,应在梁底用支撑支牢,然后再将孔洞处的不密实混凝土凿掉,要凿成斜形(外口向上),以便浇筑混凝土。用清水冲刷干净,并保持湿润72h,然后用高一等级的微膨胀豆石混凝土浇筑、捣实后,认真养护。如遇孔洞比较大需支立模板后才能浇筑混凝土。

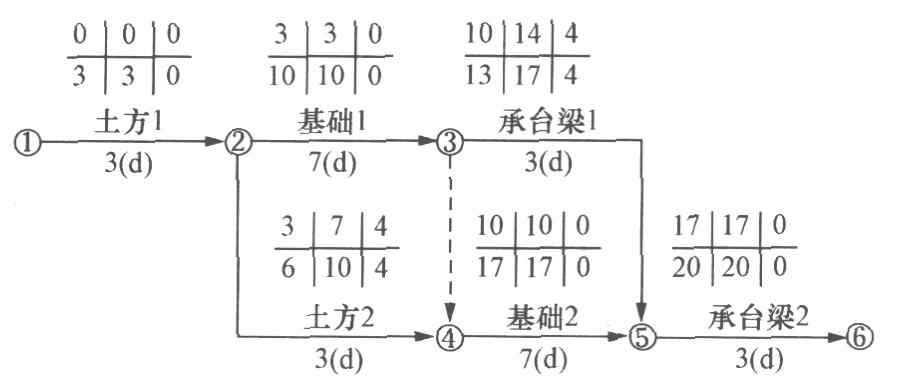

- 1 【建造师案例题】某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示。
在工程施工中发生以下事件: 事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。 事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。 事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。 对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?

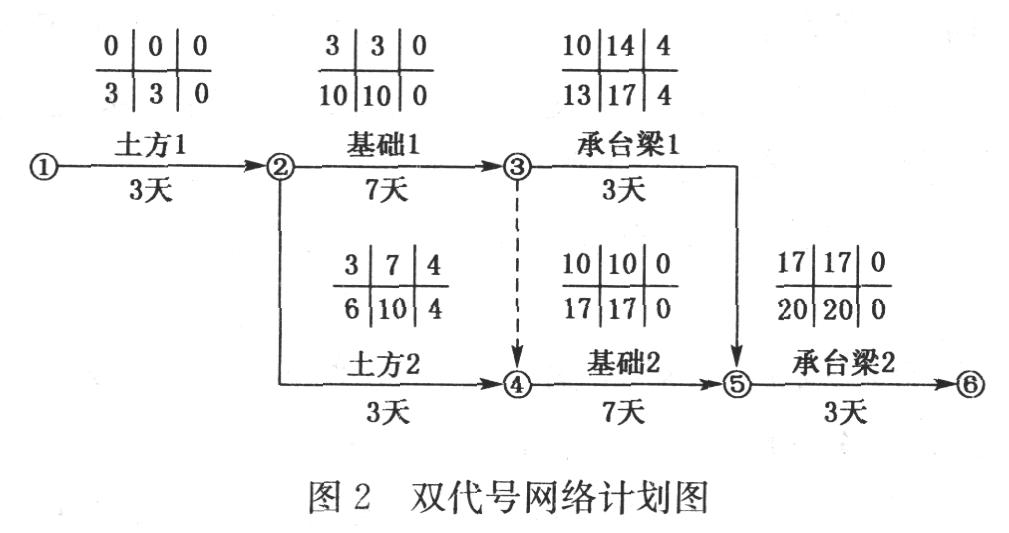

- 2 【建造师案例题】某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如图2所示。
在工程施工中发生如下事件:事件1:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6天。事件2:承台梁1施工中,因施工用钢材未按时进场,工期延期3天。事件3:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5天。指出基础工程网络计划的关键线路,写出该基础工程计划工期。
- 3 【建造师案例题】某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如图2所示。
在工程施工中发生如下事件: 事件1:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6天。 事件2:承台梁1施工中,因施工用钢材未按时进场,工期延期3天。 事件3:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5天。 上述事件发生后,本工程网络计划的关键线路是否发生改变,如有改变,请指出新的关键线路,并在答题卡上绘制施工实际进度横道图。
- 4 【建造师案例题】某公司新建一办公大楼,框架结构,烧结普通砖填充墙。 基础形式为大放脚基础,施工组织设计原定先采用机械开挖,然后人工清底至设计标高。实际土方开挖过程中,机械开挖由于在夜间施工,导致超挖0.2m深。 主体结构施工过程中,由于钢筋放样员识图错误,钢筋下料尺寸超出模板尺寸,需返工处理,施工单位拟将直径16mm以下的钢筋弯折处直开,然后重新加工制作。 屋面梁施工时,混凝土浇筑后12d所有梁模板均拆除完毕,质量检查员发现部分梁出现比较大的孔洞。施工单位将孔洞冲洗干净后,用与梁浇筑时所用一模一样的混凝土进行填充捣实,并认真养护。 本工程外立面原设计为涂料饰面,主体结构施工完毕后,业主强行将设计更改为隐框玻璃幕墙。幕墙与主体结构采用后置埋件连接,因为幕墙构造需要,部分后置埋件连接位置在填充墙上。 施工单位对于钢筋返工的处理是否正确?简述理由、正确做法。
- 5 【建造师案例题】某公司承接一座钢筋混凝土框架结构的办公楼,内外墙及框架间墙采用GZL保温砌块砌筑。目标成本为305210.50元,实际成本为333560.40元,比目标成本超支了28349.90元,用因素分析法分析砌筑量、单价、损耗率等因素的变动对实际成布的影响程度,有关对比数据见下表。
请简单陈述因素分析法的基本理论。
- 6 【建造师案例题】某公司承接一座钢筋混凝土框架结构的办公楼,内外墙及框架间墙采用GZL保温砌块砌筑。目标成本为305210.50元,实际成本为333560.40元,比目标成本超支了28349.90元,用因素分析法分析砌筑量、单价、损耗率等因素的变动对实际成布的影响程度,有关对比数据见下表。
用因素分析法分析成本增加的原因。
- 7 【建造师案例题】某18层办公楼项目,结构类型为框架-剪力墙体系。在本工程装饰工程中,工程由以下四部分内容组成:幕墙工程、地面工程、墙面工程、门窗工程。其功能评分和预算成本见下表,预将成本控制为5500万元。
请简单说明价值工程的核心,价值工程的公式。
- 8 【建造师案例题】某18层办公楼项目,结构类型为框架-剪力墙体系。在本工程装饰工程中,工程由以下四部分内容组成:幕墙工程、地面工程、墙面工程、门窗工程。其功能评分和预算成本见下表,预将成本控制为5500万元。
完成表中数据的计算。
- 9 【建造师案例题】某18层办公楼项目,结构类型为框架-剪力墙体系。在本工程装饰工程中,工程由以下四部分内容组成:幕墙工程、地面工程、墙面工程、门窗工程。其功能评分和预算成本见下表,预将成本控制为5500万元。
请根据上表结果采用价值工程的方法寻求降低项目成本最有效的目标措施。
- 10 【建造师案例题】某办公楼为8层框架结构建筑,总高为26.5m,由于外墙马赛克贴面出现大面积老化剥落,需要进行改造。改造要求将原有马赛克面层和松动的老粉刷层一并凿除,重新粉刷后,刷外墙涂料。经公开招标,建设单位于6月30日向某施工单位发出中标通知书,施工工期为8月1日至9月30日。由于为了确保10月1日前办公楼能够重新启用,要求施工单位在尚未签订施工合同的情况下,先进场搭设外墙脚手架,待施工许可证办理和施工合同签署等相关手续办妥后,立即开工。施工单位于7月13日进场做施工准备工作,并在7月20日编制完单排脚手架搭拆施工方案。由于监理单位未进场,施工单位就将脚手架搭拆施工方案交给建设单位现场负责人,之后就开始搭设外墙脚手架了。恰巧3天后,当施工单位将脚手架搭设至21m高时,台风影响当地,将西侧和南侧的两个立面的脚手架整体刮倒,由于施工作业人员撤离及时,未造成伤亡事故,但是脚手架倒塌后现场一片狼藉。施工单位就恶劣天气造成脚手架倒塌产生的损失向建设单位提出索赔。至此,建设单位与施工单位尚未签署施工合同,无施工许可证。 问题: 1.该外墙改造工程有哪些地方涉嫌违规? 2.施工单位提出索赔是否妥当? 3.应采取何种措施避免类似事故的发生?
热门试题换一换
- 可用于输送生活用水且无毒的塑料管是( )。
- 某跨黄浦江大桥,引桥段由某城建集团施工,该施工单位所承建引桥施工墩号由KT25—KT46,下部构造为桩径为1米钻孔灌注桩,最大深度60米,承台最大尺寸为17米×7.5米×2.5米;墩身为矩形抹圆立柱,最高立柱14.5米,最低立柱10米;上部构造拟采用支架法现浇预应力混凝土连续梁,所有现浇梁均为双线箱梁,顶板宽8.1米,底板宽4米,梁长40米,梁高2.2米。本工程实施时,基本情况如下:1.钻孔灌注桩施工工艺流程为:场地平整→桩位放样→钻机就位→钻机成孔→提钻→下钢筋笼→下导管→二次清孔→沉渣测量→水下混凝土浇筑→机具清理。2.承台施工的工艺流程为:挖掘机放坡开挖、不能开挖地段要用钢板桩进行支护→人工挖孔30厘米至设计标高→桩身检测→绑扎桩身与承台接缝钢筋,浇筑桩与承台接缝混凝土→绑扎承台钢筋→安装模板→商品混凝土运至现场,制作试件→浇筑混凝土。3.由于现浇连续梁施工比较复杂,工序多,耗用周转材料多,占有时间长,经各方研究,为保证工程安全及质量,连续梁分两次浇筑,施工缝留在截面腹板与翼板相交处;施工单位编制了关于连续梁施工的专项方案,仔细验算了支架的强度、刚度和稳定性,报监理审批后,由施工企业技术负责人和监理单位总监理工程师签认后实施。4.5月份开始对连续箱梁进行预应力张拉施工,施工时,采用OVM锚具+YCW型千斤顶进行张拉,采取的技术方法和措施如下:(1)张拉采用双控:以伸长量为主,预应力作为校核。(2)张拉机具由经主管部门授权的法定计量技术机构进行了校核。(3)张拉时,A-2号千斤顶出现了问题,施工人员只好从另一套张拉设备中,拆下对应的B-2号千斤顶临时顶替使用。(4)张拉时,只要达到控制的应力,即可锚固。(5)3号压力表指针不归零,又没有备用压力表,只好从市场购回一台有出厂合格证的压力表安上使用。(6)张拉时,第3束12股(每股30根)钢绞线中,有一股钢绞线断了4根,因工期紧,未作处理就锚固灌浆了。(7)张拉时,实际伸长值与理论伸长值的差值控制在5%以内。(8)千斤顶是上一年12月15日校验合格后入库封存。(9)原定6套张拉设备,分两组同时进行两端张拉。为抢工期,临时由设备库调出两台YDC型千斤顶组成一张拉设备备用。钻孔灌注桩的工艺流程是否全面?如不全面,请补充。根据背景材料中的钻孔灌注桩的工艺流程,简述钻孔灌注桩施工方法。
- 在堤身铺料作业中,边线超余量机械施工时宜为( )。
- 如果要保持工期不变,第9周后需压缩哪项工作?
- 下列关于行政复议的说法中,正确的是()。
- 工程竣工后,要搞好工程的技术总结,主要要抓好( )。
