题干:某水利水电工程项目的原施工进度网络计划(双代号)如下图所示。该工程总工期为18个月。在上述网络计划中,工作C、F、J三项工作均为土方工程,土方工程量分别为7000立方米、10000立方米,6000立方米,共计23000立方米,土方单价为15元/立方米,合同中规定,土方工程量增加超出原估算工程量25%时,新的土方单价可从原来的15元/立方米下降至13元/立方米。合同约定每台施工机械闲置1天为800元,每月以30天计;C、F、J实际工作量与计划工作量相同。[006-001-011-000-9787566103314-image/006-001-011-000-9787566103314-006-001.jpg]施工中发生如下事件:事件1:施工中,由于施工单位施工设备调度原因,C、F、J工作需使用同一台挖土机先后施工。事件2:在工程按计划进行4个月后(已完成A、B两项工作的施工),项目法人提出增加一项新的土方工程N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项N工作的土方工程量约为9000立方米,施工时间需要3个月。事件3:经监理机构批准,新增加的土方工程N使用与C、F、J工作同一台挖土机施工。
题目:土方工程N完成后,施工单位提出如下索赔:(1)增加土方工程施工费用13.5万元;(2)由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元;(3)延长工期3个月。施工单位上述索赔是否合理?说明理由。
扫码下载亿题库
精准题库快速提分
分述如下:
(1)施工单位提出增加土方工程施工费用13.5万元不合理。因为原土方工程总费用为:23000×15=345000(元)=34.5(万元),增加土方工程N后土方工程的总费用为47.35万元,故土方工程施工费用可增加的费用应为:47.35 - 34.5=12.85(万元)。

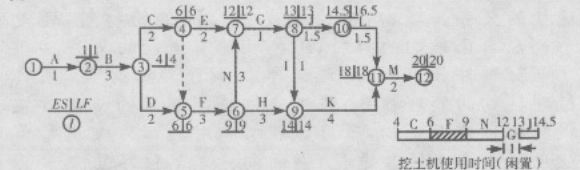

(2)施工单位提出补偿挖土机的闲置费用2.4万元合理。增加了土方工程N后的网络计划如下图所示。安排挖土机按C→F→N→J顺序施工,由于N工作完成后到J工作的开始中间还需施工G工作,所以造成机械闲置1个月,应给予承包方施工机械闲置补偿费2.4万元。
(3)工期延长3个月不合理。原计划(不增加N工作)计算的工期为18个月,增加N工作后的网络计划计算的工期为20个月,因此可知,增加N工作后,计算工期增加了2个月,因此,监理工程师应批准给予承包方延长工期2个月。
主要考查施工单位提出工期索赔和费用索赔的合理性。根据事件2项目法人提出增加一项新的土方工程,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工。由于土方工程增加引起的费用增加应为:23000×125% ×15+3250×13-23000×15=12.85(万元),故施工单位提出增加土方工程施工费用13.5万元不合理;根据增加土方工作N后的网络计划,安排挖土机按C→F→N→J顺序施工,N工作完成后到J工作的开始中间还需施工G工作,所以造成机械闲置1个月,应给予承包方施工机械闲置补偿费:800×30=2.4(万元)。故施工单位提出补偿挖土机的闲置费用2.4万元合理;原计划施工工期为18个月,根据调整后的网络计划图可以看出,增加了N工作后的计算工期为20个月,因此增加N工作后,计算工期只增加了2个月,监理工程师应批准给予承包方延长工期2个月,故施工单位要求延长工期3个月是不合理的。
- 1 【建造师案例题】 土方工程N完成后,施工单位提出如下索赔: ①增加土方工程施工费用13.5万元; ②由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元; ③延长工期3个月。 施工单位上述索赔是否合理?说明理由。
- 2 【建造师案例题】 土方工程N完成后,施工单位提出如下索赔: ①增加土方工程施工费用13.5万元; ②由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元; ③延长工期3个月。 施工单位上述索赔是否合理?说明理由。
- 3 【建造师案例题】施工单位提出索赔是否合理?
- 4 【建造师案例题】土方工程N完成后,施工单位提出如下索赔:①增加土方工程施工费用13.5万元;②由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元;③延长工期3个月。施工单位上述索赔是否合理?说明理由。
- 5 【建造师案例题】土方工程N完成后,施工单位提出如下索赔:1)增加土方工程施工费用13.5万元;2)由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元;3)延长工期3个月。施工单位上述索赔是否合理?说明理由。
- 6 【建造师案例题】施工单位提出索赔是否合理?
- 7 【建造师案例题】施工单位向建设单位索赔的程序如何?
- 8 【建造师案例题】事件4中,施工单位提出的工期索赔是否成立?说明理由。
- 9 【建造师案例题】施工单位提出的工期索赔是否成立?并说明理由。
- 10 【建造师案例题】事件四中,施工单位提出的工期索赔是否成立?说明理由。
- 工程降水中,降水深度为6~9m的降水方法选用()。
- 应用动态控制原理控制建设工程项目进度时,可采取的组织措施包括()。
- 根据《人民调解法》规定,经人民调解委员会调解后达成的调解协议,当事人可以自调解协议生效之日起()日内共同向人民法院申请司法确认。
- 在进行赢得值法参数分析时,当计划工作预算费用>已完工作预算费用>已完工作实际费用,并且进度偏差0时,应采取的措施是( )。
- 土工织物的过滤功能是指( )。
- 双壁钢围堰浮运定位时,应对()时的稳定性进行验算。
- 分别说明事件一~事件四的责任方以及对计划工期的影响。
- 建筑安装工程费用项目组成中,计日工主要用于( )。
- 某分部工程时标网络计划如下图所示,当设计执行到第4周末及第8周末,检查实际进度如图中前锋线所示,该图表明( )。
- 斜拉桥施工监控测试的主要内容不包括( )。
亿题库—让考试变得更简单
已有600万用户下载
