题干:某水利水电工程项目的原施工进度网络计划(双代号)如图1F420151-6所示。该工程总工期为18个月。在上述网络计划中,工作C、F、J三项工作均为土方工程,土方工程量分别为7000立方米、10000立方米、6000立方米,共计23000立方米,土方单价为15元/立方米。合同中规定,土方工程量增加超出原估算工程量25%时,新的土方单价可从原来的15元/立方米下降到13元/立方米。合同约定机械每台闲置1天为800元,每月以30天计;C、F、J实际工作量与计划工作量相同。[006-001-011-000-9787112165926-image/006-001-011-000-9787112165926-002-015.jpg]施工中发生如下事件:事件1:施工中,由于施工单位施工设备调度原因,C、F、J工作需使用同一台挖土机先后施工。事件2:在工程按计划进行4个月后(已完成A、B两项工作的施工),项目法人提出增加一项新的土方工程N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项N工作的土方工程量约为9000立方米,施工时间需要3个月。事件3:经监理机构批准,新增加的土方工程N使用与C、F、J工作同一台挖土机施工。
题目:土方工程N完成后,施工单位提出如下索赔:①增加土方工程施工费用13.5万元;②由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元;③延长工期3个月。施工单位上述索赔是否合理?说明理由。

扫码下载亿题库
精准题库快速提分

逐项分析如下:
①施工单位提出增加土方工程施工费用13.5万元不合理。
因为原土方工程总费用为:23000×15=345000元=34.5万元;增加土方工程N后,土方工程的总费用为47.35万元;故土方工程施工费用可增加12.85万元。
②施工单位提出补偿挖土机的闲置费用2.4万元合理。

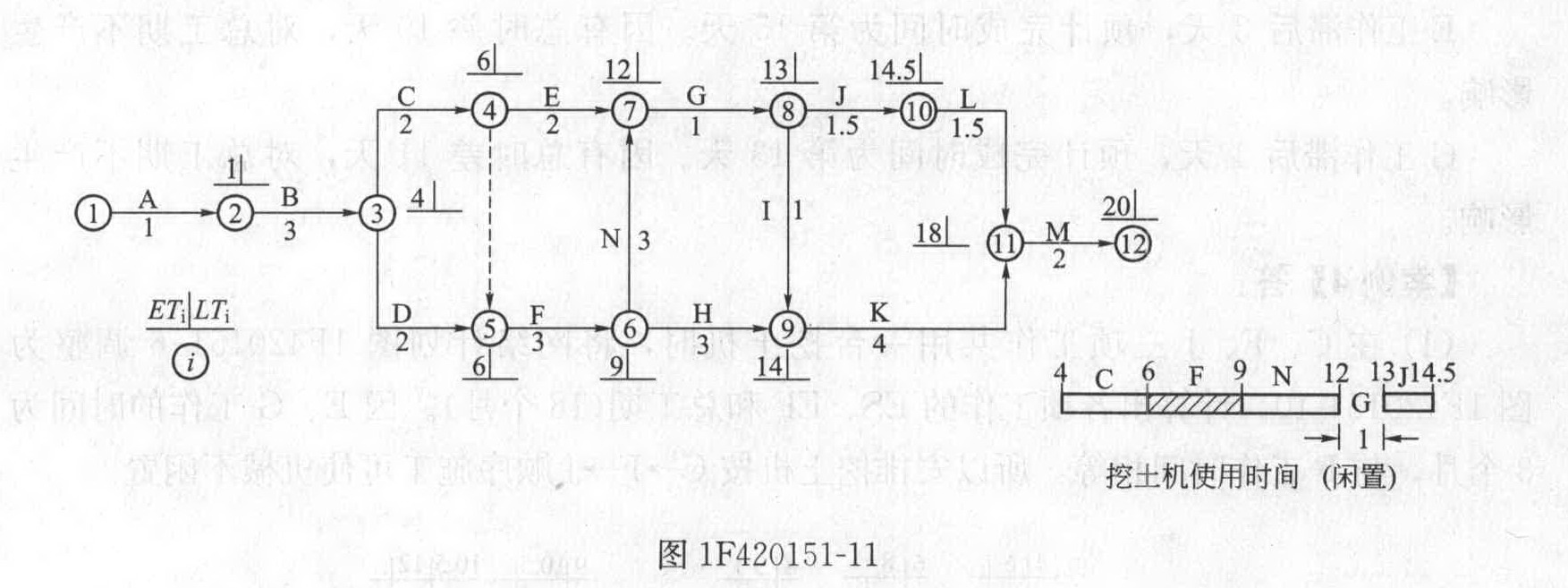

增加了土方工作N后的网络计划见图1F420151-11,安排挖土机按C→F→N→J顺序施工,由于N工作完成后到J工作的开始中间还需施工G工作,所以造成机械闲置1个月。应给予承包方施工机械闲置补偿费:30×800=24000元=2.4万元
③工期延长3个月不合理。
根据原计划(不增加N工作)计算的工期为18个月(图1F420151-10),增加N工作后的网络计划计算的工期为20个月(图1F420151-11)。因此可知,增加N工作后,计算工期增加了2个月,因此,监理工程师应批准给予承包方延长工期2个月。

- 1 【建造师案例题】
土方工程N完成后,施工单位提出如下索赔: ①增加土方工程施工费用13.5万元; ②由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元; ③延长工期3个月。 施工单位上述索赔是否合理?说明理由。
- 2 【建造师案例题】
土方工程N完成后,施工单位提出如下索赔: ①增加土方工程施工费用13.5万元; ②由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元; ③延长工期3个月。 施工单位上述索赔是否合理?说明理由。
- 3 【建造师案例题】施工单位提出索赔是否合理?
- 4 【建造师案例题】土方工程N完成后,施工单位提出如下索赔:(1)增加土方工程施工费用13.5万元;(2)由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元;(3)延长工期3个月。施工单位上述索赔是否合理?说明理由。
- 5 【建造师案例题】土方工程N完成后,施工单位提出如下索赔:1)增加土方工程施工费用13.5万元;2)由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元;3)延长工期3个月。施工单位上述索赔是否合理?说明理由。
- 6 【建造师案例题】施工单位提出索赔是否合理?
- 7 【建造师案例题】施工单位向建设单位索赔的程序如何?
- 8 【建造师案例题】事件4中,施工单位提出的工期索赔是否成立?说明理由。
- 9 【建造师案例题】施工单位提出的工期索赔是否成立?并说明理由。
- 10 【建造师案例题】事件四中,施工单位提出的工期索赔是否成立?说明理由。
热门试题换一换
- 项目法人在申请施工许可时应当向相关交通主管部门提交的材料有( )。
- 适用于承压水层降水的方法有( )。
- 某办公楼工程,建筑面积5 500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5 m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如图2所示。在工程施工中发生以下事件: 事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6天。 事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3天。 事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5天。 问 题 1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。 2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。 3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天? 4.上述事件发生后,本工程网络计划的关键线路是否发生改变,如有改变,请指出新的关键线路,并在表1绘制施工实际进度横道图。
- 根据《实施工程建设强制性标准监督规定》,下列关于对实施工程建设强制性标准进行监督的表述,错误的是()。
- 下列关于指定分包商的表述正确的是( )。
- 某施工企业委托业务员小蔡去购买钢筋,并提前通知了供货商所要购买的钢筋型号和数量。小蔡因一时疏忽,记错了需要购买的钢筋数量,与供货商签订的合同数量比计划购买的多了一倍。供货商认为按照小蔡所述的购买数量签订合同,自己盈利更多,遂欣然签字盖章。在此情况下,下列选项中说法正确的是()。
- 下列选项中关于承揽合同的解除,说法正确的有( )。
- 某企业为了站稳市场,对占有份额比较大的四种产品甲、乙、丙、丁进行功能价值分析,得到相应的价值系数分别是:,该公司应重点研究改进的是产品()。
- 按照《建筑市场信用管理暂行办法》及相关规定,县级以上相关主管部门可将下列()行为列入建筑市场主体“黑名单”?

亿题库—让考试变得更简单
已有600万用户下载
