- 单选题工程实施中,通过采用三班制缩短网络计划中关键线路上的工作持续时间属于()措施。
- A 、经济
- B 、技术
- C 、组织
- D 、基地

扫码下载亿题库
精准题库快速提分

【正确答案:C】
工程实施中,组织措施包括:
①增加工作面,组织更多的施工队伍;
②增加每天的施工时间(如采用三班制等);
③增加劳动力和施工机械的数量。

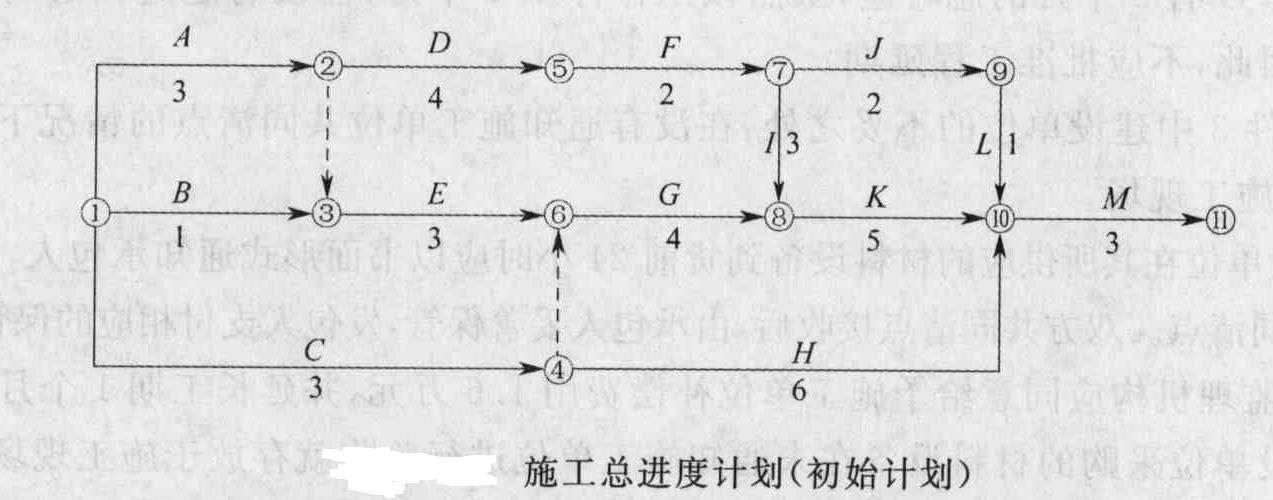

- 1 【简答题】某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不计人直接费。经项目监理机构审核批准的施工总进度计划如图所示(时间单位:月)。
施工过程中发生下列事件:事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。指出事件3中建设单位的不妥之处,说明理由。项目监理机构应如何批复所发生的费用和工程延期问题?说明理由。

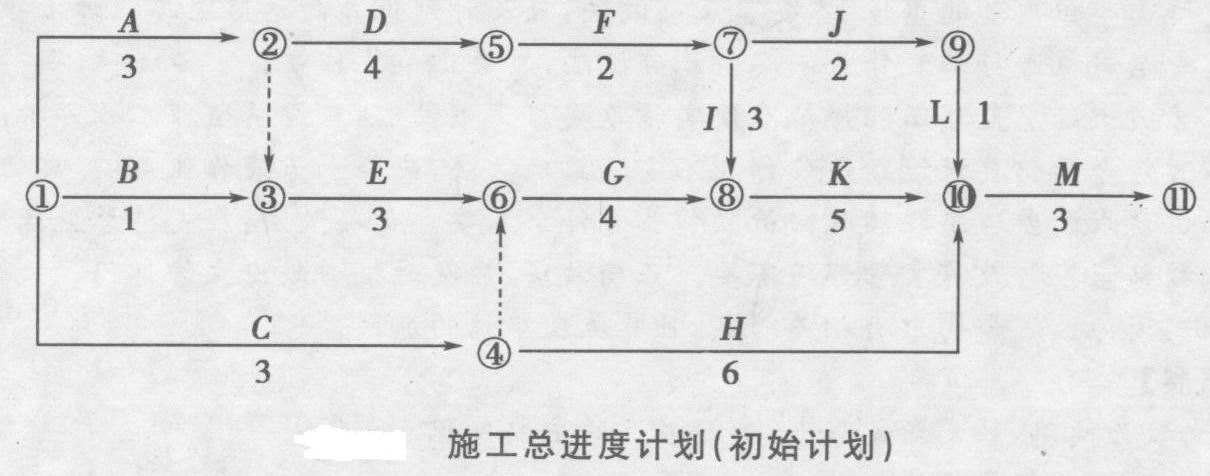

- 2 【简答题】某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划如图所示(时间单位:月)。
施工过程中发生下列事件。事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。指出事件3中建设单位的不妥之处,说明理由。项目监理机构应如何批复所发生的费用和工程延期问题?说明理由。
- 3 【简答题】在工程实施过程中,出现的国务院通知和台风袭击引起的暂停施工问题应如何处理?

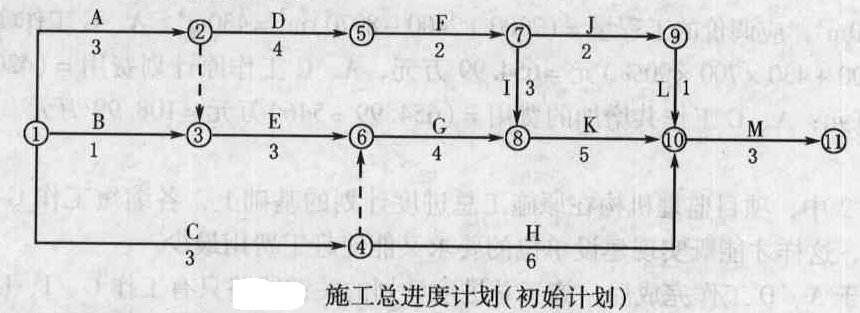

- 4 【简答题】某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定:吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划如图所示(时间单位:月)。
施工过程中,发生如下事件:事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作Ⅱ的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。指出事件3中建设单位的不妥之处,说明理由。项目监理机构应如何批复所发生的费用和工程延期问题?说明理由。
- 5 【单选题】在实际工程实施质量控制时,通常是由()在分项工程施工前制定施工计划时,就选定设置质量控制点,并在相应的质量计划中再进一步确定见证点。
- A 、建设单位
- B 、设计单位
- C 、施工承包单位
- D 、监理单位
- 6 【多选题】当需要缩短关键工作的持续时间时,其缩短值的确定必须符合()。
- A 、缩短后工作的持续时间不能小于其最短持续时间
- B 、缩短持续时间的工作可变为非关键工作
- C 、缩短后持续时间应等于最短持续时间
- D 、缩短持续时间的工作不可变为非关键工作
- E 、可随意确定
- 7 【多选题】在建设工程施工阶段,当通过压缩网络计划中关键工作的持续时间来缩短工期时,通常采取的技术措施有()。
- A 、采用更先进的施工方法
- B 、增加劳动力和施工机械的数量
- C 、改进施工工艺和施工技术
- D 、改善劳动条件
- E 、采用更先进的施工机械
- 8 【单选题】通过压缩关键工作的持续时间来缩短工期,从而调整施工进度计划通常采取()来达到目的。
- A 、组织措施、技术措施、协调措施
- B 、组织措施、技术措施、经济措施、其他配套措施
- C 、技术措施、经济措施
- D 、组织措施、协调措施
- 9 【多选题】在建设工程施工阶段,当通过压缩网络计划中关键工作的持续时间来缩短工期时,通常采取的技术措施有()
- A 、采用更先进的施工方法
- B 、增加劳动力和施工机械的数量
- C 、改进施工工艺和施工技术
- D 、改善劳动条件
- E 、采用更先进的施工机械
- 10 【多选题】建设工程实施过程中采用BIM技术的目标有()。
- A 、实现建设工程可视化展示
- B 、提升建设工程项目管理质量
- C 、加强建设工程全生产管理
- D 、控制建设工程造价
- E 、缩短建设工程施工周期
热门试题换一换
- 建设工程档案编制质量要求与组卷方法,应按照( )于2002年1月10日联合发布的《建设工程文件归档整理规范》(GB/T 50328-2001)国家标准执行。
- 履行合同的担保方式包括 ( )
- 在施工单位申请工程复工后,监理单位应该进行哪些方面的工作?
- 乙公司提出的索赔要求,总监理工程师应如何处理?说明理由。
- 在关键部位或关键工序施工过程中,由监理人员在现场进行的监督活动称为()。
- 工程监理企业在竞争承揽监理业务时应注意的事项有()。
- 针对事件2,项目监理机构应如何处理打桩工程施工分包单位进场存在的问题?
- 根据《建设工程施工合同(示范文本)》,下列工作中,应由发包人完成的工作有()。
- 监理人对施工专业分包工程的管理职责有( )。
- 分析第6周末和第10周末的投资偏差和进度偏差(以投资额表示)。
