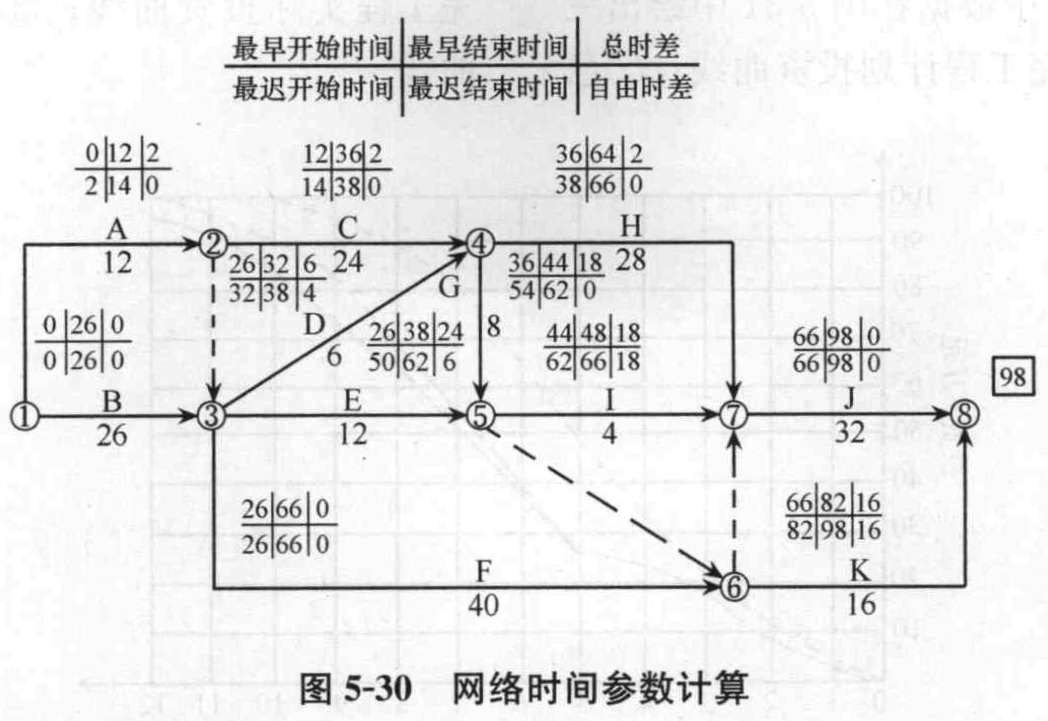

题干:某施工单位编制的某工程网络图,如图5-16所示。网络进度计划原始方案各工作的持续时间和估计费用,见表5-10。[9787112191468-image/9787112191468-005-001.jpg][9787112191468-image/9787112191468-005-002.jpg][9787112191468-image/9787112191468-005-003.jpg]
题目:若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用见表5-11。确定该网络进度计划的最低综合费用和相应的关键线路,并计算调整优化后的总工期(要求写出调整优化过程)。

扫码下载亿题库
精准题库快速提分

调整优化工期:
第一次调整优化:在关键线路上取压缩单位时间增加费用最低的F工作为对象,压缩2天。
增加费用:2×2 = 4 (万元)
第二次调整优化:A、C、H、J与B、F、J同时成为关键工作,选择H工作和F工作为调整对象,各压缩2天。
增加费用:2×(1.5+2)=7 (万元)
第三次调整优化:A、C、H、J与B、F、J仍为关键工作,选择A工作和F工作作为调
整对象,各压缩1天。
增加费用:1×(2+2)=4 (万元)
优化后的关键线路为:①一③一⑥一⑦一⑧(或关键工作为B、F、J)和①一②一④一⑦一⑧(或关键工作为A、C、H、J)。
工期:98—2—2—1=93 (天)
最低综合费用:401+4 + 7 + 4 = 416 (万元)

- 1 【简答题】
取消K工作后,网络进度计划应如何调整?调整后的总工期为多少天?
- 2 【简答题】若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用见表6-2,确定该网络进度计划的最低综合费用和相应的关键线路,并计算调整优化后的总工期(要求写出调整优化过程)。
- 3 【简答题】取消K工作后,网络进度计划应如何调整?调整后的总工期为多少天?
- 4 【单选题】在某工程网络计划中,已知工作M的总时差和自由时差分别为5天和2天,监理工程师检查时发现该工作的实际进度拖后2天,则工作M的实际进度()。
- A 、既不影响总工期,也不影响其后续工作的正常进行
- B 、不影响总工期,但会将其紧后工作的开始时间推迟2天
- C 、会将其紧后工作的开始时间推迟2天,并使总工期延长2天
- D 、会将其紧后工作的开始时间推迟4天,并使总工期延长4天
- 5 【多选题】在工程网络计划中,关键工作是指()的工作。
- A 、双代号时标网络计划中无波形线
- B 、最迟开始时间与最早开始时间的差值最小
- C 、单代号搭接网络计划中时间间隔为零
- D 、最迟完成时间与最早完成时间的差值最小
- E 、双代号网络计划中完成节点为关键节点
- 6 【单选题】某项目的施工网络计划(时间单位:月)如图所示,其中工作A、E、J共用一台施工机械且必须顺序施工,则施工机械闲置的时间是()月。
- A 、4
- B 、9
- C 、5
- D 、13
- 7 【单选题】对某网络计划在某时刻进行检查,发现工作A尚需作业天数为4天,该工作到计划最迟完成时间尚需天数3天,则该工作()
- A 、可提前一天完成
- B 、正常
- C 、影响总工期1天
- D 、影响总工期3天
- 8 【多选题】在工程网络计划中,关键工作是指()的工作。
- A 、单代号网络计划中最迟完成时间与最早完成时间相差最小
- B 、双代号时标网络计划中关键工作上无波形线
- C 、单代号搭接网络计划中最迟开始时间与最早开始时间相差最小
- D 、双代号网络计划中两端节点均为关键节点
- E 、单代号搭接网络计划中与紧后工作之间时距最大
- 9 【多选题】某工程双代号网络计划如图所示时间,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明()。
- A 、工作1~6的自由时差为2
- B 、工作2~3的自由时差为1
- C 、工作2~4为关键工作
- D 、工作2~5的自由时差为0
- E 、工作4~7的自由时差为1
- 10 【单选题】通过压缩关键工作的持续时间来缩短工期,从而调整施工进度计划通常采取()来达到目的。
- A 、组织措施、技术措施、协调措施
- B 、组织措施、技术措施、经济措施、其他配套措施
- C 、技术措施、经济措施
- D 、组织措施、协调措施
热门试题换一换
- 下列工作职权中,属于项目法人总经理职权的有( )。
- 新上项目应在( )及时组建项目法人筹备组。
- 工程中有引进设备的,按照购进设备的( )价格折换成人民币作为施工监理服务收费的计费额。
- 某招标项目在中标通知书发出后,招标人提出降价要求。对该降阶要求,按照《招标投标法》的规定,中标人( )招标人的要求。
- 竣工检验合格后,工程师颁发接收证书,不表明 ( )
- 下列有关招标代理机构的说法,错误的是( )。
- 财务评价的基本报表中,利润和利润分配表用以计算()等指标。
- 风险事件K、L、M、N发生的概率分别为,相应的损失后果分别为,则风险量相等的风险事件为()。
- 根据《建设工程施工合同(示范文本)》的规定,下列施工合同履行中发生的事件,既可作为顺延合同工期的理由,又可作为调整合同价款理由的是()。
- 调解建设单位与施工单位的合同争议,处理工程索赔是( )的职责。
