- 建造师案例题某施工单位承接了一段长66.8 km,宽7m的水泥混凝土路面施工任务,该工程穿越人口密集区。根据现场实际情况,所需混凝土需由现场制备,并采用轨道式摊铺机施工。该工程合同约定工期为85 d,经计算,摊铺机总工作量为320台班。项目部将整个标段划分为两个工作量相等的施工区段,每段安排一台摊铺机,按每天两班组织平行施工。当工程量完成到一半时,由于业主原因,工程中止了10 d,为赶工期,剩余摊铺工作拟安排三班倒施工,并另外备用一台设备。为实现全面成本管理,项目部将施工成本目标层层分解,定期对相关人员和部门进行考核。当施工完成1 200 m长的路面时,针对影响路面质量的水泥混凝土面板的弯拉强度、面板厚度、中线平面偏位、路面宽度、纵断高程和路面横坡6项指标,检测了已完的1 200 m长的路段,得到这6项指标不合格的频数(见表)。通过分析,找到了影响质量的主要因素,并在此后的施工中加强了对这些因素的控制。
按背景所述情况,在采用三班倒后,施工单位能否按时完成路面摊铺任务?说明理由。(列出分析计算过程)

扫码下载亿题库
精准题库快速提分

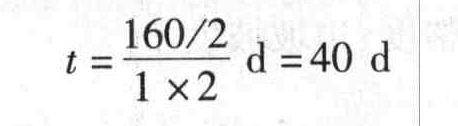

根据公式:当工程量完成到一半时,已完摊铺台班:( 320/2)台班=160台班,则剩余台班量为:(320-160)台班=160台班。由于分成两个工作量相等的区段进行平行施工,且每天安排两班施工,所以实际已用时间为:

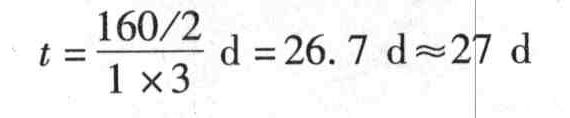

当剩余一半工作采用三班倒施工时,还需的工作时间是:
所以(40+27+10)d =77 d<85 d。故能按期完工。

- 1 【建造师案例题】某施工单位承接了农村公路的5×16m简支板桥施工项目,桥梁上部结构为先张法预应力空心板,下部结构为双柱式桥墩,基础为桩基础,桥面面层为5cm厚沥青混凝土,采用租赁摊铺机摊铺。桥头附近为砂性黏土,地势平坦,施工单位拟在此布置预制梁场,所需普通工人主要在当地雇用。当桩基础施工完毕后按规定进行了完整性检测。在施工中发生了如下事件:事件一:施工单位购买了三套千斤顶,为使用方便,千斤顶、油泵随机组合起来张拉预应力钢绞线。由于工期紧,新设备购买后立即投入使用。事件二:在桥面施工过程中,施工单位安装伸缩缝后即进行5cm厚沥青混凝土施工,要求摊铺机匀速行驶,技术员随时检查高程及摊铺厚度。针对事件二,改正错误之处。若按背景所述方法施工,可能产生哪些质量病害?
- 2 【建造师案例题】某施工单位承接了一段长66.8km,宽7m的水泥混凝土路面施工任务,該工程穿越人口密集区。根据现场实际情况,所需混凝土需由现场制备,并采用轨道式摊铺机施工。该工程合同约定工期为85d,经计算,摊铺机总工作量为320台班。项目部将整个标段划分为两个工作量相等的施工区段,每段安排一台摊铺机,按每天两班组织平行施工。当工程量完成到一半时,由于业主原因,工程中止了10d,为赶工期,剩余摊铺工作拟安排三班倒施工,并另外备用一台设备。为实现全面成本管理,项目部将施工成本目标层层分解,定期对相关人员和部门进行考核。当施工完成1200m长的路面时,针对影响路面质量的水泥混凝土面板的弯拉强度、面板厚度、中线平面偏位、路面宽度、纵断高程和路面横坡6项指标,检测了已完的1200m长的路段,得到这6项指标不合格的频数(见表2)。通过分析,找到了影响质量的主要因素,并在此后的施工中加强了对这些因素的控制。
按背景所述情况,在采用三班倒后,施工单位能否按时完成路面摊铺任务?说明理由。(列出分析计算过程)
- 3 【建造师案例题】某施工单位承接了一段长66.8 km,宽7m的水泥混凝土路面施工任务,该工程穿越人口密集区。根据现场实际情况,所需混凝土需由现场制备,并采用轨道式摊铺机施工。该工程合同约定工期为85 d,经计算,摊铺机总工作量为320台班。项目部将整个标段划分为两个工作量相等的施工区段,每段安排一台摊铺机,按每天两班组织平行施工。当工程量完成到一半时,由于业主原因,工程中止了10 d,为赶工期,剩余摊铺工作拟安排三班倒施工,并另外备用一台设备。为实现全面成本管理,项目部将施工成本目标层层分解,定期对相关人员和部门进行考核。当施工完成1 200 m长的路面时,针对影响路面质量的水泥混凝土面板的弯拉强度、面板厚度、中线平面偏位、路面宽度、纵断高程和路面横坡6项指标,检测了已完的1 200 m长的路段,得到这6项指标不合格的频数(见表)。通过分析,找到了影响质量的主要因素,并在此后的施工中加强了对这些因素的控制。
按背景所述情况,在采用三班倒后,施工单位能否按时完成路面摊铺任务?说明理由。(列出分析计算过程)
- 4 【建造师案例题】某施工单位承接了一段长66.8 km,宽7m的水泥混凝土路面施工任务,该工程穿越人口密集区。根据现场实际情况,所需混凝土需由现场制备,并采用轨道式摊铺机施工。该工程合同约定工期为85 d,经计算,摊铺机总工作量为320台班。项目部将整个标段划分为两个工作量相等的施工区段,每段安排一台摊铺机,按每天两班组织平行施工。当工程量完成到一半时,由于业主原因,工程中止了10 d,为赶工期,剩余摊铺工作拟安排三班倒施工,并另外备用一台设备。为实现全面成本管理,项目部将施工成本目标层层分解,定期对相关人员和部门进行考核。当施工完成1 200 m长的路面时,针对影响路面质量的水泥混凝土面板的弯拉强度、面板厚度、中线平面偏位、路面宽度、纵断高程和路面横坡6项指标,检测了已完的1 200 m长的路段,得到这6项指标不合格的频数(见表)。通过分析,找到了影响质量的主要因素,并在此后的施工中加强了对这些因素的控制。
背景中对路面质量分析采用的是什么方法?并计算表格中。
- 5 【建造师案例题】某施工单位承接了一条长21 km的二级公路的路基、路面工程,路基宽12 m,水泥混凝土路面。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:(1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用。(2)测量外业工作必须有多余观测,并构成闭合检测条件。(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认。(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。(5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括:①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件。.②各工点、各工序测量原始记录、观测方案布置图、放样数据计算书。K6+280~ K6+910为土质路堑,平均挖方深度约13 m,最大挖深21.2 m,路段土质为细粒土。施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。由于该路段地下水位较高,设置了渗沟排除地下水,但路床碾压时出现了“弹簧”现象。经检查分析,出现“弹簧”的原因是渗沟的排水效果不理想,路床下局部路段地下水排不了,导致毛细水上升,使土的含水量偏高。指出施工单位进行路堑开挖所采用方法的名称。采用该方法是否恰当?说明理由。
- 6 【单选题】某施工单位承接了某施工任务,按照如下的组结构模式对项目进行管理。其中X为公司职能部门,Y为项目部的职能部门。在进行基础施工时,进度控制部门通过计划值与实际值比较,发现进度推迟了,施工协调部门对进度进行了分析,提出了增加夜班、增加设备、增加人工三种方案,并进行了比较,后经项目经理决定采用增加夜班的方式,项目最终得以顺利完成。 同一个建筑工程项目可以有不同的项目结构的分解方法,项目结构的分解应与整个工程实施的部署相结合,并与将采用的合同结构相结合。项目结构分解可参考的原则不包括( )。
- A 、有利于绘制组织结构图
- B 、有利于项目目标的控制
- C 、有利于项目任务的发包
- D 、有利于项目任务的实施
- 7 【建造师案例题】某施工单位承接了一4×20 m简支梁桥工程。桥梁采用扩大基础,墩身平均高10 m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150 m处,施工用砂均取自这里。项目部拟就14~34排架组织流水施工,如表1所示。
根据施工组织和技术要求,基础施工完成后至少10 d才能施工墩身。施工期间,还发生了如下事件: 事件一:由于业主大型安装设备的进场,业主委托承包人对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。 事件二:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。 事件三:施工单位准备开始墩身施工时,由于供应人的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10 d开始,承包人拟就此向业主提出工期和费用索赔。 问题 1.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。 2.事件一中,承包人的要求是否合理?说明理由。 3.事件二中,隐蔽工程的检查验收项目是否完善?说明理由。并指出检查方式的错误之处。 4.针对事件三,承包人是否可以提出工期和费用索赔?说明理由。 5.指出背景资料中施工单位存在的违法行为,以及违反了哪部法律或法规?按有关规定如何处理?
- 8 【建造师案例题】某施工单位承接了一段长66.8 km,宽7m的水泥混凝土路面施工任务,该工程穿越人口密集区。根据现场实际情况,所需混凝土需由现场制备,并采用轨道式摊铺机施工。该工程合同约定工期为85 d,经计算,摊铺机总工作量为320台班。项目部将整个标段划分为两个工作量相等的施工区段,每段安排一台摊铺机,按每天两班组织平行施工。当工程量完成到一半时,由于业主原因,工程中止了10 d,为赶工期,剩余摊铺工作拟安排三班倒施工,并另外备用一台设备。为实现全面成本管理,项目部将施工成本目标层层分解,定期对相关人员和部门进行考核。当施工完成1 200 m长的路面时,针对影响路面质量的水泥混凝土面板的弯拉强度、面板厚度、中线平面偏位、路面宽度、纵断高程和路面横坡6项指标,检测了已完的1 200 m长的路段,得到这6项指标不合格的频数(见表)。通过分析,找到了影响质量的主要因素,并在此后的施工中加强了对这些因素的控制。
背景中对路面质量分析采用的是什么方法?并计算表格中。
- 9 【建造师案例题】某施工单位承接了农村公路的5 x16 m简支板桥施工项目,桥梁上部结构为先张法预应力空心板,下部结构为双柱式桥墩,基础为桩基础,桥面面层为5 cm厚沥青混凝土,采用租赁摊铺机摊铺。桥头附近为砂性黏土,地势平坦,施工单位拟在此布置预制梁场,所需普通工人主要在当地雇用。当桩基础施工完毕后按规定进行了完整性检测。在施工中发生了如下事件:事件(1):施工单位购买了三套千斤顶,为使用方便,千斤顶、油泵随机组合起来张拉预应力钢绞线。由于工期紧,新设备购买后立即投入使用。事件(2):在桥面施工过程中,施工单位安装伸缩缝后即进行5 cm厚沥青混凝土施工,要求摊铺机匀速行驶,技术员随时检查高程及摊铺厚度。针对事件(2),改正错误之处。若按背景所述方法E工,可能产生哪些质量病害?
- 10 【建造师案例题】某施工单位承接了一条长21 km的二级公路的路基、路面工程,路基宽12 m,水泥混凝土路面。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:(1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用。(2)测量外业工作必须有多余观测,并构成闭合检测条件。(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认。(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。(5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括:①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件。.②各工点、各工序测量原始记录、观测方案布置图、放样数据计算书。K6+280~ K6+910为土质路堑,平均挖方深度约13 m,最大挖深21.2 m,路段土质为细粒土。施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。由于该路段地下水位较高,设置了渗沟排除地下水,但路床碾压时出现了“弹簧”现象。经检查分析,出现“弹簧”的原因是渗沟的排水效果不理想,路床下局部路段地下水排不了,导致毛细水上升,使土的含水量偏高。指出施工单位进行路堑开挖所采用方法的名称。采用该方法是否恰当?说明理由。
热门试题换一换
- 某高层综合楼外墙幕墙工程,主楼采用铝合金隐框玻璃幕墙,玻璃为6Low-E+12A+6中空玻璃,裙楼为12mm厚单片全玻幕墙,在现场打注硅酮结构胶.入口大厅的点支承玻璃幕墙采用钢管焊接结构.主体结构施工中已埋设了预埋件,幕墙施工时,发现部分预埋件漏埋.经设计单位同意,采用后置埋件替代.在施工中,监理工程师检查发现:允许在现场打注硅酮结构密封胶的是( )幕墙.
- 勘察单位应当按照( )进行勘察,提供真实、准确的勘察文件,满足建设工程安全生产的需要。
- 在不违反民事诉讼法对级别管辖和专属管辖规定的情况下,合同双方当事人可在书面合同中协议选择的人民法院不包括( )。
- 甲、乙都是某建筑公司的技术负责人,甲的办公室进入小偷,乙为防止损失办公财产,而与小偷搏斗,结果受伤,花去医疗费用10000元,则下列叙述中合理的是( )。
- 死亡人数在30人以上,直接经济损失在300万元以上的事故属于( )。
- 建设工程施工合同有施工承包合同和分包合同之分,其中施工承包合同的承包人和劳务作业合同的分包人分别可以是( )。
- 计算计划总工期,指出关键线路。
- 监理工程师对施工单位提交的归档材料应履行审核签字手续,()应向项目法人提交,对工程档案内容与整编质量情况的专题审核报告。
- 在编制桥梁拆除安全技术措施和应急预案时,其重点内容包括()。
- 井下巷道爆破,符合安全规定的是()。
- 关于施工总承包管理方责任的说法,正确的是()。
- 根据《劳动合同法》,劳务派遣单位应当与被派遣劳动者订立()以上的固定期限劳动合同。

亿题库—让考试变得更简单
已有600万用户下载
