  • 建造师案例题某施工单位承接了一4×20 m简支梁桥工程。桥梁采用扩大基础,墩身平均高10 m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150 m处,施工用砂均取自这里。项目部拟就14~34排架组织流水施工,如表1所示。根据施工组织和技术要求,基础施工完成后至少10 d才能施工墩身。施工期间,还发生了如下事件: 事件一:由于业主大型安装设备的进场,业主委托承包人对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。 事件二:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。 事件三:施工单位准备开始墩身施工时,由于供应人的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10 d开始,承包人拟就此向业主提出工期和费用索赔。 问题 1.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。 2.事件一中,承包人的要求是否合理?说明理由。 3.事件二中,隐蔽工程的检查验收项目是否完善?说明理由。并指出检查方式的错误之处。 4.针对事件三,承包人是否可以提出工期和费用索赔?说明理由。 5.指出背景资料中施工单位存在的违法行为,以及违反了哪部法律或法规?按有关规定如何处理?

扫码下载亿题库

精准题库快速提分

参考答案

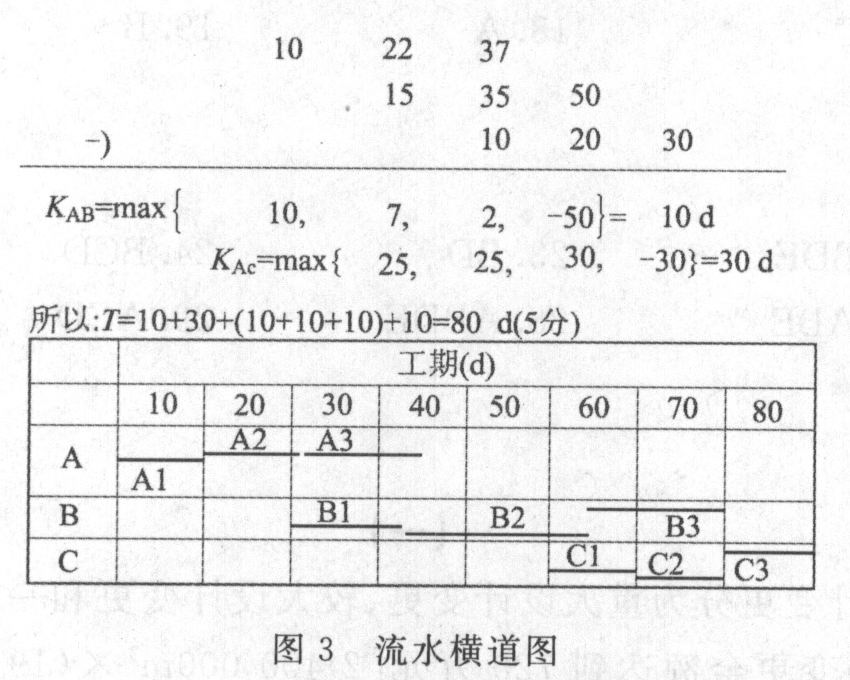

1.
2.不合理。因为按照索赔的一般要求,由于需要加强桥梁结构以承受“特殊超重荷载”而索赔,承包商只能索赔有关工程费用,无权得到利润。但单价合同中的单价包含了利润在内的一切费用。
3.不完善。检查项目还应有:土质情况、地基处理。还应请监理单位、建设单位、设计单位相关人员参加。
4.可以。因为首先造成墩身施工推迟是由于业主的原因,而且该推迟会使工期延长,并会带来人员、设备的窝工,所以承包商可以提出工期和费用索赔。
5.存在的违法行为是:在大中型公路桥梁周围200 m(施工单位是在150 m)范围内取砂,违反了《公路法》的规定。应由交通主管部门责令停止违法行为,并可以处以3万元以下罚款。

您可能感兴趣的试题
热门试题换一换

亿题库—让考试变得更简单

已有600万用户下载
