    题干:某新建住宅楼,框剪结构,地下2层,地上18层,建筑面积2.5万平方米。甲公司总承包施工。新冠疫情后,项目部按照住建部《房屋市政工程复工复产指南》(建办质[2020]8号)和当地政府要求组织复工。成立以项目经理为组长的疫情防控领导小组并制定《项目疫情防控措施》,明确。"施工现场实行封闭式管理,设置包括废弃口罩类等分类收集装置,安排专人负责卫生保洁工作...",确保疫情防控工作有效、合规。复工前,项目部盘点工作内容,结合该住宅楼3个单元相同的特点,依据原有施工进度计划,按照分析检查结果、确定调整对象等调整步骤,调整施工进度。同时,针对某分部工程指定流水节拍(如表1-1),就施工过程I-IV组织各施工班组流水施工,其中施工过程III因工艺需求需待施工过程II完成后2天方可进行。项目部质量月活动中;组织了直螺纹套筒连接、现浇构件拆模管理等知识竞赛活动,以提高管理人员、操作工人的质量意识和业务技能,减少质量通病的发生。钢筋直螺纹加工、连接常用检查和使用工具的作用(如图1)。图1钢筋直螺纹加工、连接常用检查和使用工具的作用连线图(部分)现浇混凝土构件底模拆除强度要求如表1-2

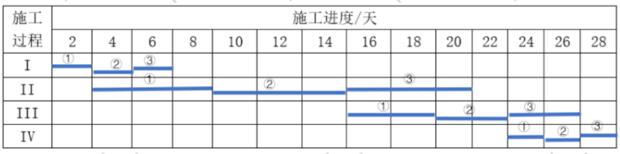

    题目:画出分部工程施工进度横道图总工期是多少天?调整施工进度还包括哪些步骤?

扫码下载亿题库

精准题库快速提分

参考答案

(2)总工期T=(2+10+8)+(2+2+2)+2=28天
(3)调整施工进度计划的步骤:分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案,对调整方案进行评价和决策,调整,确定调整后付诸实施的新施工进度计划。
