题干:某水利工程,施工单位按招标文件中提供的工程量清单作出报价见表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图1F420154-1所示(时间单位:月)。[006-001-011-000-9787112165926-image/006-001-011-000-9787112165926-002-023.jpg][006-001-011-000-9787112165926-image/006-001-011-000-9787112165926-002-024.jpg]施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/立方米,工程量为3000立方米。
题目:若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表1F420154-6中填人除A工作外其余各项工作分月工程款及合计值。
扫码下载亿题库
精准题库快速提分
参考答案

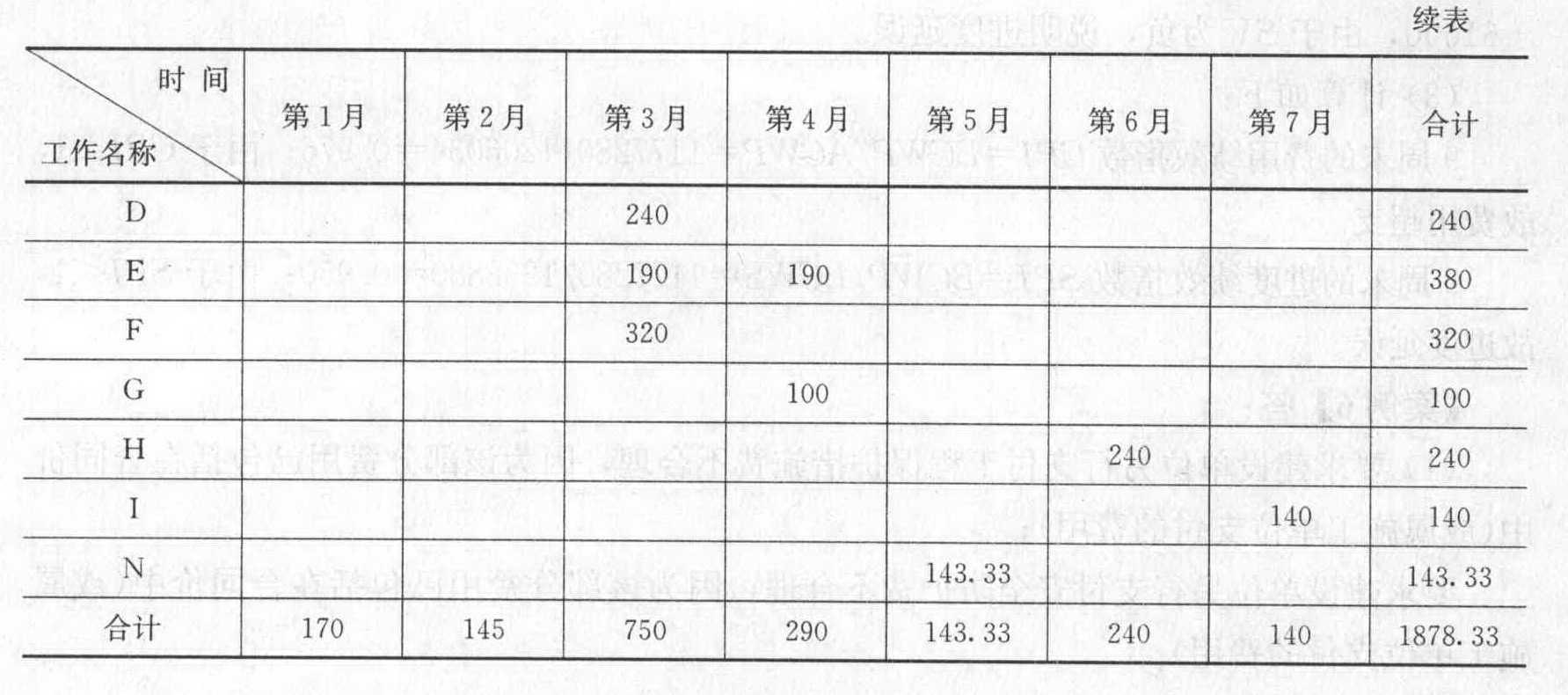

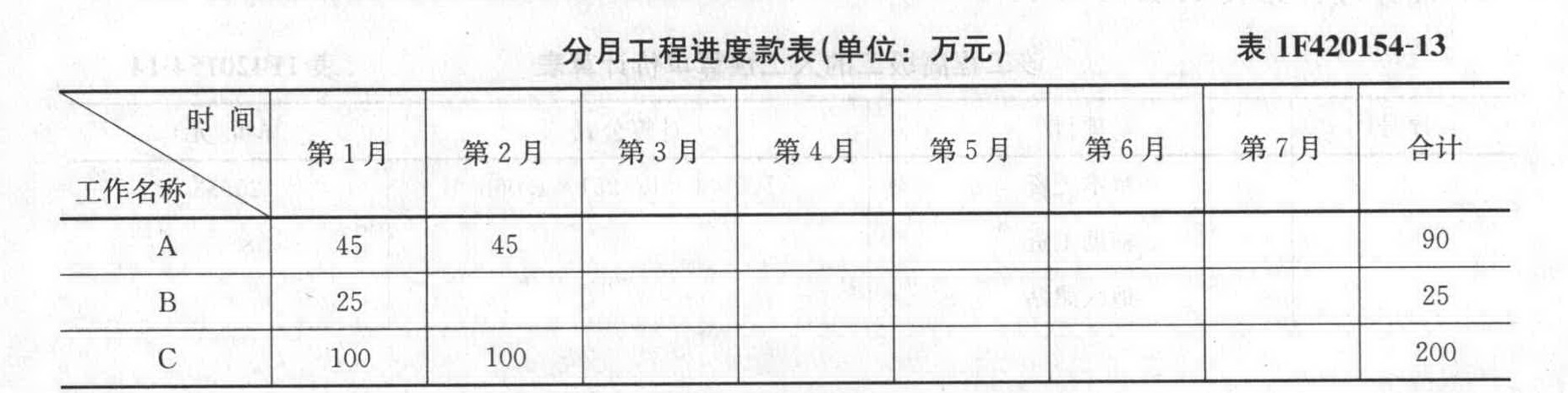

各项工作分月工程款及合计值见表1F420154-13。
您可能感兴趣的试题
- 1 【单选题】某工作的最早开始时间是5,最早结束时间是9,最迟开始时间是7,则该工作的最迟完成时间是( )。
- A 、11
- B 、12
- C 、13
- D 、14
- 2 【单选题】如果A、B两项工作的最早开始时间分别为6天和7天,它们的持续时间分别为4天和5天,则它们共同紧后工作C的最早开始时间为( )天。
- A 、10
- B 、11
- C 、12
- D 、13
- 3 【建造师案例题】若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理。
- 4 【单选题】M工作和其紧后工作N的搭接时距STS=2,若M的最早开始时间为5,M工作本身持续时间为5,N工作持续时间为1,则N工作的最早开始时间是()。
- A 、7
- B 、8
- C 、9
- D 、11
- 5 【单选题】某工作的最早开始时间是5,最早结束时间是9,最迟开始时间是7,则该工作的最迟完成时间是( )。
- A 、11
- B 、12
- C 、13
- D 、14
- 6 【单选题】M工作和其紧后工作N的搭接时距FTS=2,若M的最早开始时间为5,M工作本身持续时间为5,N工作持续时间为1,则N工作的最早完成时间是( )。
- A 、12
- B 、13
- C 、14
- D 、15
- 7 【单选题】如果A、B两项工作的最早开始时间分别为第6天和第7天,它们的持续时间分别为4天和5天,则它们共同紧后工作C的最早开始时间为第( )天。
- A 、10
- B 、11
- C 、12
- D 、13
- 8 【建造师案例题】如果各项工作均按最早时间安排,起重机械在现场闲置时间?并说明理由。
- 9 【单选题】如果A、B两项工作的最早开始时间分别为第6天和第7天,它们的持续时间分别为4天和5天,则它们共同紧后工作C的最早开始时间为第( )天。
- A 、10
- B 、11
- C 、12
- D 、13
- 10 【建造师案例题】如果各项工作均按最早时间安排,起重机械在现场闲置时间?并说明理由。
热门试题换一换
- 自防水混凝土的抗渗能力应不低于( )。
- 工程建设监理实施细则应在工程施工开始前编制完成,并必须经()批准。
- 某工程采用建设工程项目总承包模式,业主依据总承包合同约定,委托一家装饰装修单位分包该工程项目的装饰装修任务,则该装饰装修单位应对()负责。
- 下列进度控制措施中,属于管理措施的是()
- 建设工程项目计划系统的计划层数由项目的规模和特点而定,通常( )是将每一个子项目进度计划分解为若干工作项进度计划。
- 不符合安全装运爆破器材做法的是()。
- 以下关于城市轨道交通车站说法不正确的是( )。
- 若本工程采用电子招投标,电子招投标系统根据功能的不同分为哪几个平台?
- 拌合站的平面布置图中F的名称?拌合站的设置有何不妥之处?
亿题库—让考试变得更简单
已有600万用户下载
