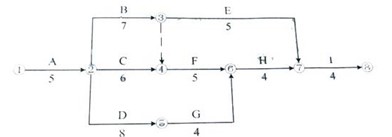

题干:某群体工程,主楼地下二层,地上八层,总建筑面积26800㎡,现浇钢筋混凝土框剪结构。建设单位分别与施工单位、监理单位按照《建筑工程施工合同(示范文本)》(GF—2013—0201)、《建设工程监理合同(示范文本)》(GF—2012—0202)签订了施工合同和监理合同合同履行过程中,发生了下列事件:事件一:监理工程师在审查施工组织总设计时,发现其总进度计划部分仅有网络图和编制说明。监理工程师认为该部分内容不全,要求补充完善。事件二:某单位工程的施工进度计划网络图如图1所示。因工艺设计采用某专利技术,工作F需要工作B和工作C完成以后才能开始施工。监理工程师要求施工单位对该进度计划网络图进行调整。事件三:施工过程中发生索赔事件如下:1.由于项目功能调整变更设计,导致工作C中途出现停歇,持续时间比原计划超出2个月,造成施工人员窝工损失13.6万元/月×2月=27.2万元;2.当地发生百年一遇大暴雨引发泥石流,导致工作E停工、清理恢复施工共闲时3个月,造成施工设备损失费用82万元、清理和修复工程费用24.5万元。针对上述(1)、(2)事件,施工单位在有效时限内分别向建设单位提出2个月、3个月的工期索赔,27.2万元、327万元的费用索赔(所有事项均与实际相符)。事件四:某单体工程会议室主梁跨度为10.5m,截面尺寸(b×h)为450m×900mm。施工单位按规定编制了模板工程专项方案。
题目:绘制事件二中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。

扫码下载亿题库
精准题库快速提分

(注:只需要将3-4之间增加一个虚工作即可)
网络图中关键线路有两条,分别是A→B→F→H→I;A→D→G→H→I
工期T=25个月

- 1 【多选题】施工进度计划的调整包括( )。
- A 、调整工程量
- B 、调整工作起止时间
- C 、调整工作关系
- D 、调整项目质量标准
- E 、调整工程计划造价
- 2 【多选题】施工进度计划的调整包括()。
- A 、调整工程量
- B 、调整工作起止时间
- C 、调整工作关系
- D 、调整项目质量标准
- E 、调整工程计划造价
- 3 【多选题】施工进度计划的调整应包括()。
- A 、工程量的调整
- B 、工作(工序)起止时间的调整
- C 、工作关系的调整
- D 、施工预算的调整
- E 、资源提供条件的调整
- 4 【单选题】施工进度计划的调整应包括工程量的调整、工作(工序)起止时间的调整、工作关系的调整、( )和必要的目标的调整。
- A 、施工管理组织体系的调整
- B 、网络图方式
- C 、施工预算的调整
- D 、资源提供条件的调整
- 5 【多选题】施工进度计划的调整应包括( )。
- A 、工程量的调整
- B 、工作关系的调整
- C 、资源提供条件的调整
- D 、次要目标的调整
- E 、工序起止时间的调整
- 6 【多选题】施工进度计划的调整包括()。
- A 、调整工程量
- B 、调整工作起止时间
- C 、调整工作关系
- D 、调整项目质量标准
- E 、调整工程计划造价
- 7 【建造师案例题】试按第3问的条件绘制流水施工进度计划,并计算总工期。
- 8 【建造师案例题】重新绘制调整后的进度计划网络图,并列出关键线路(工作表示)。
- 9 【建造师案例题】重新绘制调整后的进度计划网络图,并列出关键线路(工作表示)。
- 10 【建造师案例题】绘制事件二中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。
热门试题换一换
- 裂纹通常有热裂纹和冷裂纹之分,产生热裂纹的主要原因不包括()。
- 根据我国《公司法》的规定,有限责任公司的股东人数不能超过( )。
- 根据场景(十一),回答下列问题:根据《环境影响评价法》的规定,建设项目的环境影响评价文件,由( )按照国务院的规定报有审批权的环境行政主管部门审批。
- 关于合同履行的原则,《合同法》第60条规定( )。
- (一) 某高速公路全长78km,双向六车道,路幅宽29m,设计车速120km/h,路面基层为水泥稳定土无机结合料基层,施工单位根据工程实际情况及人力、设备条件,采用了路拌法水泥稳定土基层施工工艺。摊铺水泥日进度1.5km(单向),某路段具体施工过程如下。 (1)施工放样,恢复中线:根据施工布料需要在下承层上划布料网络。 (2)对水泥稳定土基层施工所需的土料、骨料、水泥等按要求进行备料。 (3)确定松铺系数后,施工单位共用5d时间完成摊铺土任务。每日摊铺土2.5km。 (4)按规定洒水闷料,整平轻压。 (5)按规定摆放水泥,用刮板将水泥均匀摊开。 (6)为保证拌和质量,按规定采用了稳定土拌和机进行拌和。为了避免损坏下承层,拌和深度保持在下承层顶面5~10mm。 (7)混合料拌和均匀后,立即用平地机初步整形,为保证整形质量,全路段平地机均由两侧路肩向路中心进行刮平。 (8)整形后,当混合料的含水量为最佳含水量(±1%~±2%)时,按规定用轻型压路机配合12t以上的压路机进行碾压。直线和不设超高的平曲线段,由两侧路肩向路中心碾压;设超高的平曲线段,由外侧路肩向内侧路肩碾压。 问题:(一)
- 当槽深超过( )m时,基础浇灌时,必须采用中筒式滑槽倾倒混凝土。
- 下列关于单代号网络图的绘图规则说法中,不正确的是( )。
- 某C20钢筋混凝土现浇板跨度为3.8m,其模板拆除时混凝土强度设计无具体要求,当现浇板混凝土强度至少为()MPa时才可以拆除底模及支架。
- 事件二中有哪些不妥之处?说明正确的做法。
- 某施工单位在某工程施工过程中,由于所采取的保护措施不当,致使与该工程毗邻的若干民宅开裂和倾斜,且一民居的围墙倒塌,造成部分居民出行不便。对此,受影响的居民可向该施工单位请求()。
- 分别指出事件一中的不妥之处,并写出正确做法。

亿题库—让考试变得更简单
已有600万用户下载
