题干:某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图2-21)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2-22)和风险分析表(见表2-64),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。[zjgcs/gczjalfx/ggbzzj/2/image/img-02-080-02.jpg][zjgcs/gczjalfx/ggbzzj/2/image/img-02-080-03.jpg][zjgcs/gczjalfx/ggbzzj/2/image/img-02-080-04.jpg]施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图2-23)进行调整,组织加快的成倍节拍流水施工。
题目: 找出项目施工总进度计划(图2-21)的关键线路。
扫码下载亿题库
精准题库快速提分
参考答案

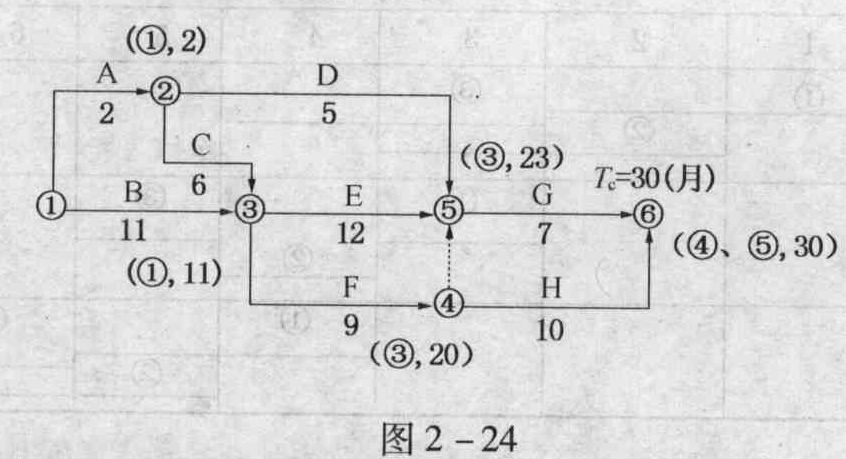

用标号法进行计算得图2-24,则关键线路有二条,分别为:B→E→G(或①一③一⑤—⑥)、B→F→H(或①—③—④—⑥)。
您可能感兴趣的试题
- 1 【造价师案例题】 对图2-23项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?
- 2 【造价师案例题】 找出项目施工总进度计划图的关键线路。
- 3 【造价师案例题】 对图项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?
- 4 【单选题】工程项目年度计划的编制依据是工程项目总进度计划,其编制单位是( )。
- A 、政府有关部门
- B 、建设单位
- C 、施工单位
- D 、设计单位
- 5 【单选题】工程项目管理实施规划中进度计划的核心内容为( )。
- A 、进度图和进度表
- B 、机械设备计划
- C 、劳动力、材料计划
- D 、大型机具配置计划
- 6 【多选题】施工进度计划图的形式有( )。
- A 、横道图计划
- B 、双代号网络计划
- C 、曲线图计划
- D 、单代号网络计划
- E 、时标网络计划
- 7 【单选题】工程项目年度计划的编制依据是工程项目总进度计划,其编制单位是()。
- A 、政府有关部门
- B 、建设单位
- C 、施工单位
- D 、设计单位
- 8 【简答题】找出项目施工总进度计划(图2-20)的关键线路。
- 9 【简答题】对图2-22项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?
- 10 【造价师案例题】指出图2-6所示施工总进度计划的关键线路和总工期。
热门试题换一换
- 在利润的计算过程中,可作为计算基础的是( )。
- 下列关于土地有偿出让和转让的理解正确的是( )。
- 在定额的测定中,写实记录法是测定时间定额的常用方法,其特点包括( )。
- 某钢筋混凝土结构二层房屋的分项工程按A、B、C三个施工过程进行分层施工,组织成的流水节拍分别为的加快成倍节拍流水施工,则每层施工段数是( )。
- 某基坑开挖需降低地下水位18m,为保证施工正常进行,可采用的井点降水方式有( )。
- 我国法学界一般认为,建设招标是()。
- 下列关于箱式变电站(简称箱变),叙述正确的是()。
- 适用于高层建筑门窗的是()。
- 静置设备按()划分,可将其分为金属和非金属两大类。
亿题库—让考试变得更简单
已有600万用户下载
