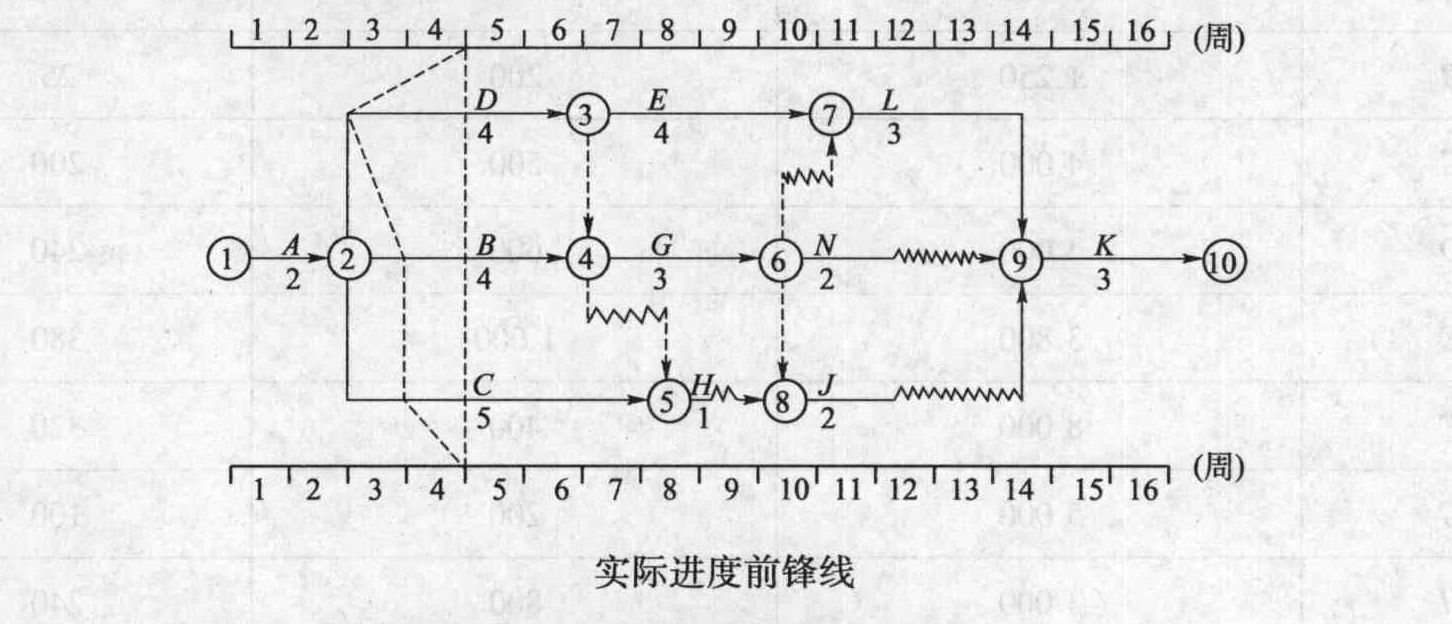

题干:某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示。各工作均按匀速施工。施工单位的报价单(部分)见下表。[ejjzs/jzgcglysw/mtdjd/6/image/img-06-198-02.jpg][ejjzs/jzgcglysw/mtdjd/6/image/img-06-199-01.jpg]工程施工到第4周时进行进度检查,发生如下事件:事件-:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840n13,工作持续时间未变。事件二:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。事件三:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。
题目:根据第4周末的检查结果,在施工进度计划图上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。

扫码下载亿题库
精准题库快速提分

根据第4周末的检查结果.实际进度前锋线如下图所示。分析B、C、D三项工作的实际进度对工期的影响及其理由:(1)B工作拖后1周,不影响工期。理由:B工作总时差为1周。(2)C工作拖后1周,不影响工期。理由:C工作总时差为3周。(3)D工作拖后2周,影响工期2周。理由:D工作总时差为零(或D工作为关键工作)。

- 1 【多选题】施工企业在施工进度计划检查后编制的进度报告,其内容包括( )。
- A 、进度计划的编制说明
- B 、实际工程进度与计划进度的比较
- C 、进度计划在实施过程中存在的问题及其原因分析
- D 、进度执行情况对工程质量、安全和施工成本的影响情况
- E 、进度的预测
- 2 【多选题】施工进度计划的检查应按统计周期的规定定期进行,并应根据需要进行不定期的检查。施工进度计划检查的内容包括( )。
- A 、前一次进度计划检查提出问题的整改情况
- B 、检查资源使用及与进度保证的情况
- C 、检查措施的落实情况
- D 、检查工程量的完成情况
- E 、检查工作时间的执行情况
- 3 【建造师案例题】根据第4周末的检查结果,在上图中绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。
- 4 【建造师案例题】根据事件2的结果,说明进度检查时F、H、E、J工作的逻辑状况(按“……工作已完成……天工程量”的方式陈述)。指出哪些工作的延误对工期有影响及影响天数。
- 5 【多选题】施工进度计划的检查应按统计周期的规定定期进行,并应根据需要进行不定期的检查。施工进度计划检查的内容包括( )。
- A 、前一次进度计划检查提出问题的整改情况
- B 、检查资源使用及与进度保证的情况
- C 、检查措施的落实情况
- D 、检查工程量的完成情况
- E 、检查工作时间的执行情况
- 6 【多选题】公路工程进度计划的检查结果可以通过()体现和分析。
- A 、横道图法
- B 、控制图
- C 、网络计划法
- D 、S曲线
- E 、斜率图
- 7 【建造师案例题】针对3月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。
- 8 【多选题】施工进度计划检查后,应编制进度报告,其内容有( )。
- A 、进度计划实施情况的综合描述
- B 、实际工程进度与计划进度的比较
- C 、前一次进度计划检查提出问题的整改情况
- D 、进度计划在实施过程中存在的问题及其原因分析
- E 、进度的预测
- 9 【多选题】施工进度计划检查后,应编制进度报告,其内容有( )。
- A 、进度计划实施情况的综合描述
- B 、实际工程进度与计划进度的比较
- C 、前一次进度计划检查提出问题的整改情况
- D 、进度计划在实施过程中存在的问题及其原因分析
- E 、进度的预测
- 10 【多选题】施工企业在施工进度计划检查后编制的进度报告,其内容包括( )。
- A 、进度计划的编制说明
- B 、实际工程进度与计划进度的比较
- C 、进度计划在实施过程中存在的问题及其原因分析
- D 、进度执行情况对工程质量、安全和施工成本的影响情况
- E 、进度的预测
热门试题换一换
- 在施工质量的政府监督中,政府监督的主要手段是( )。
- PDCA循环具有()特点。
- 我国宪法规定的公民的基本权利包括( )。
- 某机电安装施工单位在沿海城市承建一座植物油厂,施工时间在5~11月。该工程施工难度较大的是六条栈桥吊装,总重500多吨,分布在8~30m标高的不同区域内。项目经理部制定吊装方案时,针对现场具体情况,结合本单位起重吊装经验,提出了采用全部起重机、全部桅杆、吊车桅杆混合或一侧用汽车起重机、另一侧利用塔楼钢架架设工具(简称起重机塔架法)等吊装方法。为确保安全、工期和降低成本,从操作难度、吊装成本、客观条件、吊装效率、安全程度等评价因素进行技术经济分析,见表3—1。 技术经济分析(评价因素及各方案评分值) 序号 评价要素n 权值B(%) 方案满足程度(%) 全部起重机 全部桅杆 起重机桅杆混合 起重机搭架 A A×B A A×B A A×B A A×B 1 操作难度 30 100 0.30 40 0.12 60 0.18 90 0.27 2 吊装成本 30 50 0.15 80 0.24 80 0.24 80 0.24 3 客观条件 10 40 0.04 50 0.05 60 0.06 100 0.10 4 吊装效率 10 100 0.10 60 0.06 70 0.07 80 0.08 5 安全程度 20 90 0.18 80 0.16 90 0.18 80 0.16 表3—1 技术经济分析(评价因素及各方案评分值) 汽车式起重机试吊时出现倾斜,经分析汽车式起重机使用偏离了特性曲线参数要求,随即作了处理。在正式吊装过程中,有一个从其他施工现场调来的导向滑轮,由于本身故障卡死不转,立即采取紧急处理并予以更换。 问题序号评价要素n权值B(%)方案满足程度(%)全部起重机全部桅杆起重机桅杆混合起重机搭架AA×BAA×BAA×BAA×B1操作难度301000.30400.12600.18900.272吊装成本30500.15800.24800.24800.243客观条件10400.04500.05600.061000.104吊装效率101000.10600.06700.07800.085安全程度20900.18800.16900.18800.16
- 施工合同实施偏差处理中,根据合同实施偏差分析的结果,承包商应该采取相应的调整措施,包括组织措施、技术措施、经济措施和合同措施,以下属于合同措施的是( )。
- 防雷装置明敷的避雷带、避雷网及引下线应平直,在转弯处应成( )。
- 工程测量中一般应使用()型微倾式普通水准仪。
- 照明配电箱内每一单相分支回路的电流不宜超过( )。
- 合同生效后,当事人就质量没有约定或者约定不明确的,可以采用的确定相关内容方式有 ①按照交易习惯确定②签订补充协议③按合同法其他相关规定执行,三种方式正确的先后顺序是( )。
