题干:某机电工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。[006-002-004-000-9787566103185-image/006-002-004-000-9787566103185-007-002.jpg]工程施工到第4周时进行进度检查,发生如下事件。事件一:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840立方米,工作持续时间未变。事件二:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。事件三:C工作为检验检测配合工作,只完成了估算工程量的20%。施工单位实际发生检验检测配合工作费用5000元。事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。
题目:根据第4周末的检查结果,在上图中绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。

扫码下载亿题库
精准题库快速提分

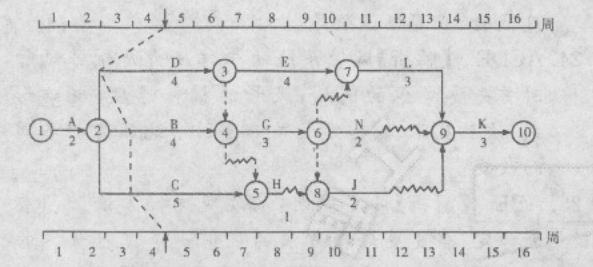

根据第4周末的检查结果,实际进度前锋线如下图所示:
分析B、C、D三项工作的实际进度对工期的影响及其理由:
(1)B工作拖后1周,不影响工期。理由:B工作总时差为1周。
(2)C工作拖后1周,不影响工期。理由:C工作总时差为3周。
(3)D工作拖后2周,影响工期2周。理由:D工作总时差为零(或D工作为关键工作)。

- 1 【建造师案例题】 根据质量检测统计结果,试采用分层法分析,指出哪个班组施工质量影响总体质量水平最大?
- 2 【建造师案例题】根据第4周末的检查结果,在施工进度计划图上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。
- 3 【建造师案例题】根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。
- 4 【建造师案例题】根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。
- 5 【建造师案例题】根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。
- 6 【建造师案例题】根据事件2的结果,说明进度检查时F、H、E、J工作的逻辑状况(按“……工作已完成……天工程量”的方式陈述)。指出哪些工作的延误对工期有影响及影响天数。
- 7 【建造师案例题】根据质量检测统计结果,试采用分层法分析,指出哪个班组施工质量影响总体质量水平最大?
- 8 【建造师案例题】针对3月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。
- 9 【建造师案例题】根据质量检测统计结果,试采用分层法分析,指出哪个班组施工质量影响总体质量水平最大?
- 10 【建造师案例题】根据直观检查结果,指出西大巷施工质量不符合施工质量验收要求的具体内容。
热门试题换一换
- 地质构造面或倾斜岩层层面与水平面之间所夹的锐角称为( )。
- 在事件风险量的区域划分中,风险事件发生的概率和可能的损失都很大的区域是()。
- 关于室内防水工程卷材铺设操作要点说法错误的是()。
- 对施工中发现的质量问题严重的施工单位,工程质量监督机构可以发出( )予以处理。
- 编制控制性施工进度计划的主要目的是().
- 信息管理部门负责编制信息管理手册,在项目()进行信息管理手册的必要的修改和补充,并检查和督促其执行。
- 预应力筋张拉前应根据设计要求对孔道的()进行实测。
- 合同预算员的部分目标成本管理责任是( )。
- 根据《水利水电工程施工质量检验与评定规程》SL 176-2007的有关规定,水利水电工程施工质量等级评定依据包括( )。
- 关于仲裁的说法,正确的是( ) 。

亿题库—让考试变得更简单
已有600万用户下载
