题干:Ⅰ.土建工程某别墅部分设计如图3-15~图3-19所示。墙体除注明外均为240mm厚。坡屋面构造做法:钢筋混凝土屋面板表面清扫干净,素水泥浆一道,20mm厚1:3水泥砂浆找平,刷热防水膏,采用20mm厚1:3干硬性水泥砂浆防水保护层,25mm厚1:1:4水泥石灰砂浆铺瓦屋面。卧室地面构造做法:素土夯实,60mm厚C10混凝土垫层,20mm厚1:2水泥砂浆抹面压光。卧室楼面构造做法:150mm现浇钢筋混凝土楼板,素水泥浆一道,20mm厚1:2水泥砂浆抹面压光。[up2016/abcb07a9c55-e90b-4e03-b4d4-443afba36d42.jpg][up2016/abc51894388-a3a2-405e-ba05-4452e6c18798.jpg][up2016/abc5db32ae5-b0de-4fc7-9a27-203f64c4e579.jpg][up2016/abc0a3c9a40-1368-4b15-b9fd-84b172e33cf8.jpg]

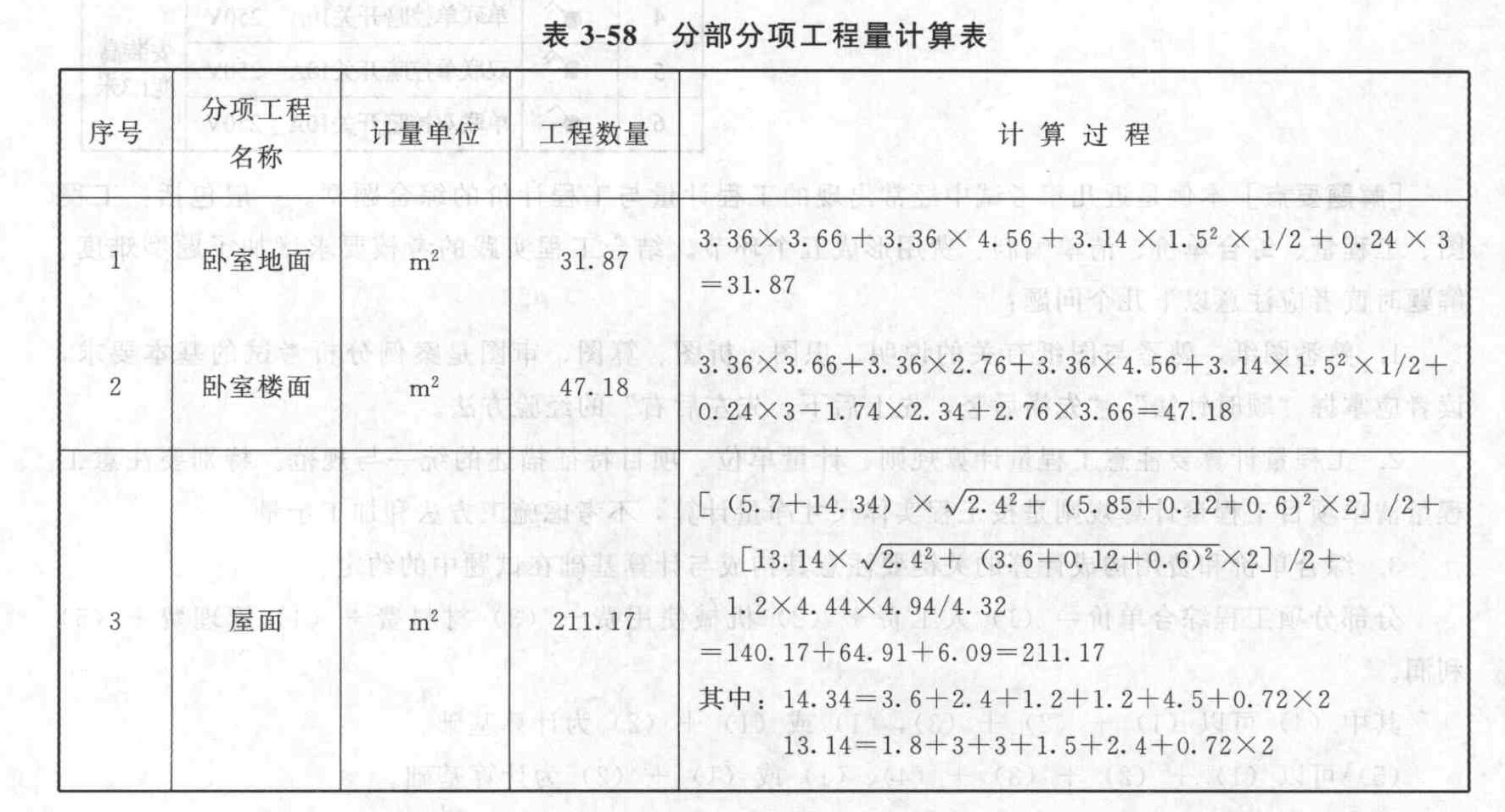

题目:依据《建设工程工程量清单计价规范》计算卧室(不含卫生间)楼面、地面工程量,计算坡屋面工程量。将计算过程及结果填入表3-58“分部分项工程量计算表”。

扫码下载亿题库
精准题库快速提分


- 1 【造价师案例题】 依据《建设工程工程量清单计价规范》(GB 50500-2008)计算土(石)方工程量,并编制“分部分项工程量清单”。
- 2 【造价师案例题】 依据《建设工程工程量清单计价规范》(GB 50500-2008),将项目编码、综合单价、合价及综合单价计算过程填入表3-89“分部分项工程量清单计价表”的相应栏目中。
- 3 【造价师案例题】
依据《建设工程工程量清单计价规范》附录B的工程量计算规则,计算小高层住宅楼二层卧室1、卧室2、主卫的楼面工程量以及墙面工程量,将计算过程、计量单位及计算结果按要求填入表“分部分项土程量计算”。
- 4 【单选题】依据《建设工程工程量清单计价规范》的统一规定,某专业工程的项目编码前4位为0304,则该专业工程为( )。
- A 、热力设备安装工程
- B 、机械设备安装工程
- C 、电气设备安装工程
- D 、工业管道安装工程
- 5 【简答题】依据《建设工程工程量清单计价规范》编制“单位工程费汇总表”。假设:别墅部分项目的分部分项工程量清单计价合计207822元,其中人工费41560元;措施项目清单计价合价48492元;其他项目清单计价合计12123元;规费以人工费为基数计取,费率为30%;税率为3.413%。将有关数据和相关内容填入表3-87单位工程费汇总表。
- 6 【造价师案例题】依据《建设工程工程量清单计价规范》编制“单位工程费汇总表”。设某工程按工程量清单计价,经计算分部分项工程量清单合价348238元,措施项目清单合价243.22元,其他项目清单合计16000元,规费8962元,如税率为3.41%,试编制单位工程费汇总表,并将有关数据和相关内容填入表3-43“单位工程费汇总表”中。
- 7 【造价师案例题】依据《建设工程工程量清单计价规范》编制卧室楼面、地面,坡屋面工程的分部分项工程量清单,填入表3-59“分部分项工程量清单”(水泥砂浆楼地面的项目编码:略,瓦屋面的项目编码:略)。
- 8 【造价师案例题】依据《建设工程工程量清单计价规范》的规定(有特殊注明除外)完成下列计算:依据提供的基础定额数据,计算混凝土带形基础的分部分项工程量清单综合单价,填人表3-6-9“分部分项工程量清单综合单价分析表”,并列出计算过程。
- 9 【造价师案例题】依据《建设工程工程量清单计价规范》的规定(有特殊注明除外)完成下列计算:计算带形基础、独立基础(坡面不计算模板工程量)和基础垫层的模板工程量,将计算过程及结果填入表3-6-10“模板工程量计算表”。
- 10 【造价师案例题】依据《建设工程工程量清单计价规范》的规定(有特殊注明除外)完成下列计算:现浇混凝土基础工程的分部分项工程量清单计价合价为57686.00元,计算措施项目清单费用,填人表3-6-11“措施项目清单计价表”,并列出计算过程。(计算结果均保留2位小数)
热门试题换一换
- 某土建工程项目确定采用公开招标的方式招标,造价工程师测算确定该工程标底为4 000万元,定额工期为540天。在本工程招标的资格预审办法中规定投标单位应满足以下条件.①取得营业执照的建筑施工企业法人;②二级以上施工企业;③有两项以上同类工程的施工经验;④本专业系统隶属企业;⑤近三年内没有违约被起诉历史;⑥技术、管理人员满足工程施工要求;⑦技术装备满足工程施工要求;⑧具有不少于合同价20%的可为业主垫支的资金。经招标小组研究后确定采用综合评分法评标,评分方法及原则如下。 1.“投标报价”满分为100分,按如下两个方面评分. (1)报价与标底的偏差程度70分,按表标准评分; (2)报价费用组成的合理性30分,评分结果见表。 2.“施工组织与管理能力”满分为100分,其中工期40分,按以下方法评定.投标人所报工期比定额工期提前30天及30天以上者为满分,以比定额工期提前30天为准,每增加1天,扣减1分。其他项目评分结果见表。 3.“业绩与信誉”满分为100分,评分结果见表。 评标方法中还规定,“投标报价”、“施工组织与管理能力”和“业绩与信誉”三方面的得分值均不得低于60分,低于60分者淘汰。对以上三方面进行综合评分时,投标报价的权重为0.5,施工组织与管理能力的权重为0.3,业绩与信誉的权重为0.2。共有A、B、C、D、E五家单位参加投标,其中C投标单位在投标截止日前一天,采取突然降价方法,将直接费用3 290万元降到了3 230万元,并相应地调整了部分费率;其他直接费费率4.10%,现场经费费率5.63%;间接费费率4.39%;利润率3.93%,税率3.51%。C单位根据以上数据进行了报价(取整到10万元)。并确定了工期为520天。开标后,评标组对5家投标单位进行了评审,部分结果如表所示。 已知其余四家投标单位报价和工期如表所示。 按综合评分法确定中标单位。(注:计算结果保留两位小数)
- 在下列计划表中,为筹集建设资金或与银行签订借款合同及制定分年用款计划提供依据的是( )。
- 偿债备付率是指项目在借款偿还期内各年()的比值。
- 工程造价合理性的前提是()。
- 项目资本金现金流量表与项目投资现金流量表相比,相同的部分是()。
- 关于褶皱构造特征描述正确的是()。
- 在组织建设工程流水施工时,用来表达流水施工在空间布置上开展状态的参数是()。
- 在计算台班折旧费时需要考虑时间价值系数,时间价值系数是指( )。
- 为控制工程造价和降低费用,造价工程师对选定的屋面防水保温工程方案以3个功能为对象进行价值工程分析。各功能项目得分及其目前成本,见表2-5。 计算各功能项目的价值指数,并确定各功能项目的改进顺序。
