  • 建造师案例题某项目有四幢房屋的抹灰工程,每幢房屋作为一个施工段,施工过程划分为顶棚抹灰、墙面抹灰和楼面抹灰,在各幢房屋的持续时间分别为2天、4天、4天。 问题 (1)如果该工程的资源供应能够满足要求,为加快施工进度,该工程可按何种流水施工方式组织施工?试计算该种流水施工组织方式的工期。 (2)如果工期允许,该工程可按何种方式组织流水施工?试计算该种流水施工组织方式的工期。

扫码下载亿题库

精准题库快速提分

参考答案

本案例主要考核的是异节奏和无节奏流水施工方法的应用。

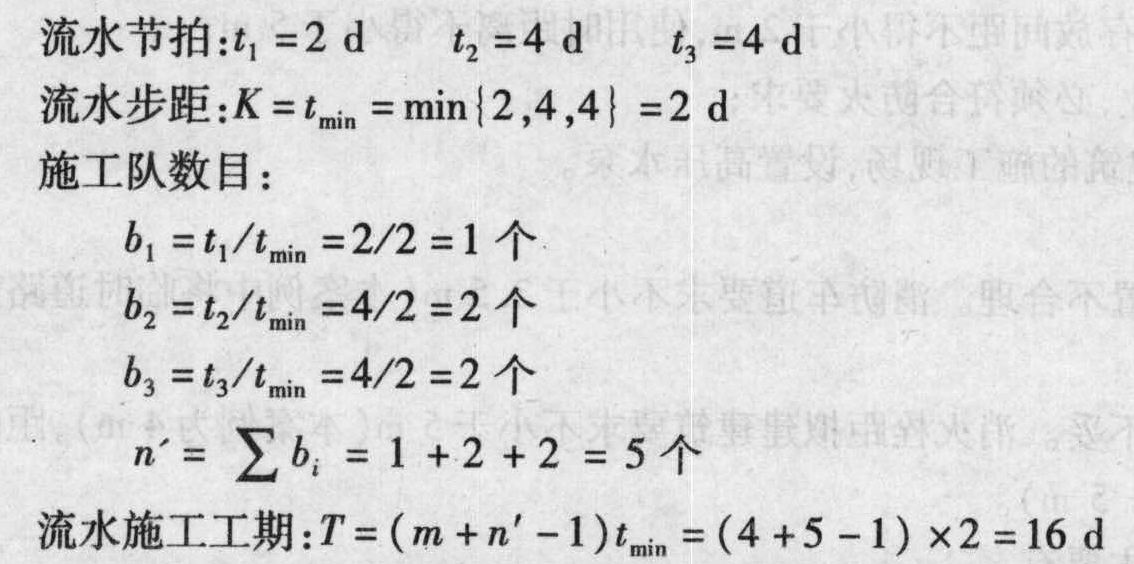

(1)如果该工程的资源供应能够满足要求,为加快施工进度,该工程可采用成倍节拍流水施工方式组织施工。流水施工工期计算如下。施工过程数目:n=3施工段数目:m=4

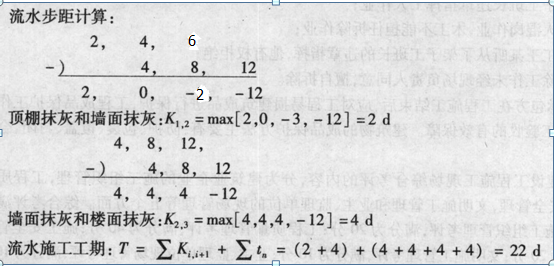

(2)如果工期允许,该工程可按无节奏流水施工方式组织施工。
