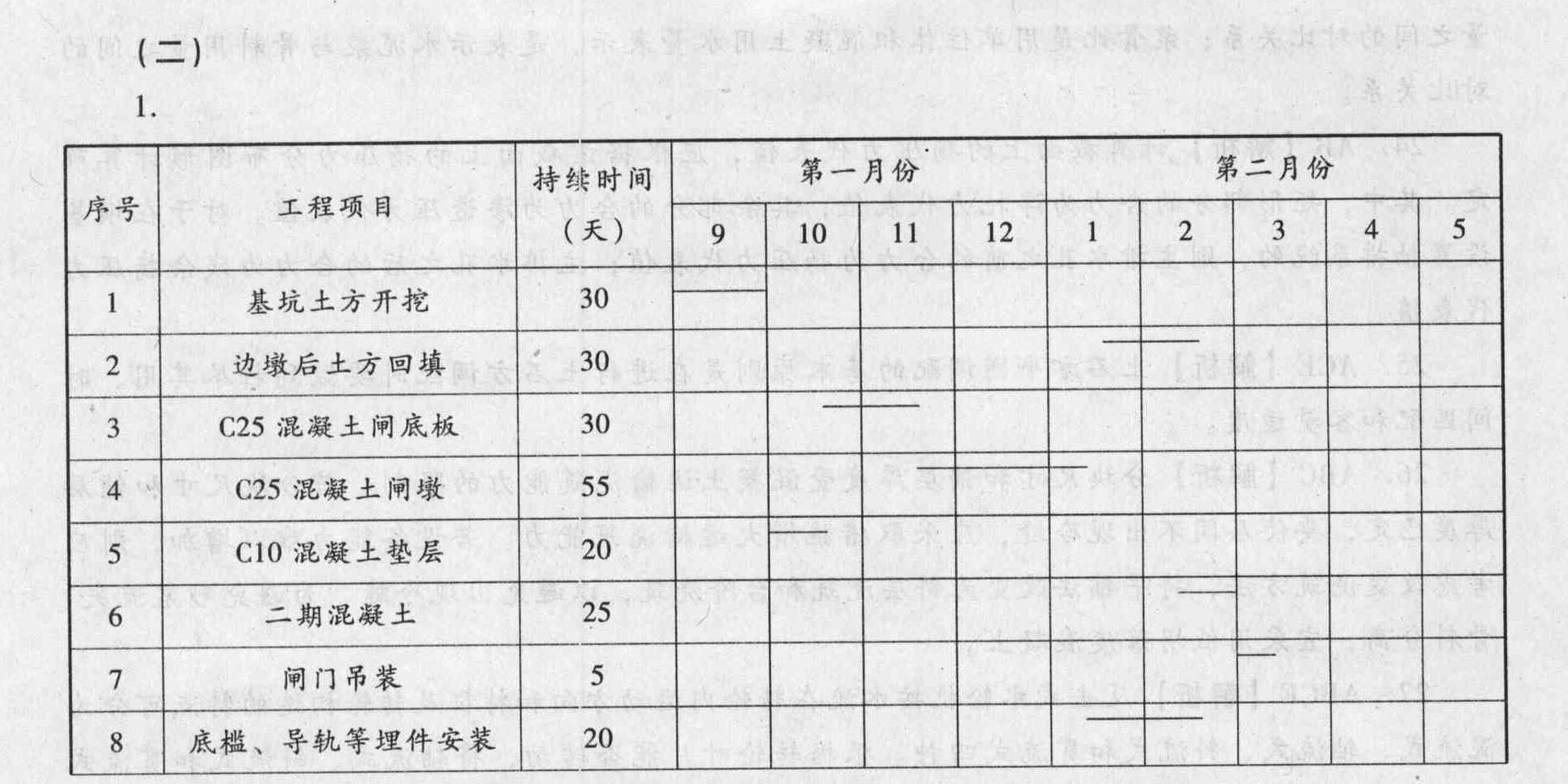

题干:某单孔防洪闸工程位于一土坝上,闸室采用涵洞式结构,闸门采用平板钢闸门。闸室主体工程施工中,部分项目划分及项目工作持续时间详见下图(每月按30天计)。[006-001-011-000-9787516007327-image/006-001-011-000-9787516007327-006-003.jpg]
题目:工程计划于第一年9月初动工,根据项目逻辑关系和工作持续时间(持续时间已包括工序间的间歇时间)绘制施工横道图(示意图),按上图格式绘制。

扫码下载亿题库
精准题库快速提分

备注:底槛、导轨等埋件的插筋在底板、闸墩混凝土施工中穿插安装完成。

- 1 【建造师案例题】某工程计划开工日期为2004年6月1日。涵洞4座;土方数量挖方为100万立方米;填方为100万立方米。施工准备为20d。现计划分2个土方队,每队又分2个工作面,每队每个工作面的情况:第一队第一面(K6+250~K8+345)土方挖方和填方各为20万立方米,正常效率挖填各为1000立方米/d。当土石方数量完成60%,进行两座管涵平行施工50d,50d的土方施工效率挖填各为200立方米/d,以后的土方施工为正常效率。第一队第二面(K8+345~K9+850)土方40万立方米,正常效率挖填各为1500立方米/d,在一队一面管涵施工的50d期间,由于一队一工作面的资源被调来支援一队二面,使一队二面的效率提高了1/3,50d后按正常效率施工。第二队第一面(K3+100~K5+600)土方挖方和填方各为30万立方米,正常效率挖填各为1000立方米/d,在二队二面管涵施工的100d由于来自二队二面资源的支援使二队一面的效率提高40%,100d后按正常效率施工。第二队第二面(K5+600~K6+100)土方挖方和填方各为10万立方米,正常效率挖填各为625立方米/d,当土方数量完成50%,进行2座管涵顺序施工,每座为50d,在100d中,土方施工效率挖填各为100立方米/d,2座管涵施工完成以后的土方施工为正常效率。根据以上提供的背景资料编制施工进度计划。
- 2 【单选题】根据网络计划,该工程合同工期至少为()个月。
- A 、19
- B 、20
- C 、21
- D 、22
- 3 【单选题】某工程计划开工时间为2010年6月1日,竣工日期为2010年9月1日,后由于建设方设计进行更改,致使实际开工时间为2010年7月1日。通过承包商的努力,该项目最终于2010年9月20日完工,则承包商可以申请索赔的工期为( )。
- A 、30天
- B 、20天
- C 、50天
- D 、10天
- 4 【单选题】根据《工程网络计划技术规划》(JGJ/T 121-1999),在双代号时标网络计划中是()。
- A 、以波形线表示工作,以虚箭线表示虚工作,以实箭线表示工作的自由时差
- B 、以波形线表示工作,以实箭线表示虚工作,以虚箭线表示工作的自由时差
- C 、以实箭线表示工作,以波形线表示虚工作,以虚箭线表示工作的自由时差
- D 、以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差
- 5 【建造师案例题】工程计划于第一年9月初动工,根据项目逻辑关系和工作持续时间(持续时间已包括工序间的间歇时间)绘制施工横道图(示意图),按上图格式绘制。
- 6 【单选题】某分项工程某月计划工程量为3200㎡,计划单价为15元/㎡;月底核定承包商实际完成工程量为2800㎡,实际单价为20元/㎡,,则该工程的已完成工作实际费用(ACWP)为()元。
- A 、56000
- B 、42000
- C 、48000
- D 、64000
- 7 【多选题】某土方工程5月份的计划工程量为3000m3,计划单价为60元/m3,5月底实际完成的工程量为3500m3,实际单价为58元/m3,通过赢得值分析可得()。
- A 、进度提前完成30000元工作量
- B 、进度延误完成30000元工作量
- C 、费用节约7000元
- D 、费用超支7000元
- E 、费用超支36000元
- 8 【单选题】某分项工程某月计划工程量为3200㎡,计划单价为15元/㎡;月底核定承包商实际完成工程量为2800㎡,实际单价为20元/㎡,则该工程的已完工作实际费用(ACWP)为()元。
- A 、42000
- B 、48000
- C 、56000
- D 、64000
- 9 【单选题】某工程施工公司2020年3月第一直属项目部发生管理人员人工费10万元,企业行政管理部发生财产保险费3万元,行政部门人员工资2万元,借款利息2万元。根据企业会计准则及其相关规定,管理费用是()。
- A 、10万元
- B 、5万元
- C 、15万元
- D 、2万元
- 10 【单选题】某分项工程某月计划工程量为3200㎡,计划单价为15元㎡,月末核定实际完成工程量为2800㎡,实际单价为20元㎡。则该分项工程的已完工作预算费用(BCWP)是( )元。
- A 、48000
- B 、42000
- C 、56000
- D 、64000
