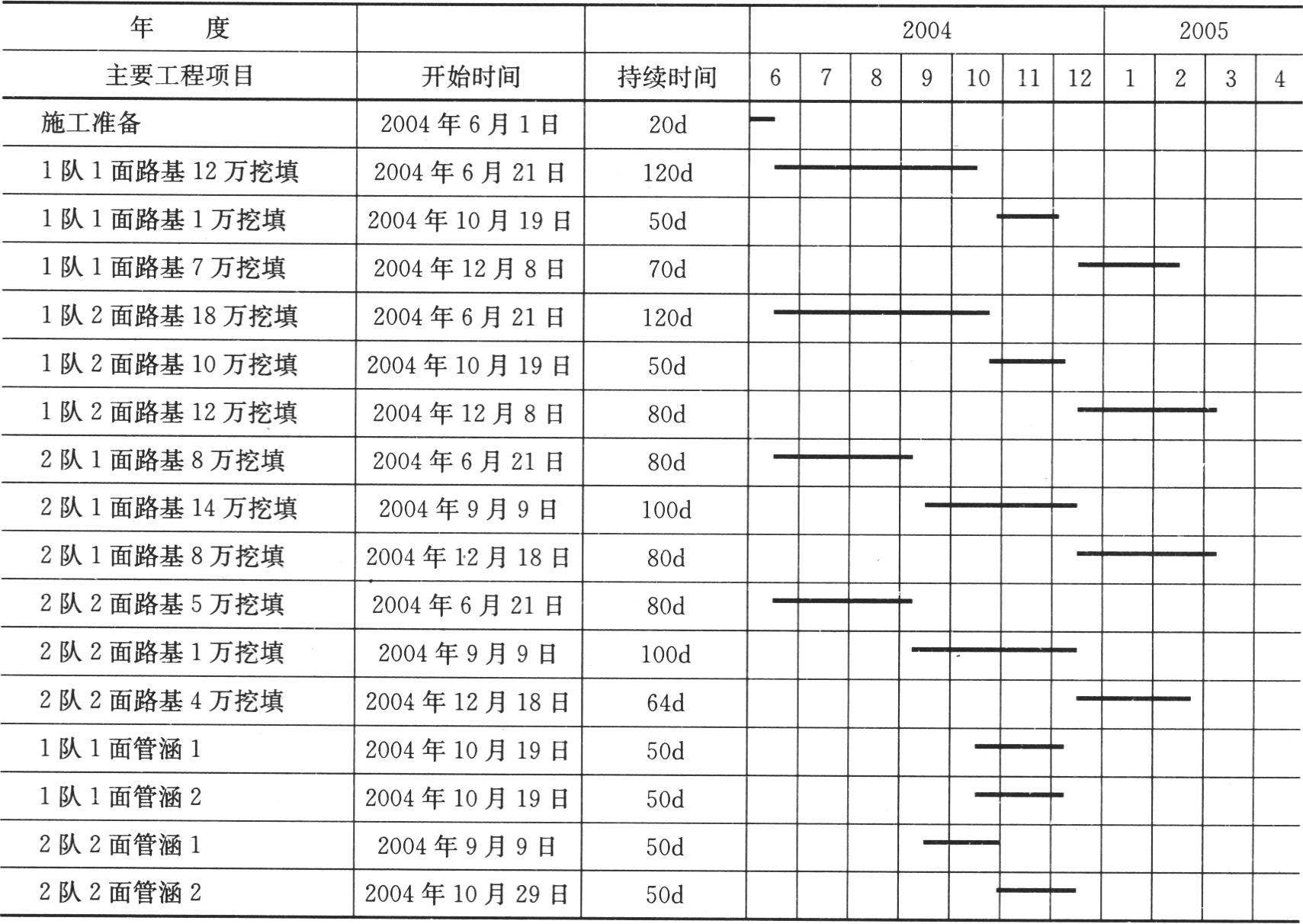

- 建造师案例题某工程计划开工日期为2004年6月1日。涵洞4座;土方数量挖方为100万立方米;填方为100万立方米。施工准备为20d。现计划分2个土方队,每队又分2个工作面,每队每个工作面的情况:第一队第一面(K6+250~K8+345)土方挖方和填方各为20万立方米,正常效率挖填各为1000立方米/d。当土石方数量完成60%,进行两座管涵平行施工50d,50d的土方施工效率挖填各为200立方米/d,以后的土方施工为正常效率。第一队第二面(K8+345~K9+850)土方40万立方米,正常效率挖填各为1500立方米/d,在一队一面管涵施工的50d期间,由于一队一工作面的资源被调来支援一队二面,使一队二面的效率提高了1/3,50d后按正常效率施工。第二队第一面(K3+100~K5+600)土方挖方和填方各为30万立方米,正常效率挖填各为1000立方米/d,在二队二面管涵施工的100d由于来自二队二面资源的支援使二队一面的效率提高40%,100d后按正常效率施工。第二队第二面(K5+600~K6+100)土方挖方和填方各为10万立方米,正常效率挖填各为625立方米/d,当土方数量完成50%,进行2座管涵顺序施工,每座为50d,在100d中,土方施工效率挖填各为100立方米/d,2座管涵施工完成以后的土方施工为正常效率。根据以上提供的背景资料编制施工进度计划。

扫码下载亿题库
精准题库快速提分

桥梁施工组织设计一般还应包含:
1)施工准备工作及设计;
2)生产要素配置计划;
施工总体计划表

- 1 【单选题】某工程按国务院规定于2008年6月1日办理了开工报告审批手续,由于周边关系协调问题一直没有开工,同年12月7日准备开工时,建设单位应当( )。
- A 、向批准机关申请延续
- B 、报批准机关核验施工许可证
- C 、重新办理开工报告审批手续
- D 、向批准机关备案
- 2 【单选题】施工单位于2010年6月1日提交工程竣工验收报告,建设单位因故迟迟不予组织竣工验收;同年10月8日建设单位组织竣工验收时因监理单位的过错未能正常进行;10月20日建设单位实际使用该工期。则施工单位承担的保修期应于( )起计算。
- A 、2010年6月1日
- B 、2010年8月30日
- C 、2010年10月8日
- D 、2010年10月20日
- 3 【单选题】某建设工程于2011年9月1日开工,由于设计图纸变更,工程于2011年9月18日中止施工。根据我国《建筑法》的规定,建设单位最迟应当于( )前向施工许可证的发证机关报告。
- A 、2011年10月1日
- B 、2011年10月18日
- C 、2011年12月1日
- D 、2011年12月18日
- 4 【多选题】某综合楼工程于2004年7月20日开工建设,设计合理使用年限为50年,屋面防水为一级,合理使用年限为15年。电梯工程于2005年7月20日验收合格,整个项目于2005年7月26日竣工验收合格并交付使用。以下各项符合《建设工程质量管理条例》最低保修期限的有( )。
- A 、电梯工程:自2005年7月20日起2年
- B 、供热与供冷系统:2个采暖期、供冷期
- C 、屋面防水工程:自2005年7月26日起5年
- D 、设备安装和装修工程:2年
- E 、地基基础工程和主体结构工程:自2004年7月20日起50年
- 5 【单选题】某工程计划开工时间为2010年6月1日,竣工日期为2010年9月1日,后由于建设方设计进行更改,致使实际开工时间为2010年7月1日。通过承包商的努力,该项目最终于2010年9月20日完工,则承包商可以申请索赔的工期为( )。
- A 、30天
- B 、20天
- C 、50天
- D 、10天
- 6 【单选题】某施工企业于2004年3月1日取得安全生产许可证,该许可证至()届满。
- A 、2006年3月1日
- B 、2007年3月1日
- C 、2010年3月1日
- D 、2011年3月1日
- 7 【单选题】某施工企业于2004年3月1日取得安全生产许可证,该许可证至()届满。
- A 、2006年3月1日
- B 、2007年3月1日
- C 、2010年3月1日
- D 、2011年3月1日
- 8 【单选题】某施工企业于2004年4月1日取得安全生产许可证,该许可证至()届满。
- A 、2006年4月1日
- B 、2007年4月1日
- C 、2008年4月1日
- D 、2009年4月1日
- 9 【单选题】某工程按国务院规定于2008年6月1日办理了开工报告审批手续,由于周边关系协调问题一直没有开工,同年12月7日准备开工时,建设单位应当()。
- A 、向批准机关申请延续
- B 、报批准机关核验开工报告
- C 、重新办理开工报告审批手续
- D 、改办开工报告
- 10 【单选题】某工程承包人于2004年5月1日按合同规定向发包人提交了竣工验收申请报告,但直到7月中旬,发包人一直未完成竣工验收,则()。
- A 、承包人应再次提交竣工验收报告
- B 、承包人可以自行组织竣工验收
- C 、承包人承担意外责任
- D 、以提交竣工验收申请报告的日期为实际竣工日期
热门试题换一换
- 按照工程技术档案管理的规定,工程完工验收后,交建设单位保管资料有( )。
- 某施工单位通过公开招标方式中标了某外资企业一新建的大型机电安装工程项目,并与业主签订了施工总承包合同。 事件一:投标人在投标阶段,根据招标文件所提供的施工图纸核对工程量清单,发现招标人提供的工程量清单中的工程量与招标图纸存在较大差异。 事件二:虽然本招标工程风险大,但由于某施工单位目前施工任务严重不足,因此在投标决策上采用了风险标的投标策略。 事件三:合同规定机电设备安装采用现行国家标准,但业主在施工阶段提出要采用国外标准,由于国外标准比国内标准要求高,因此施工单位及时提出了索赔要求。 对于事件三,施工单位的索赔要求能否被业主接受?请简述机电安装工程索赔发生的原因。
- 骨架承重结构单层工业厂房的屋盖结构包括( )。
- 两条平行隧道(含导洞)相距小于( )倍洞跨时,其开挖面前后错开距离不得小于( )米。
- 此合同对于施工单位存在哪些风险?施工单位应如何防范这些风险?
- 项目经理部可以因经常遇到雨天而提出工期和费用的索赔吗?为什么?
- 从该事故中应吸取的教训和防护措施?
- 开挖工程测量的内容包括()。
- 政府建设工程质量监督机构参与建设工程项目竣工验收会议,重点对( )。
- 价值工程确定的改进对象可以为()。
