- 建造师案例题某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理,试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间多少个月。
扫码下载亿题库
精准题库快速提分
参考答案
由网络图可知,B工作自由时差为1天,C工作自由时差为8天,H工作在关键线路上,总时差为0。在不影响总工期和工作间工艺关系的前提下,B工作和C工作的开始时间均应后延,B工作以不影响E工作正常开始为准,即1月末开始施工,其次开始C工作,然后间断施工,待G工作施工完毕后,再开始H工作的施工。
施工顺序为:B—C—H
该专业施工队从进场到出场最短需要时间为:14个月,其中间断时间为5个月。
您可能感兴趣的试题
- 1 【建造师案例题】某建筑工程施工进度计划网络图如下:施工中发生了以下事件:事件一:A工作因设计变更停工10d。事件二:B工作因施工质量问题返工,延长工期7d。事件三:E工作因建设单位供料延期,推迟3d施工。事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见下表。施工总承包单位可否就事件一至事件三获得工期索赔?分别说明理由。
- 2 【建造师案例题】某建筑工程施工进度计划网络图如下: 施工中发生了以下事件: 事件一:A工作因设计变更停工10d。 事件二:B工作因施工质量问题返工,延长工期7d。 事件三:E工作因建设单位供料延期,推迟3d施工。 事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。 在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见下表。 计算截止到第110d的合计BCWP值。
- 3 【建造师案例题】某建筑工程施工进度计划网络图如下: 施工中发生了以下事件: 事件一:A工作因设计变更停工10d。 事件二:B工作因施工质量问题返工,延长工期7d。 事件三:E工作因建设单位供料延期,推迟3d施工。 事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。 在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见下表。 计算第110d的成本偏差CV值,并做CV值结论分析。
- 4 【建造师案例题】某建筑工程施工进度计划网络图如下: 施工中发生了以下事件: 事件一:A工作因设计变更停工10d。 事件二:B工作因施工质量问题返工,延长工期7d。 事件三:E工作因建设单位供料延期,推迟3d施工。 事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。 在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见下表。 计算第110d的进度偏差SV值,并做SV值结论分析。
- 5 【建造师案例题】某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。由于种种原因,使得工程前期进展拖延,第10月初对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现业主方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表:试问G、H、L三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工的要求,简述理由。
- 6 【建造师案例题】某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。 在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理?试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间多少个月。
- 7 【建造师案例题】某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。 由于种种原因,使得工程前期进展拖延,第10月初对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现业主方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表: 试问G、H、L三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工的要求?简述理由。

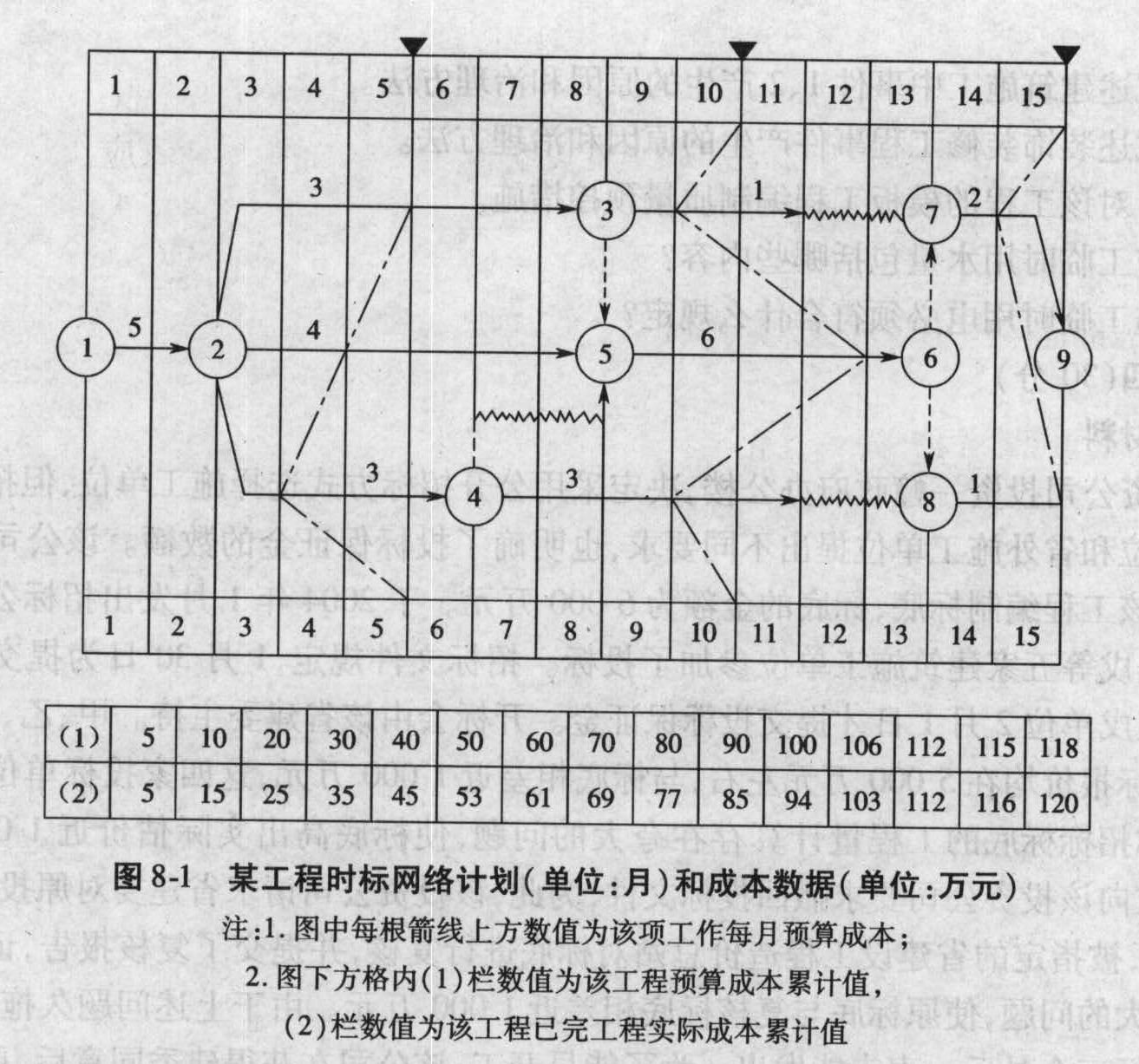

- 8 【建造师案例题】某工程的时标网络计划如图8-1所示。工程进展到第5、第10和第15个月底时,分别检查了工程进度,相应地绘制了三条实际进度前锋线,如图8-1中的点画线所示。 问题 (1)计算第5和第10个月底的已完工作预算成本(累计值)各为多少? (2)分析第5和第10个月底的成本偏差。 (3)分析第5和第10个月底的进度偏差及进度绩效。 (4)根据第5和第10个月底实际进度前锋线分析工程进度情况。 (5)第15个月底检查时,工作⑦~⑨因为特殊恶劣天气造成工期拖延1个月,施工单位损失3万元。因此,施工单位提出要求工期延长1个月和费用索赔3万元。问:造价工程师应批准工期、费用索赔多少?为什么?
- 9 【单选题】某工程网络进度计划为下图所示,室外工程的总时差应为()d。
- A 、0
- B 、40
- C 、50
- D 、80
- 10 【单选题】某工程的时标网络计划如下图所示,下列工期延误事件中,属于共同延误的是()。
- A 、工作A因发包人原因和工作B因承包人原因各延误2周
- B 、工作C因发包人原因和工作G因承包人原因各延误2周
- C 、工作D因发包人原因和工作F因承包人原因各延误2周
- D 、工作E因发包人原因和工作F因承包人原因各延误2周
热门试题换一换
- 下列对建设工程项目各参与方进度控制的任务说法中,不正确的是( )。
- 土方工程施工中,最适用于运土距离为100~300m的机械是()。
- 板桩建筑物沉桩中,沿板桩墙纵轴线方向的垂直度偏差超过规定时,对于钢板桩,可采用( )的方法进行调整。
- 下列不是常见矿图比例的是()。
- 根据FIDIC《土木工程施工合同条件》,下列关于履约担保的表述中,正确的有()。
- 下列与建设工程有关的合同中,属于委托合同的有( )。
- 甲建设单位拖欠乙施工企业工程款,乙发函催告甲还款。乙的催告行为在提起诉讼时产生的效果是( )。
- 下列施工成本管理的措施中,属于经济措施的有()。
- 某钢筋混凝土基础工程,包括支模板、绑扎钢筋、浇筑混凝土三道工序,每道工序安排一个专业施工队进行,分三段施工,各工序在一个施工段上的作业时间分别3天、2天、1天,关于其施工网络计划的说法,正确的有( )。
