- 造价师案例题

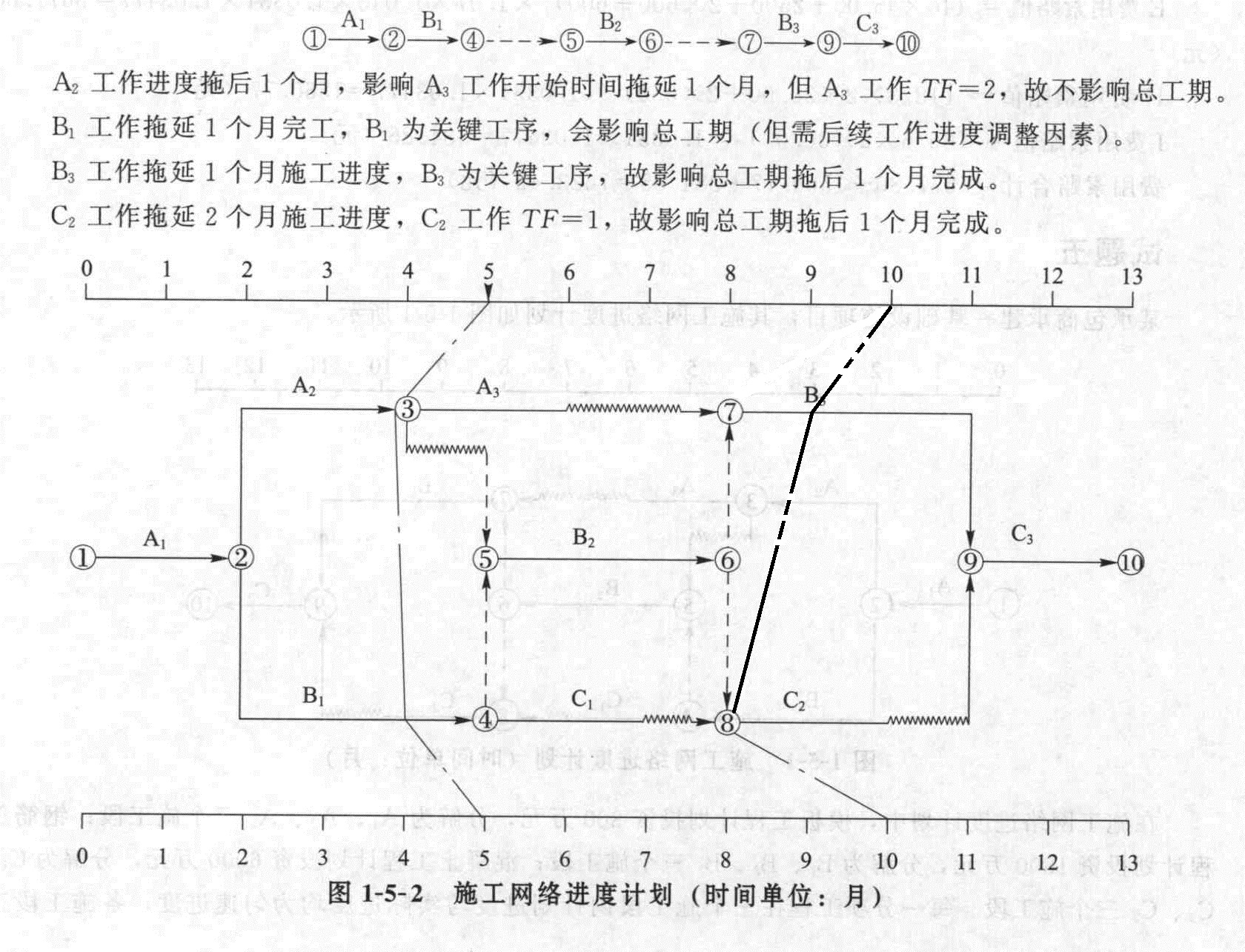

题干:某承包商承建一基础设施项目,其施工网络进度计划如图1-5-1所示。[9787518204212-image/9787518204212-007-012.jpg]程量相同,并且计划工程量等于实际工程量。工程实施到第5个月末检查时,[9787518204212-image/9787518204212-007-013.jpg]工作刚刚完成,[9787518204212-image/9787518204212-007-014.jpg]工作还需1个月才能完成。工程实施到第10个月末检查时,[9787518204212-image/9787518204212-007-015.jpg]工作已进行了1个月,[9787518204212-image/9787518204212-007-016.jpg]工作刚刚开始。实际施工的最后一个月遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核后的内容如下:(1)部分已建工程遭受不同程度破坏,费用损失30万元。(2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元。(3)由于现场停工造成机械台班损失3万元,人工窝工费2万元。(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏,修复费用1万元。(5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月。(6)灾后清理施工现场,恢复施工需费用3万元。
题目:说明施工网络进度计划中的关键路线,根据5月末、10月末实际进度检查情况在时标网络图中标示实际进度前锋线,分析工作的进度偏差,确定实际施工时间。

扫码下载亿题库
精准题库快速提分

该施工网络计划中的关键线路是:
该施工项目完工实际时间为14个月(不考虑其他工期变动原因)。

- 1 【造价师案例题】原施工网络计划中,关键工作是哪些?计划工期是多少?
- 2 【造价师案例题】该施工网络进度计划的关键工作有哪些?H工作的总时差为几天?
- 3 【多选题】某网络计划关键线路的实际进度比计划进度提前,若不打算提前工期,则可以( )。
- A 、将资源占用量大的后续关键工作适当延长作业时间
- B 、在时差范围内适当延长非关键工作的作业时间
- C 、调整非关键工作的开始作业时间
- D 、根据实际情况调整组织逻辑关系
- E 、删除资源占用量大的关键工作
- 4 【单选题】在工程网络计划中,关键线路是指( )。
- A 、单代号网络计划中总的工作持续时间最长的线路
- B 、双代号网络计划中由关键节点组成的线路
- C 、单代号搭接网络计划中总的工作持续时间最长的线路
- D 、双代号时标网络计划中无虚箭线的线路
- 5 【单选题】在工程网络计划中,关键线路是指( )的线路。
- A 、双代号网络计划中用波形线标出
- B 、单代号网络计划中关键工作组成
- C 、双代号网络计划中由关键节点组成
- D 、双代号网络计划中无虚箭线
- 6 【多选题】在工程网络计划中,关键线路是指( )的线路。
- A 、单代号网络计划中相邻工作之间时间间隔全部为零
- B 、双代号网络计划中由关键节点组成
- C 、双代号网络计划中用粗箭线标出
- D 、双代号时标网络计划中无虚箭线
- E 、双代号网络中无虚工作的线路
- 7 【多选题】在工程网络计划中,关键工作是指( )的工作。
- A 、双代号网络计划中持续时间最长
- B 、单代号网络计划中与紧后工作之间的时间间隔为0
- C 、最迟完成时间与最早完成时间的差值最小
- D 、最迟开始时间与最早开始时间的差值最小
- E 、双代号时标网络计划中无波形线
- 8 【单选题】在工程网络计划中,关键线路是指( )的线路。
- A 、双代号网络计划中总持续时间最长
- B 、单代号网络计划中相邻工作时间间隔均为零
- C 、双代号网络计划中由关键节点组成
- D 、双代号时标网络计划中没有波形线
- 9 【单选题】在工程网络计划中,关键工作是指()的工作。
- A 、时间间隔为零
- B 、自由时差最小
- C 、总时差最小
- D 、流水步距为零
- 10 【简答题】该施工网络进度计划的关键工作有哪些?H工作的总时差为几天?
热门试题换一换
- 为增加金属保护层的强度和防水作用,在制作卷板的同时,应在( )处压边。
- 某企业承包一工程,计划砌砖工程量1000m,按预算定额规定,每立方米耗用空心砖510块,每块空心砖计划价格为0.12元,而实际砌砖工程量1200m,每立方米实耗空心砖500块,每块空心砖实际价格为0.17元,则空心砖单价变动对成本影响额是()元。
- 钢板和钢带按轧制方式可分为热轧钢板(带)和()。
- 建设静态投资包括()。
- 下列属于概算定额编制依据的有( )。
- 采用预算单价法编制设备安装工程概算的条件是( )。
- 为拟订常规施工组织设计,通常采用的估算整体工程量的依据是( )。

亿题库—让考试变得更简单
已有600万用户下载
