- 造价师案例题
题干:1.某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价:该安装工程按设计文件计算出各分部分项工程工料机费用合计为6000万元,其中人工费占10%。安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办〔2005〕89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于依据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施费项目清单费用按150万元计。施工管理费、利润分别按人工费的60%、40%计。按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取。规费按82万元计;税金按税率3.50%计。2.其中某生产装置中部分工艺管道系统如图2-6-1所示。管道系统各分部分项工程量清单项目的统一编码见表2-6-1。[9787518204212-image/9787518204212-008-028.jpg]说明:1.本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0MPa。图中标注尺寸标高以m计,其他均以mm计。2.管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接。管道系统的焊接均为氩电联焊。3.所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H-25,截止阀为J41H-25,采用对焊法兰连接。4.管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗率为6%。5.管道系统安装就位后,对φ76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤;管道焊缝采用X光射线探伤,片子规格为80×150mm,焊口按36个计。6.管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均进行刷防锈漆、调和漆各两遍。[9787518204212-image/9787518204212-008-029.jpg]
题目:按照《建设工程工程量清单计价规范》和《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程的(含分包专业工程)投标报价。将各项费用的计算结果填入表2-6-9“单项工程费用汇总表”中,其计算过程写在表2-6-9“单项工程费用汇总表”的下面。(计算结果均保留整数)
扫码下载亿题库
精准题库快速提分
参考答案
各项费用的计算过程(计算式):

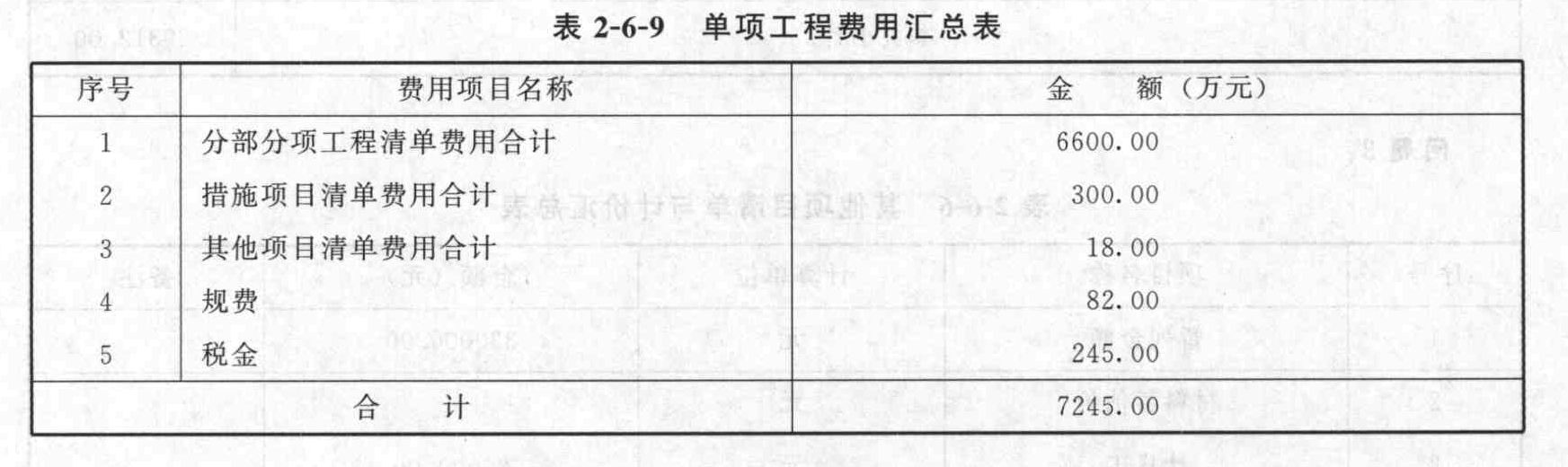

1.分部分项工程清单费用合计:
6000+6000×10%×(40%+60%)=6600(万元)
2.措施项目清单费用合计:
脚手架搭拆费=6000×10%×8%+6000×10%×8%×25%×(40%+60%)=48+12=60(万元)
安全防护、文明施工措施费=100×90%=90(万元)
其他措施费=150(万元)
措施项目清单费用合计=60+90+150=300(万元)
3.其他项目清单费用合计:
总承包服务费=6000×20%×10%×15%=18(万元)
4.规费:82(万元)
5.税金:(6600+300+18+82)×3.5%=7000×3.5%=245(万元)
您可能感兴趣的试题
- 1 【单选题】根据《建设工程工程量清单计价规范》的规定,计算工艺金属结构工程中的设备支架工程量时其计量单位为( )。
- A 、t
- B 、m
- C 、kg
- D 、m
- 2 【单选题】按照《建设工程工程量清单计价规范》编制招标控制价时,综合单价除人工费、材料费、施工机械使用费外,还包括( )。
- A 、利润和税金
- B 、企业管理费和利润
- C 、规费和税金
- D 、措施项目费和其他项目费
- 3 【简答题】(1)按照《建设工程工程量清单计价规范》(GB 50500-2008)的规定,列式计算现浇混凝土直形楼梯的工程量(列出计算过程)。 (2)施工企业按企业定额和市场价格计算出每立方米楼梯现浇混凝土的人工费、材料费、机械使用费分别为:165元、356.6元、52.1元。并以人工费、材料费、机械使用费之和为基数计取管理费(费率取9%)和利润(利润率取4%)。在表3-7工程量清单综合单价分析表中,作现浇混凝土直形楼梯的工程量清单综合单价分析(现浇混凝土直形楼梯的项目编码为010406001)。
- 4 【简答题】按照《建设工程工程量清单计价规范》(GB 50500-2008)的规定,在表3-9“分部分项工程量清单与计价表”中,编制现浇混凝土直形楼梯工程量清单及计价表。
- 5 【简答题】按照图3-4和《建设工程工程量清单计价规范》(GB 50500-2008)的相关规定,列式计算配管配线的工程量,并选用以下给定的统一项目编码(表3-16),在答题纸上编制“分部分项工程量清单及计价表”(不计算计价部分)。
- 6 【简答题】按照《建设工程工程量清单计价规范》(GB 50500-2008)及其规定,以及给出的“工程量清单统一项目编码”,编列出该管道系统(支架制安除外)的分部分项工程量清单项目,将相关数据内容填入表3-48“分部分项工程量清单表”中,并将管道和管道焊缝X光射线探伤工程量的计算过程(其中φ89×4无缝钢管长度工程量已给定,不需写计算过程),分别写在“分部分项工程量清单表”的后面。
- 7 【简答题】按照《建设工程工程量清单计价规范》和建标[2003]206号文《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程的(含分包专业工程)投标的报价。将各项费用的计算结果填入表3-90单项工程费用汇总表中,其计算过程写在表3-90单项工程费用汇总表的下面(计算结果均保留整数)。
- 8 【造价师案例题】按照《建设工程工程量清单计价规范》,依据图3-20,确定商住楼消防工程实际工程量。
- 9 【造价师案例题】依据《建设工程工程量清单计价规范》的规定(有特殊注明除外)完成下列计算:依据提供的基础定额数据,计算混凝土带形基础的分部分项工程量清单综合单价,填人表3-6-9“分部分项工程量清单综合单价分析表”,并列出计算过程。
- 10 【单选题】《建设工程工程量清单计价规范》GB 50500—2013规定,分部分项工程量清单项目编码的第三级为表示( )的顺序码。
- A 、分项工程
- B 、扩大分项工程
- C 、分部工程
- D 、专业工程
热门试题换一换
- 融资后分析包括( ),进而判断项目方案在融资条件下的可行性。
- 某咨询公司受业主委托,对某设计院提出的8000平方米屋面工程的A、B、c三个设计方案进行评价。该工业厂房的设计使用年限为40年。咨询公司评价方案中设置功能实用性()、经济合理性()、结构可靠性()、外形美观性()、与环境协调性()等五项评价指标。该五项评价指标的重要程度依次为:、、、、,各方案的每项评价指标得分如表2-3所示。各方案有关经济数据如表2-4所示。基准折现率为6%,资金时间价值系数如表2-5所示。[2006年真题]【问题】列式计算A、B、C三个方案的加权综合得分,并选择最优方案。(计算结果保留两位小数)
- 安装工程计量可分为( )的工程计量。
- 用金属薄板作设备封头绝热结构的保护层时,其接缝处的连接方式应为( )。
- 污水排出管安装完毕后,在隐蔽之前必须做( )。
- 下列关于利息和利率的说法中,正确的有()。
- 解体泵的清洗和检查应满足的要求有()。
- 指出上述联合体协议内容中的错误之处,说明理由或写出正确做法。
- 下列费用项目中,应在研究试验费中列支的是( )。
