- 简答题
题干:Ⅱ.管道安装工程某单位发包一化工非标设备制作安装项目,设备共40台,重量总计600t,其中封头、法兰等所有附件共计120t。由于结构复杂、环境特殊、时间紧迫,没有相应定额套用,经过调研,在编制招标控制价时,按照以下相关资料数据,确定该项非标设备制作安装的综合单价。(1)该项非标设备的简体部分采用标准成卷钢板进行现场卷制后,与所有附件组对焊接而成。简体部分制作时钢板的利用率为80%,钢卷板开卷与平直的施工损耗率为4%,标准成卷钢板价格为0.5万元/t。封头、法兰等附件均采用外购标准加工件,每吨价格0.8万元。在制作、组对、安装过程中,每台设备胎具摊销费为0.16万元,其他辅助材料费为0.64万元。(2)基本用工按甲、乙两个施工小组曾做过的相近项目的算术平均值为依据确定。甲组8人完成6台共耗用了384个工日;乙组8人累计工作224工日完成了4台。其他用工(包括超运距和辅助用工)每台设备为15个工日。预算人工幅度差按12%计。预算定额工日单价按50元计。(3)施工机械费用每台非标设备按0.66万元计。(4)企业管理费、利润分别按人工费的65%、35%计。换热加压站工艺系统安装如图3-9所示。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-003-056.jpg]说明:①管道系统工作压力为1.0MPa。图中标注尺寸除标高以m计外,其他均以mm计。②管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通现场挖眼连接。管道系统全部采用电弧焊接。③蒸汽管道安装就位后,对管口焊缝采用X光射线进行无损探伤,探伤片子规格为80mm×150mm,管道按每10mm有7个焊口计,探伤比例要求为50%。管道焊缝探伤片子的搭接长度按25mm计。④所有法兰为碳钢平焊法兰;热水箱内配有一浮球阀。阀门型号截止阀为J41T-16,止回阀为H41T-16,疏水阀S41T-16,均采用平焊法兰连接。⑤管道支架为普通支架。管道安装完毕用水进行水压试验和冲洗。⑥所有管道、管道支架除锈后,均刷防锈漆二遍。管道采用岩棉管壳(厚度为50mm)保温,外缠铝箔保护层。(计算结果均保留两位小数)
题目:按照《建设工程工程量清单计价规范》(GB 50500-2008)及其规定,以及给出的“工程量清单统一项目编码”,编列出该管道系统(支架制安除外)的分部分项工程量清单项目,将相关数据内容填入表3-48“分部分项工程量清单表”中,并将管道和管道焊缝X光射线探伤工程量的计算过程(其中φ89×4无缝钢管长度工程量已给定,不需写计算过程),分别写在“分部分项工程量清单表”的后面。

扫码下载亿题库
精准题库快速提分

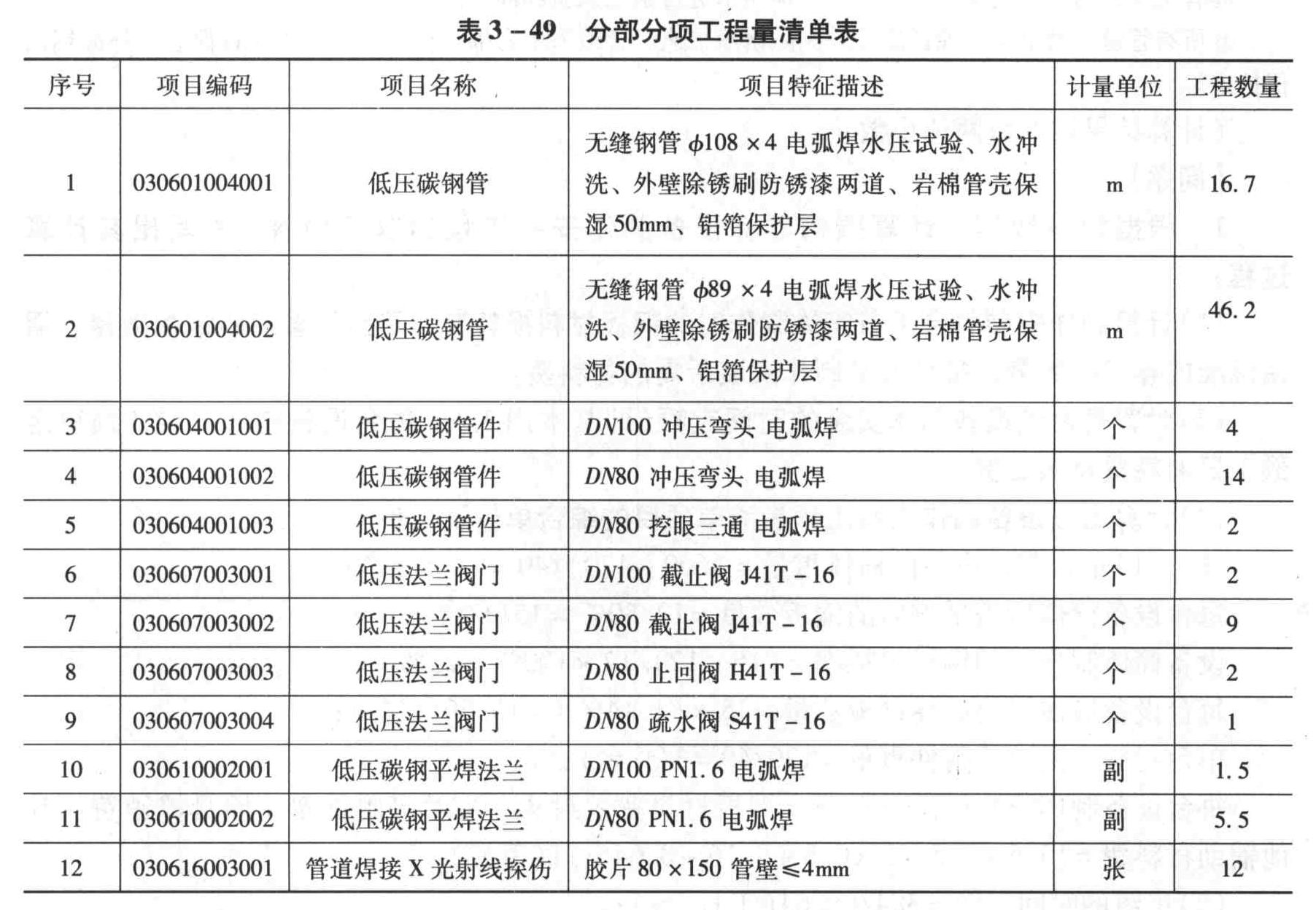

(1)填写分部分项工程量清单表,如表3-49所示。
(2)工程量的计算过程如下:
①无缝钢管φ108×4安装工程量的计算:
S管:0.5+1+0.6+4.7+(4.2-2)=9m;
R1:4.7+0.5+1+0.3+(3.2-2)=7.7m;
小计:9+7.7=16.7m。
②φ89×4蒸汽管道焊缝X光射线探伤工程量的计算:
Z管:0.5+0.8+0.3+0.6+4.7+(4.5-1.4)=10m;
焊口总数:(10/10)×7=7(个);
探伤焊口数:7×50%=3.5(个),取4个焊口;
每个焊口的胶片数:0.089×3.14/(0.15-0.025×2)=2.79(张),取3张;
胶片数量为:3×4=12(张)。

- 1 【单选题】按照《建设工程工程量清单计价规范》编制招标控制价时,综合单价除人工费、材料费、施工机械使用费外,还包括( )。
- A 、利润和税金
- B 、企业管理费和利润
- C 、规费和税金
- D 、措施项目费和其他项目费
- 2 【简答题】(1)按照《建设工程工程量清单计价规范》(GB 50500-2008)的规定,列式计算现浇混凝土直形楼梯的工程量(列出计算过程)。 (2)施工企业按企业定额和市场价格计算出每立方米楼梯现浇混凝土的人工费、材料费、机械使用费分别为:165元、356.6元、52.1元。并以人工费、材料费、机械使用费之和为基数计取管理费(费率取9%)和利润(利润率取4%)。在表3-7工程量清单综合单价分析表中,作现浇混凝土直形楼梯的工程量清单综合单价分析(现浇混凝土直形楼梯的项目编码为010406001)。
- 3 【简答题】按照《建设工程工程量清单计价规范》(GB 50500-2008)的规定,在表3-9“分部分项工程量清单与计价表”中,编制现浇混凝土直形楼梯工程量清单及计价表。
- 4 【简答题】按照图3-4和《建设工程工程量清单计价规范》(GB 50500-2008)的相关规定,列式计算配管配线的工程量,并选用以下给定的统一项目编码(表3-16),在答题纸上编制“分部分项工程量清单及计价表”(不计算计价部分)。
- 5 【简答题】按照《建设工程工程量清单计价规范》和建标[2003]206号文《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程的(含分包专业工程)投标的报价。将各项费用的计算结果填入表3-90单项工程费用汇总表中,其计算过程写在表3-90单项工程费用汇总表的下面(计算结果均保留整数)。
- 6 【造价师案例题】根据《建设工程工程量清单计价规范》的规定,编列出该工程的分部分项工程量清单项目,将相关内容填入表3-38中,并在表3-38的下面列式计算三种通风管道的工程量。
- 7 【造价师案例题】依据《建设工程工程量清单计价规范》编制“单位工程费汇总表”。设某工程按工程量清单计价,经计算分部分项工程量清单合价348238元,措施项目清单合价243.22元,其他项目清单合计16000元,规费8962元,如税率为3.41%,试编制单位工程费汇总表,并将有关数据和相关内容填入表3-43“单位工程费汇总表”中。
- 8 【造价师案例题】按照《建设工程工程量清单计价规范》,依据图3-20,确定商住楼消防工程实际工程量。
- 9 【造价师案例题】按照《建设工程工程量清单计价规范》和《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程的(含分包专业工程)投标报价。将各项费用的计算结果填入表2-6-9“单项工程费用汇总表”中,其计算过程写在表2-6-9“单项工程费用汇总表”的下面。(计算结果均保留整数)
- 10 【单选题】《建设工程工程量清单计价规范》GB 50500—2013规定,分部分项工程量清单项目编码的第三级为表示( )的顺序码。
- A 、分项工程
- B 、扩大分项工程
- C 、分部工程
- D 、专业工程
热门试题换一换
- 在利润的计算过程中,可作为计算基础的是( )。
- 工程技术方案的确定包括的内容主要有( )。
- 按现行规定,工程价款结算可根据不同情况采取( )方式。
- 编制建设项目还本付息表。
- 作为施工承包单位计划体系的重要内容,项目管理规划大纲应由( )编制。
- 在竣工结算时,暂列金额应减去工程价款调整与索赔、现场签证金额计算,如有余额归()所有。
- 按照财务制度和企业会计准则,新增固定资产价值的计算对象为()。
- 下列项目中属于预算定额中人工工日消耗量中人工幅度差的是()。
- ()是指除手动操作外只有一个休止位置,能关合、承载正常电流及规定的过载电流的开端和关合装置。
- 下列指标中,取值越大,说明项目的效益越好的有()。
- B单项工程合同执行过程中出现的问题应如何处理?
