- 造价师案例题

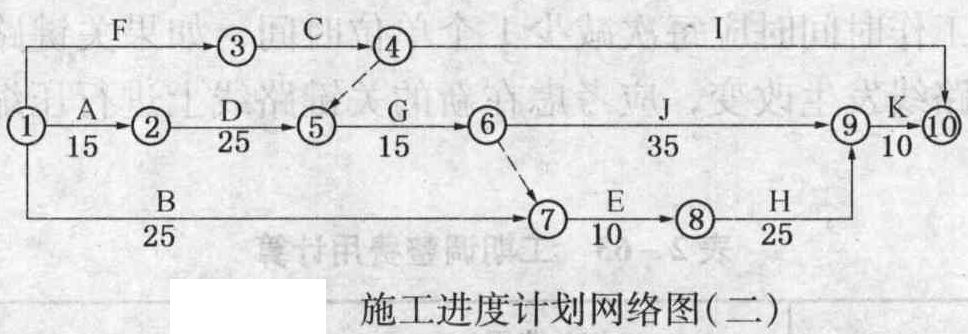

题干:某工程项目施工开工时,业主与承包商签订了施工合同(简称甲、乙方),并就施工进度安排取得一致意见(进度计划见图),施工过程E和G工作共用一台塔吊。施工过程中由于甲方图纸送达延误致使B工作推迟10d。
题目:用图示说明先G后E工作使用塔吊的工作关系。

扫码下载亿题库
精准题库快速提分

先G后E使用塔吊的工作关系图可表示为图(注意保持原工作顺序不变的同时,新加入的表示线为虚线,不能用实线表示)。

- 1 【造价师案例题】 若A、I、J三工序共用一台设备,用图示说明上述情况,并计算设备在场时间,确定该工序关键路线与总工期。
- 2 【造价师案例题】
在B工作延误条件下,采取先E后G工作使用塔吊,用图示说明工作关系,并确定B、D工作延误对总工期变化是否有影响?
- 3 【造价师案例题】
在B工作延误10d.塔吊使用顺序为先E后G的条件下,甲方提出为确保工期将J工作压缩5d是否可行,若可行乙方提出下列要求:J工作压缩5d增加赶工费25000元,塔吊闲置15d每天补偿塔吊租赁费600元;由于B工作延误10d造成其他有关机械闲置,人员窝工损失等综合损失45000元,乙方上述要求是否合理?
- 4 【多选题】某分部工程双代号网络图如图所示,其作图的错误之处为( )。
- A 、有多个起点节点
- B 、有多个终点节点
- C 、节点编号有误
- D 、存在循环回路
- E 、有多余虚工作
- 5 【单选题】如图3-8所示的双代号网络中,M工作的ES=12天,LS=15天,持续时间为6天;M后有三项紧后工作,其最早开始时间分别为第21天,第24天,第28天;则M的FF为()天。
- A 、0
- B 、3
- C 、7
- D 、10
- 6 【简答题】若A、I、J三工序共用一台设备,用图示说明上述情况,并计算设备在场时间,确定该工序关键路线与总工期。
- 7 【简答题】用图示说明先G后E工作使用塔吊的工作关系。
- 8 【简答题】在B工作延误条件下,采取先E后G工作使用塔吊,用图示说明工作关系,并确定B工作延误对总工期变化是否有影响?
- 9 【简答题】在B工作延误10d,塔吊使用顺序为先E后G的条件下,甲方提出为确保工期将J工作压缩5d是否可行,若可行乙方提出下列要求:J工作压缩5d增加赶工费25000元,塔吊闲置15d每天补偿塔吊租赁费600元;由于B工作延误10d造成其他有关机械闲置,人员窝工损失等综合损失45000元,乙方上述要求是否合理?
- 10 【单选题】关于施工图预算的作用,下列说法中正确的是( )。
- A 、施工图预算可以作为业主拨付工程进度款的基础
- B 、施工图预算是工程造价管理部门制定招标控制价的依据
- C 、施工图预算是业主方进行施工图预算与施工预算“两算”对比的依据
- D 、施工图预算是施工单位安排建筑资金计划的依据
热门试题换一换
- 下列各项具有密闭性好、隔声、表面光洁,不需油漆等优点的是( )。
- 根据《合同法》规定,具有撤销权的当事人知道撤销事由后以自己的行为表示放弃撤销权,则()。
- 下列关于经营杠杆系数、财务杠杆系数和总杠杆系数的表述中正确的是()。
- 根据《建设工程工程量清单计价规范》的规定,自动化控制仪表安装工程中,温度仪表安装工程量的计量单位为()。
- 下列属于刚性基础的是()。
- 目前国内外大量开发的合成纤维包括()。
- 某金属表面处理方法的特点是灰尘少、效率及质量均比干喷砂法差,则此方法为()。
- 事件5中,发包方拒绝承包方补偿要求的做法是否合理?说明理由。
- 依据《建设工程工程量清单计价规范》编制“单位工程费汇总表”。假设别墅部分项目的分部分项工程量清单计价合计207822元,其中人工费41560元;措施项目清单计价合价48492元;其他项目清单计价合计12123元;规费以人工费为基数计取,费率为30%;税率为3.413%。将有关数据和相关内容填入表3-60“单位工程费汇总表”。 (计算结果均保留2位小数)

亿题库—让考试变得更简单
已有600万用户下载
