- 简答题

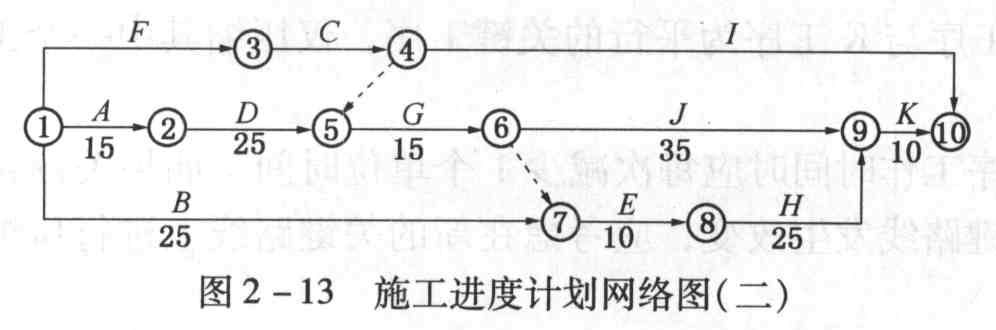

题干:某工程项目施工开工时,业主与承包商签订了施工合同(简称甲、乙方),并就施工进度安排取得一致意见(进度计划见图2-11),施工过程E和G工作共用一台塔吊。施工过程中由于甲方图纸送达延误致使B工作推迟10d。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-002-105.jpg]
题目:用图示说明先G后E工作使用塔吊的工作关系。

扫码下载亿题库
精准题库快速提分

先G后E使用塔吊的工作关系图可表示为图2-13(注意保持原工作顺序不变的同时,新加入的表示线为虚线,不能用实线表示)。

- 1 【造价师案例题】 若A、I、J三工序共用一台设备,用图示说明上述情况,并计算设备在场时间,确定该工序关键路线与总工期。
- 2 【造价师案例题】
用图示说明先G后E工作使用塔吊的工作关系。
- 3 【造价师案例题】
在B工作延误条件下,采取先E后G工作使用塔吊,用图示说明工作关系,并确定B、D工作延误对总工期变化是否有影响?
- 4 【造价师案例题】
在B工作延误10d.塔吊使用顺序为先E后G的条件下,甲方提出为确保工期将J工作压缩5d是否可行,若可行乙方提出下列要求:J工作压缩5d增加赶工费25000元,塔吊闲置15d每天补偿塔吊租赁费600元;由于B工作延误10d造成其他有关机械闲置,人员窝工损失等综合损失45000元,乙方上述要求是否合理?
- 5 【多选题】某分部工程双代号网络图如图所示,其作图的错误之处为( )。
- A 、有多个起点节点
- B 、有多个终点节点
- C 、节点编号有误
- D 、存在循环回路
- E 、有多余虚工作
- 6 【单选题】某塔吊配备操作人员2名,当年制度工作日为240天,年工作台班210台班,人工日工资单价为60元,则该塔吊的台班人工费为( )元/台班。
- A 、60.00
- B 、137.14
- C 、68.57
- D 、120.00
- 7 【简答题】若A、I、J三工序共用一台设备,用图示说明上述情况,并计算设备在场时间,确定该工序关键路线与总工期。
- 8 【简答题】在B工作延误条件下,采取先E后G工作使用塔吊,用图示说明工作关系,并确定B工作延误对总工期变化是否有影响?
- 9 【简答题】在B工作延误10d,塔吊使用顺序为先E后G的条件下,甲方提出为确保工期将J工作压缩5d是否可行,若可行乙方提出下列要求:J工作压缩5d增加赶工费25000元,塔吊闲置15d每天补偿塔吊租赁费600元;由于B工作延误10d造成其他有关机械闲置,人员窝工损失等综合损失45000元,乙方上述要求是否合理?
- 10 【单选题】关于施工图预算的作用,下列说法中正确的是( )。
- A 、施工图预算可以作为业主拨付工程进度款的基础
- B 、施工图预算是工程造价管理部门制定招标控制价的依据
- C 、施工图预算是业主方进行施工图预算与施工预算“两算”对比的依据
- D 、施工图预算是施工单位安排建筑资金计划的依据
热门试题换一换
- 在生产性工程建设中,下列( )占工程造价比重的增大,意味着生产技术的进步和资本有机构成的提高。
- 在建筑安装工程费用中,材料运杂费是指材料由其来源地运到( )所发生的全部费用。
- 分部分项工程单价的组成部分包括( )。
- 下列关于营业收入的说法正确的是( )。
- 我国现行建筑安装费用构成中,材料二次搬运费应计入()费。
- 在民用建筑设计的评价指标中,建筑体积指标是用来衡量()的指标。
- 电阻焊方法主要包括()。
- 与自动喷水灭火系统相比,水喷雾灭火系统对水压、水量的要求应为()。
- 目前在我国高层建筑中多采用的基础是()。
- 在寒冷地区铺设屋顶柔性防水层,最适宜的卷材品种是()。

亿题库—让考试变得更简单
已有600万用户下载
