- 单选题如图3-8所示的双代号网络中,M工作的ES=12天,LS=15天,持续时间为6天;M后有三项紧后工作,其最早开始时间分别为第21天,第24天,第28天;则M的FF为()天。
- A 、0
- B 、3
- C 、7
- D 、10

扫码下载亿题库
精准题库快速提分

【正确答案:B】
根据题意,M工作自由时差的计算过程如下:
M工作的自由时差=min{紧后工作最早开始时间-M工作最早完成时间}=min{21-12-6;24-12-6;28-12-6}=3天。

- 1 【单选题】 如图所示的双代号网络中,M工作的ES =12天,LS=15天,持续时间为6天;M后有三项紧后工作,其最早开始时间分别为第21天,第24天,第28天;则M的FF为( )天。
- A 、0
- B 、3
- C 、7
- D 、10
- 2 【单选题】某单代号搭接网络图,如图所示,则总工期为( )天。
- A 、32
- B 、38
- C 、40
- D 、50
- 3 【多选题】某分部工程双代号网络图如图所示,其作图的错误之处为( )。
- A 、有多个起点节点
- B 、有多个终点节点
- C 、节点编号有误
- D 、存在循环回路
- E 、有多余虚工作
- 4 【多选题】 某工程双代号网络计划如图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。
- A 、工作①-⑥的总时差为2
- B 、工作②-③的自由时差为1
- C 、工作②-④为关键工作
- D 、工作②-⑤的自由时差为0
- E 、工作④-⑦的自由时差为1
- 5 【多选题】某工程双代号网络计划如图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。
- A 、关键线路有2条
- B 、工作①一③与工作③一⑥的总时差相等
- C 、工作④一⑦与工作⑤一⑦的自由时差相等
- D 、工作②-⑥的总时差与自由时差相等
- E 、工作③-⑥的总时差与自由时差不等
- 6 【多选题】某工程双代号网络计划如图所示,图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明( )。
- A 、A.工作1-3的总时差为1
- B 、工作2-5的自由时差为1
- C 、工作2-6的总时差为2
- D 、工作4-7的总时差为4
- E 、工作5-7为关键工作
- 7 【单选题】 在下图所示双代号时标网络计划中,如果B、D、I三项工作共用一台施工机械且必须顺序施工,则总工期( )。
- A 、会延长2周,但施工机械在现场不会闲置
- B 、会延长2周,且施工机械会在现场闲置6周
- C 、不会延长,且施工机械在现场也不会闲置
- D 、不会延长,但施工机械会在现场闲置2周
- 8 【单选题】某工程双代号时标网络计划如图3-3所示,其中工作E的自由时差为()。
- A 、0周
- B 、1周
- C 、2周
- D 、3周
- 9 【单选题】某单代号搭接网络图,如图3-12所示,则总工期为()天。
- A 、32
- B 、38
- C 、40
- D 、50

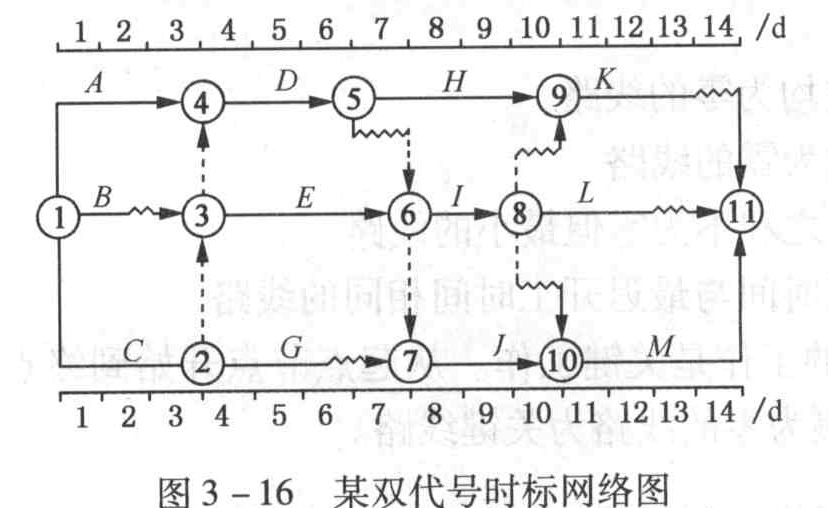

- 10 【单选题】如图3-16所示时标网络计划,工作D和I的最迟完成时间分别为第()d。
- A 、8和10
- B 、6和9
- C 、7和9
- D 、7和10
热门试题换一换
- 按照《建筑安装工程费用项目组成》(建标[2003] 206号)的规定,对建筑以及材料、构件和建筑安装物进行一般鉴定、检查所发生的费用列入( )。
- 下列施工机械,其安拆及场外运费不能计算到施工机械台班单价中的是( )。
- 下列阶段中,()工程合同价是工程成交价格。
- 二氧化碳灭火剂输送管道安装和强度试验后应进行吹扫,吹扫介质是()。
- 易于清除积灰,适用于灰尘较大的车间,承压能力高,但较笨重,耗钢材,占地面积大的散热器是()。
- 工程量按面积以平方米为计量单位计算的有()。
- 根据《价格法》,在制定关系群众切身利益的()时,政府应当建立听证会制度。
- 假设该项目寿命期为14年,正常年份的设计生产能力为36万件,投产当年达产率为70%,其余各年达产率均为100%,每件产品可变成本为25元,售价48元,营业税金及附加的税率为6%,试利用计算费用法选择的方案进行盈亏平衡分析。 (1)计算正常生产年份每年总成本和每年的最大可盈利额。 (2)计算年产量盈亏平衡点和单价盈亏平衡点。 (3)从盈亏平衡分析的角度,判断该项目的可行性。
- 影响混凝土密实性的实质性因素是()。
- 为确保混凝土在遭冻结前达到受冻临界强度,混凝土在冬期施工时,可采用的措施包括()。

亿题库—让考试变得更简单
已有600万用户下载
