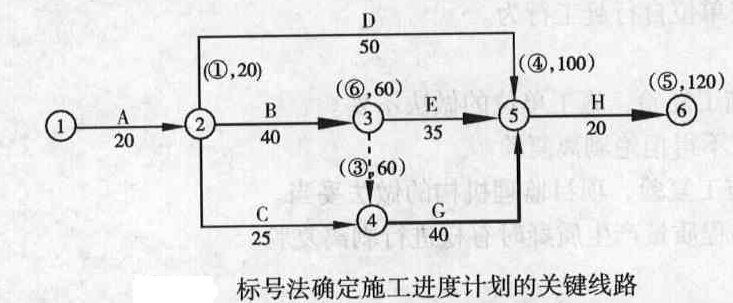

题干:某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图所示。[jlgcs/jsgcjlalfx/kdjx/5/image/img-05-140-01.jpg]施工过程中发生如下事件:事件1:工程进行中,建设单位要求施工单位对某一构件做破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。事件3:(1)由于建设单位要求对B工作的施工图样进行修改,致使B工作停工3天(每停1天影响30工日,10台班);(2)由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停1天影响加工日,10台班);(3)由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停1天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。事件4;在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122天。
题目:逐项说明事件3中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。

扫码下载亿题库
精准题库快速提分

事件3中项目监理机构是否应批准施工单位提出的索赔要求的判断。如图所示,粗实线表示关键线路;经分析可知,E工作有5天总时差。(1)B工作停工3天,应批准工期延长3天,因属建设单位原因(或因属非施工单位原因)且工作处于关键线路上;费用可以索赔。应补偿停工损失=(3×30×50+3×10×200)元=10500元。(2)C工作停工5天,工期索赔不予批准,停工损失不予补偿,因属施工单位原因。(3)E工作停工6天,应批准工期延长1天(该停工虽属建设单位原因,但E工作有5天总时差,停工使总工期延长1天);费用可以索赔。应补偿停工损失=(6×20×50+6×5×200)元=12000元。

- 1 【简答题】逐项说明事件3中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。
- 2 【简答题】逐项说明事件3中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。
- 3 【案例分析题】事件3中,项目监理机构是否应批准费用补偿和工程延期?分别说明理由。
- 4 【案例分析题】事件3中,项目监理机构应批准的变更价款和工期补偿分别是多少?说明理由。
- 5 【案例分析题】事件3中,项目监理机构还应从哪些方面考核甲施工单位的试验室?
- 6 【案例分析题】事件3中,项目监理机构是否应同意增加2万元工程费用的要求?说明理由。
- 7 【简答题】逐项说明事件3中项目监理机构是否应批准施工单位提出的索赔要求,说明理由并给出审批结果。(写出计算过程)
- 8 【简答题】指出事件3中项目监理规划内容中的不妥之处。根据《建设工程监理规范》(GB50319—2000),写出该项目监理规划还应包括哪些内容。
- 9 【简答题】事件3中,项目监理机构是否应同意增加2万元工程费用的要求?说明理由。
- 10 【案例分析题】逐项说明事件3中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。
热门试题换一换
- “建筑工程一切险”的保险期终止时间可以是( )日。
- 某施工合同履行时,因施工现场尚不具备开工条件,已进场的承包人不能按约定日期开工,则发包人( )。
- 下列选项中,乙的哪种行为构成我国《合同法》规定的承诺( )。
- 工程保险合同的内容较为复杂,工程保险合同谈判常常耗费较多的时间和精力,尤以保险费的谈判为甚,这是因为保险费( )
- 若总监理工程师责成你具体落实:你认为:“综合措施”的基本内容是什么?
- 监理工程师对委托的试验室进行资质审查时,承包单位应向项目监理机构提交什么文件,该文件应列出的内容有哪些?
- 事件1中,施工单位应得到多少费用补偿(计算结果保留两位小数)?说明理由。
- 公开招标的优点是()。
- 发包单位将工程发包给不具有相应资质条件的承包单位的,或者违反本法规定将建筑工程肢解发包的,()。
- 对于施工合同约定由发包人提供的图纸,如果承包人要求增加图纸套数,则下列关于图纸的复制人和复制费用承担的说法中,正确的是()

亿题库—让考试变得更简单
已有600万用户下载
