- 单选题某场馆地面工程,分基底垫层、基层、面层和抛光四个工艺过程,按四个分区流水施工,受区域划分和专业人员配置的限制,各工艺过程在四个区域依次施工天数分别为:5、8、6、10;7、12、9、16;3、5、3、4;4、5、4、6。则其流水工期应为( )天。
- A 、29
- B 、43
- C 、44
- D 、62

扫码下载亿题库
精准题库快速提分

【正确答案:D】

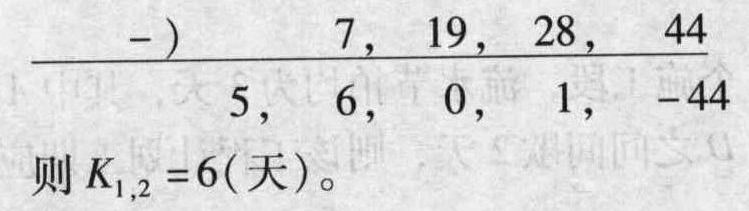

具体计算过程如下:①该工程分为四个施工过程,施工段数为四,如表所示。②计算流水步距时采用累加数列错位相减取大差法。根据施工顺序,对所求相邻的两累加数列,错位相减,并根据错位相减的结果,确定相邻专业工作队之间的流水步距。错位相减,取大差作为流水步距:Ⅰ与Ⅱ: 5, 13, 19, 29

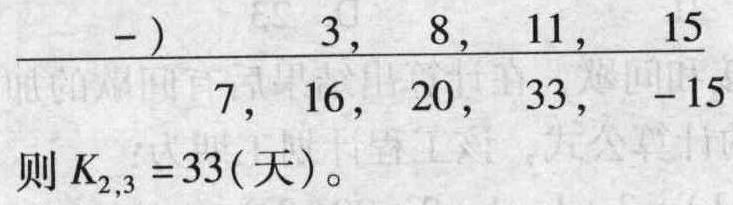

Ⅱ与Ⅲ:7,19,28,44

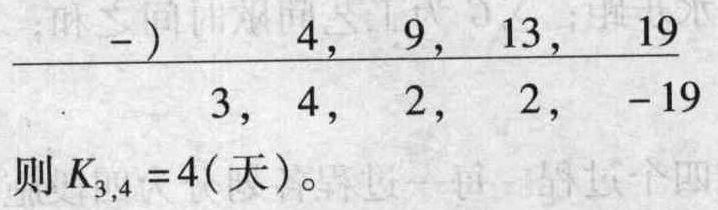

Ⅲ与Ⅳ: 3,8, 11, 15
③计算流水工期:

- 1 【单选题】已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12d、4d、10d和6d,按非节奏组织流水施工的工期为( )d。
- A 、38
- B 、40
- C 、56
- D 、128
- 2 【单选题】在桩基工程施工中,振动沉桩对地基土层有一定的要求,它不适用于( )。
- A 、砂土
- B 、砂质黏土
- C 、亚黏土
- D 、黏性土
- 3 【单选题】面层、基层和垫层是路面结构的基本层次,为了保证车轮荷载的向下扩散和传递,较下一层应比其上一层的每边宽出( )。
- A 、0.15m
- B 、0.2m
- C 、0.25m
- D 、0.3m
- 4 【单选题】已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12天、4天、10天和6天,按等步距异节奏组织流水施工的工期则为( )天。
- A 、38
- B 、40
- C 、56
- D 、128
- 5 【单选题】面层、基层和垫层是路面结构的基本层次,为了保证车轮荷载的向下扩散和传递,较下一层应比其上一层的每边宽出( )。
- A 、0.15 m
- B 、0.2 m
- C 、0.25 m
- D 、0.3 m
- 6 【单选题】在桩基工程施工中,振动沉桩对地基土层有一定的要求,它不适用于( )。
- A 、砂土
- B 、砂质黏土
- C 、亚黏土
- D 、黏性土
- 7 【单选题】路面施工时,在基层之下设置垫层所起作用,下列表述错误的是( )。
- A 、耐磨
- B 、水稳定性好
- C 、强度高
- D 、在路基土质较差、水温状况不好时设置
- 8 【单选题】路面施工时,在基层之下设置垫层所起作用,下列表述错误的是( )。
- A 、耐磨
- B 、水稳定性好
- C 、强度高
- D 、在路基土质较差、水温状况不好时设置
- 9 【单选题】某场馆地面工程,分基底垫层、基层、面层和抛光四个工艺过程,按四个分区流水施工,受区域划分和专业人员配置的限制,各工艺过程在四个区域依次施工天数分别为:5、8、6、10;7、12、9、16;3、5、3、4;4、5、4、6。则其流水工期应为()天。
- A 、29
- B 、43
- C 、44
- D 、62
- 10 【单选题】已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12d、4d、10d和6d,按异节奏组织流水施工的工期为()d。
- A 、38
- B 、40
- C 、56
- D 、128
热门试题换一换
- 对图2-23项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?
- 某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。 某承包商拟参加投标,确定该基础工程为人工开挖,工作面每边留30cm,自垫层混凝土下表面开始放坡,放坡系数为0.33,槽边可堆土105.00立方米,余土用翻斗车外运,运距为500m;该承包商的企业定额中的人工材料机械消耗量如下:挖1立方米沟槽用工0.52工日(包括槽底钎探用工),装运(外运500m)1立方米土方,用工0.15工日,翻斗车0.080台班,已知人工单价为26元/工日,翻斗车台班单价为78.69元/台班。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。计算承包商挖基础土方的人工费、机械费合计。
- 某市为改善越江交通状况,提出以下两个方案:方案一:在原桥基础上加固、扩建。该方案预计投资40000万元,建成后可通行20年,这期间每年需维护费1000万元。每10年需进行一次大修,每次大修费用为3000万元,运营20年后报废时没有残值。方案二:拆除原桥,在原址建一座新桥。该方案预计投资120000万元,建成后可通行60年,这期间每年需维护费1500万元。每20年需进行一次大修,每次大修费用为5000万元,运营60年后报废时可回收残值5000万元。基准收益率为6%。主管部门聘请专家对该桥应具备的功能进行了深入分析,认为应从、、、、五个方面对功能进行评价。表2-7是专家采用0-4评分法对五个功能进行评分的部分结果,表2-8是专家分别对两个方案的五个功能的评分结果,资金时间价值系数如表2-9所示。[2005年真题]【问题】在表2-7中计算各功能的权重。(权重计算结果保留三位小数)
- 在电气工程配管时,切割速度快、功效高、质量好,目前较先进、有效的管子切割方法为( )。
- 机动性强、行驶速度快高,可以快速转移,用途广泛、适用性强的通用型起重机是( )。
- 当遇多层建筑物,各楼层的建筑面积,或砌体砂浆标号不同时,可采用( )计算。
- 我国的固定资产投资包括()。
- 表2-4是某地区标准厂房工程造价指数,按照指数分类,表中的指数相对于2009年7月的指数属于( )。
- ( )是评标及签订合同的依据。
