- 单选题已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12d、4d、10d和6d,按非节奏组织流水施工的工期为( )d。
- A 、38
- B 、40
- C 、56
- D 、128

扫码下载亿题库
精准题库快速提分

【正确答案:A】
该基础工程分为四个施工过程,其流水节拍分别为12d、4d、10d和6d。节拍均为2的整数倍,因此,四个施工过程组成加快成倍节拍流水,计算步骤如下:

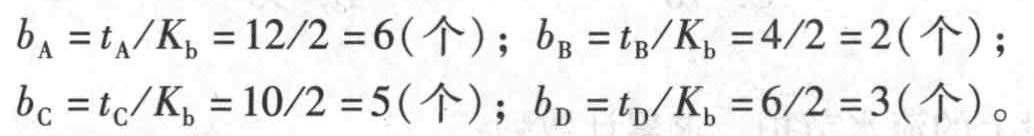

①确定流水步距:
②确定专业工作队数:
施工班组总数为:
③该工程工期为:

- 1 【造价师案例题】某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。
现浇混凝土垫层,每立方米混凝土用工1.31工日,人工单价26元/工日,材料费合计为208.03元,机械费合计1.10元;计算承包商现浇混凝土垫层的人工费、材料费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。
- 2 【造价师案例题】某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为C10,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。
砖基础每立方米用工1.22工日,日工资单价为32元/工日,材料费合计146.30元,机械费为2.60元;计算承包商砖基础的人工费、材料费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。
- 3 【造价师案例题】某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。
基础上抹1:3水泥砂浆防潮层,每平方米用工0.09工日,日工资单价32元/工日,材料费合计6.30元,机械费0.35元;计算承包商基础防潮层的人工费、材料费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。
- 4 【造价师案例题】某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。
土方回填(基础)每立方米用工0.22工日,日工资单价为26元/工日,机械费为1.25元;计算承包商土方回填的人工费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。
- 5 【单选题】某建筑设计砖基础底宽为1000mm,基础垫层为混凝土垫层,宽度为1000mm,厚300mm,施工时不需支设模板,土壤为Ⅱ类土,自然地坪标高为+0.30m,基础底面标高为-0.70m,基础总长为200m,则该基础人工挖土工程量为( )立方米。
- A 、230
- B 、260
- C 、300
- D 、350
- 6 【单选题】已知某基础工程分为开挖、夯实、垫层和砌筑四个过程。每一过程各划分为四段施工,计划各段持续时间各为6天,各段过程之间最短间隔时间依次为5天、3天、3天,实际施工中在第二段夯实过程中延误了2天,则实际完成该基础工程所需时间为( )。
- A 、37天
- B 、35天
- C 、39天
- D 、88天
- 7 【单选题】已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12天、4天、10天和6天,按等步距异节奏组织流水施工的工期则为( )天。
- A 、38
- B 、40
- C 、56
- D 、128
- 8 【单选题】已知某基础工程分为开挖、夯实、垫层和砌筑四个过程。每一过程各划分为四段施工,计划各段持续时间各为6d,各段过程之间最短间隔时间依次为5d、3d和3d,实际施工中在第二段夯实过程中延误了2d,则实际完成该基础工程所需时间为()d。
- A 、35
- B 、37
- C 、39
- D 、88
- 9 【单选题】已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12d、4d、10d和6d,按异节奏组织流水施工的工期为()d。
- A 、38
- B 、40
- C 、56
- D 、128
- 10 【单选题】某建筑设计砖基础底宽为1000mm,基础垫层为混凝土垫层,宽度为1000mm,厚300mm,施工时不需支设模板,土壤为Ⅱ类土,自然地坪标高为+0.30m,基础底面标高为-0.70m,基础总长为200m,则该基础人工挖土工程量为()立方米。
- A 、230
- B 、260
- C 、300
- D 、350
