- 单选题已知某基础工程分为开挖、夯实、垫层和砌筑四个过程。每一过程各划分为四段施工,计划各段持续时间各为6d,各段过程之间最短间隔时间依次为5d、3d和3d,实际施工中在第二段夯实过程中延误了2d,则实际完成该基础工程所需时间为()d。
- A 、35
- B 、37
- C 、39
- D 、88

扫码下载亿题库
精准题库快速提分

【正确答案:B】

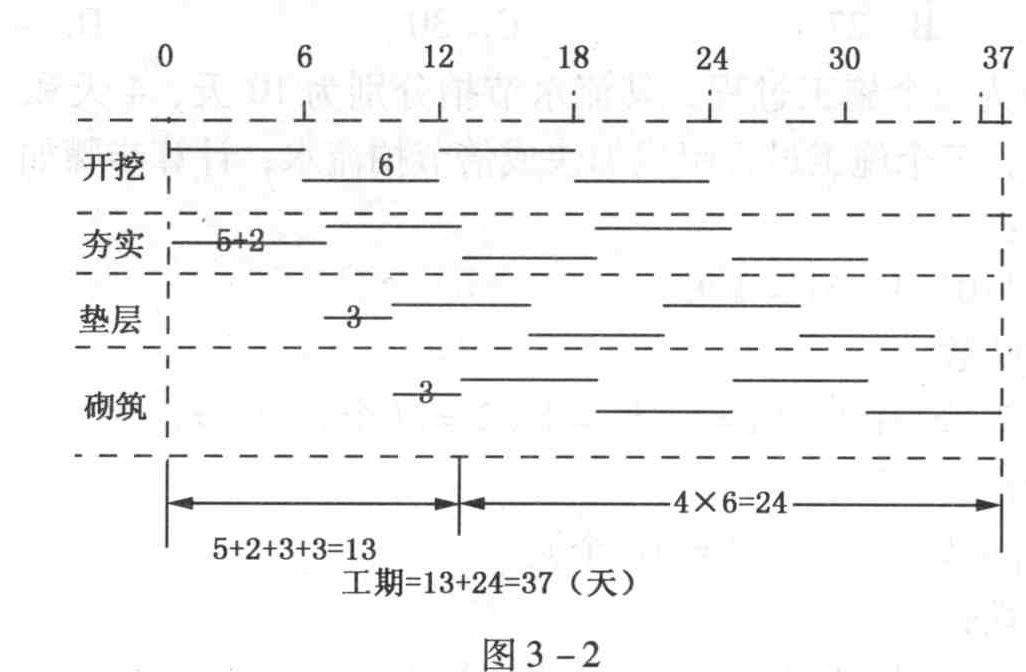

根据题意,此基础工程分为开挖、夯实、垫层和砌筑四个过程,每一过程各划分为四段施工,计划各段持续时间各为6d,所以,最后一个施工过程的持续时间为4×6d=24d;已知各段过程之间最短间隔时间依次为5d、3d和3d,即开挖、夯实、垫层和砌筑四个过程之间的步距分别为5d、3d和3d;实际施工中在第二段夯实过程中延误了2d,则所需实际完成时间又增加了2d;T=4×6+5+3+3+2=37d。具体分析如图3-2所示。

- 1 【造价师案例题】某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。
根据图示内容和《建设工程工程量清单计价规范》(GB 50500-2008)的规定,并根据表3-106所列分部分项工程量清单项目编制±0.00以下部分的工程量清单,并将计算过程及结果填下表3-107中。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。
- 2 【造价师案例题】某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。
现浇混凝土垫层,每立方米混凝土用工1.31工日,人工单价26元/工日,材料费合计为208.03元,机械费合计1.10元;计算承包商现浇混凝土垫层的人工费、材料费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。
- 3 【造价师案例题】某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为C10,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。
砖基础每立方米用工1.22工日,日工资单价为32元/工日,材料费合计146.30元,机械费为2.60元;计算承包商砖基础的人工费、材料费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。
- 4 【造价师案例题】某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。
基础上抹1:3水泥砂浆防潮层,每平方米用工0.09工日,日工资单价32元/工日,材料费合计6.30元,机械费0.35元;计算承包商基础防潮层的人工费、材料费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。
- 5 【造价师案例题】某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。
土方回填(基础)每立方米用工0.22工日,日工资单价为26元/工日,机械费为1.25元;计算承包商土方回填的人工费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。
- 6 【造价师案例题】某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为C10,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。
假定措施项目费用为分部分项工程直接工程费用的15%,利润率为4.5%.管理费率为8%,规费费率为6%.税率为3.41%。按照《建设工程工程量清单计价规范》(GB50500-2008)的规定,确定该基础工程报价(无其他项目费用)。
- 7 【单选题】已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12d、4d、10d和6d,按非节奏组织流水施工的工期为( )d。
- A 、38
- B 、40
- C 、56
- D 、128
- 8 【单选题】已知某基础工程分为开挖、夯实、垫层和砌筑四个过程。每一过程各划分为四段施工,计划各段持续时间各为6天,各段过程之间最短间隔时间依次为5天、3天、3天,实际施工中在第二段夯实过程中延误了2天,则实际完成该基础工程所需时间为( )。
- A 、37天
- B 、35天
- C 、39天
- D 、88天
- 9 【单选题】已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12天、4天、10天和6天,按等步距异节奏组织流水施工的工期则为( )天。
- A 、38
- B 、40
- C 、56
- D 、128
- 10 【单选题】已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12d、4d、10d和6d,按异节奏组织流水施工的工期为()d。
- A 、38
- B 、40
- C 、56
- D 、128
热门试题换一换
- 某建设项目概算已批准,项目已列入地方年度固定资产投资计划,并得到规划部门批准,准备工作已完成,根据有关规定采用公开招标,拟定招标程序如下: (1)向建设部门提出招标申请; (2)得到批准后,编制招标文件,招标文件中规定外地区单位参加投标需垫付工程款,垫付比例可作为评标条件;本地区单位投标不需要垫付工程款; (3)对申请投标单位发出招标邀请函(4家); (4)投标文件递交; (5)由地方建设管理部门指定有经验的专家与本单位人员共同组成评标委员会。为得到有关领导的支持,各级领导占评标委员总数的1/2; (6)召开投标预备会议,由地方政府领导主持会议; (7)投标单位报送投标文件时,A单位在投标截止时间之前3h,在原报方案的基础上,又补充了降价方案,被招标方拒绝; (8)由政府建设主管部门主持,公证处人员派人员监督,召开开标会,会议上只宣读三家投标单位的报价(另一家投标单位退标); (9)由于未进行资格预审,故在评标过程中进行投标资格审查; (10)评标后评标委员会将中标结果直接通知了中标单位; (11)中标单位提出因主管领导生病等原因2个月后再行签订承包合同。 经评委会审查华英公司被确定为中标备选人。华英公司提交的投标文件中包括报价中的措施项目费用清单计价表和其他项目清单计价表,填写两表时,对招标方发出的工程量清单的部分工程清单计价进行了分析和估算,具体内容如下: (1)对安装玻璃幕墙工程的指定分包暂定造价1500000.00元;总承包单位对上述工程提供协调及施工设施的配合费用45000.00元; (2)对外围土建工程的指定分包暂定造价500000.00元;总承包单位对上述工程提供协调及施工设施的配合费用10000.00元; (3)总承包单位对设计及供应电梯工程(工程造价约1300000.00元)承包单位的协调及照管的配合费用3000.00元; (4)总承包单位对安装电梯工程(工程造价约200000.00元)承包单位的协调及照管的配合费用4000.00元; (5)总承包单位对设计及供应机电系统工程(工程造价约4500000.00元)承包单位的协调及照管的配合费用2000.00元; (6)总承包单位对安装机电系统工程(工程造价约750000.00元)承包单位的协调及照管的配合费用4000.00元; (7)总承包单位对市政配套工程(工程造价约1500000.00元)承包单位的协调及照管的配合费用3000.00元; (8)预留1500000.00元作为不可预见费; (9)总承包单位察看现场费用8000.00元; (10)总承包单位临时设施费70000.00元; (11)依招标方安全施工的要求,总承包单位安全施工增加费10000.00元; (12)总承包单位环境保护费5000.00元。 若该工程项目招标人要求一项额外的装饰工程,该工程不能以实物量计量和定价。招标人估算该工程需抹灰工约20工日,计600元,油漆工约10工日,计350元,则这部分工作应如何计价,并列出相应的计价表。
- 根据《建设工程工程量清单计价规范》的规定,招标人编制的拟建安装工程工程量清单应作为( )。
- 过热器是由进、出口联箱及许多蛇形管组成的,按照传统方式的不同可分为( )。
- 混凝土具有的优点包括( )。
- 已知某挖土机挖土,一次正常循环工作时间是40s,每次循环平均挖土量0.3立方米,机械正常利用系数为0.8,机械幅度差为25%。则该机械挖土方2000立方米的预算定额机械耗用台班量为()。
- 最能体现信息动态性特征,并且在工程价格的市场机制中起重要作用的工程造价信息主要有()。
- 钛合金钢管可输送的介质为()。
- 某企业向银行借款,有两种计息方式:一种为年利率10%,按月计息;另一种为年利率12%,按季计息。则该企业应选择有效利率为()的计息方式借款。
- 反映投资方案盈利能力的动态评价指标有()。
- 某出料容量750L的混凝土搅拌机,每循环一次的正常延续时间为9min,机械正常利用系数为0.9。按8小时工作制考虑,该机械的台班产量定额为( )。

亿题库—让考试变得更简单
已有600万用户下载
