  • 建造师案例题某建设工程合同工期为25个月,施工单位编制的双代号网络计划图如图1所示。 问题: 1.该网络计划能否满足合同工期要求?为什么?为确保工程按期完工,哪些施工过程应作为重点控制对象?为什么? 2.当该计划执行7个月后,经监理工程师检查发现,施工过程C和施工过程D已完成,而施工过程E将拖后2个月。此时施工过程E的实际进度是否影响总工期?为什么? 3.如果实际进度确实影响到总工期,为保证总工期不延长,对进度计划的调整方法有哪些? 4.当施工过程E的实际进度拖后2个月后,如果采取以下两种调整方案; (1)组织施工过程H,I,K进行流水施工。各施工过程中的施工段及其流水节拍如表1所示。则施工过程H,I,K的流水施工工期是多少?此时工程总工期能否满足原合同工期的要求?为什么? (2)压缩某些施工过程的持续时间。各施工过程的直接费用率及最短持续时间如表2所示。则在不改变各施工过程逻辑关系的前提下,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?

扫码下载亿题库

精准题库快速提分

参考答案

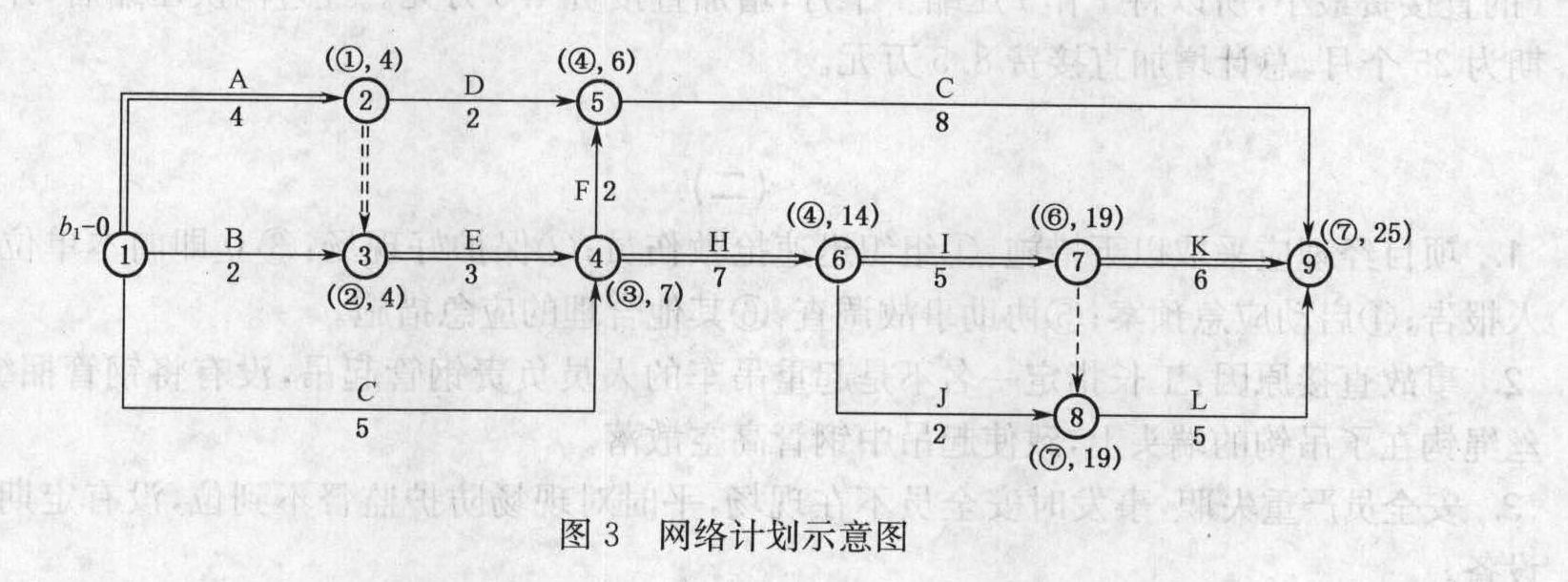

1.网络计划能满足合同工期要求。因为用标号法计算,原网络计划的计算工期为25个月,如图3所示,等于合同工期。工作A,E,H,I,K应作为重点控制对象,因为其为关键工作。
2.影响总工期,且影响2个月,因为E工作的总时差为0。
3.调整方法有两种:第一种,改变某些工作之间的逻辑关系,缩短工期;第二种,压缩关键工作的持续时间,缩短工期。
4.

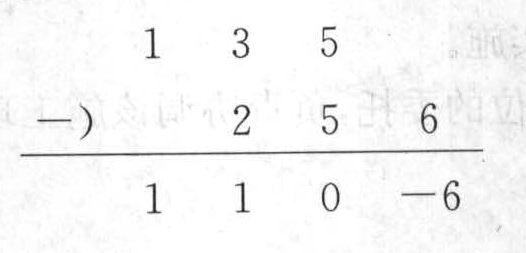

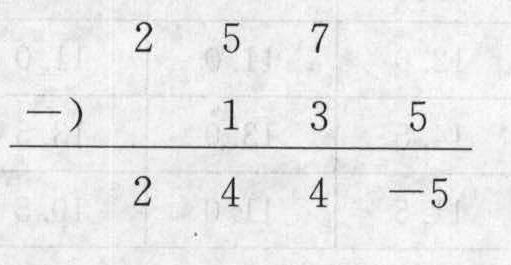

(1)工作H:2,5,7工作I:1,3,5工作K:2,5,6工作H与工作I的步距计算:工作H与工作I的步距为4个月。工作I与工作K的步距计算:工作I与工作H的步距为1个月。施工过程H,I,K的流水施工工期一∑K+∑tn一(4+1)+(2+3+1)=11(个月)。施工过程H,I,K进行流水施工以后,原关键线路A—E—H—I—K的总持续时间为4+3+2+11=20个月关键线路发生变化,新的关键线路有两条,即线路A—E—H—J—L和线路A→E→H→I→L,计算工期都等于23个月(4+3+2+4+5+5=23个月;4+3+2+7+2+5=23个月),满足合同工期要求。
(2)原进度计划的最优调整方案是先将关键工作K压缩1个月,再将关键工作I压缩1个月。第一次压缩之前,在关键线路H—I—K上,关键工作K的直接费率最小,所以将关键工作K压缩1个月,增加直接费4万元,压缩后关键线路有2条,即线路H→I→K和线路H→I→L,此时有3种压缩方案,即压缩工作H、工作I和同时压缩工作K、L,由于压缩工作I的直接费最小,所以将工作I压缩1个月,增加直接费4.5万元。经过两次压缩后,计算工期为25个月,总计增加直接费8.5万元。
