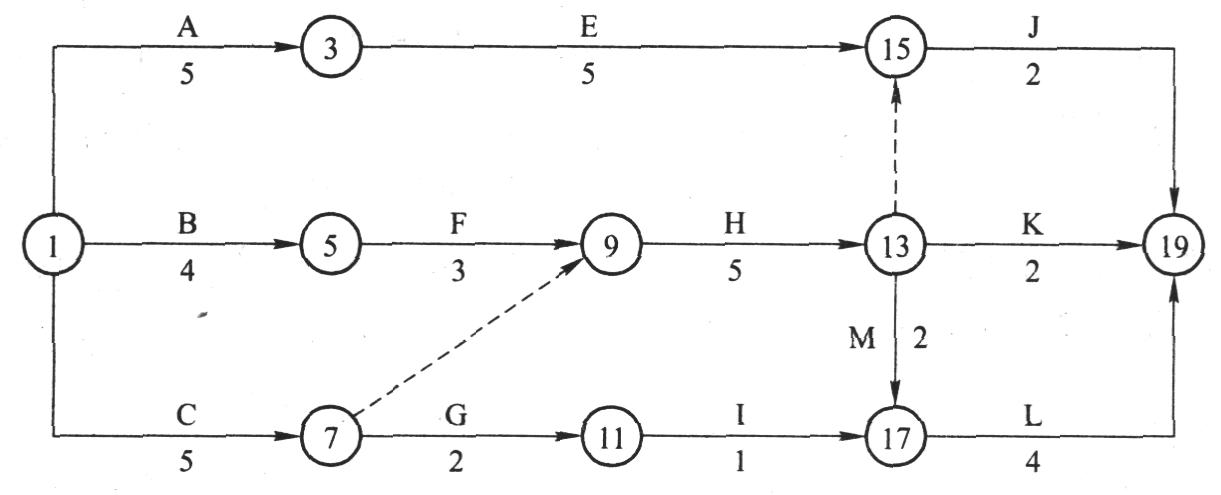

- 建造师案例题某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图。
由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。 绘出调整后的网络进度计划图(在原图上作答即可)。

扫码下载亿题库
精准题库快速提分

调整后的网络进度计划如下图:

- 1 【建造师案例题】 某工程的施工合同工期为16周,项目监理机构批准的施工进度计划,如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。
工程施工到第4周时进行进度检查,发生如下事件: 事件一:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840立方米,工作持续时间未变。 事件二:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人工窝工,损失1万元,实际只完成估算工程量的25%。 事件三:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。 事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。 事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。 若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?
- 2 【建造师案例题】某工程的施工合同工期为16周,项目监理机构批准的施工进度计划,如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。
工程施工到第4周时进行进度检查,发生如下事件: 事件一:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840立方米,工作持续时间未变。 事件二:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人工窝工,损失1万元,实际只完成估算工程量的25%。 事件三:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。 事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。 事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。 事件三中C工作发生的费用如何结算?
- 3 【建造师案例题】某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图。
由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。 如果各项工作均按最早时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应作如何安排?
- 4 【建造师案例题】某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图。
由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。因而造成个别施工机械的闲置和某些工种的窝工,为此施工单位向业主提出如下索赔:①施工机械停滞费;②机上操作人员人工费;③某些工种的人工窝工费。请分别说明以上补偿要求是否合理?为什么?
- 5 【建造师案例题】某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图。
由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。工作G完成后,由于业主变更施工图纸,使工作I停工待图1个月,如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少(已知工作I赶工费每月15万元)?并简述理由。
- 6 【建造师案例题】某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图1所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。
工程施工到第4周时进行进度检查,发生如下事件:事件一:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840立方米,工作持续时间未变。事件二:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。事件三:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5 000元。事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1 200元。问题:1.根据第4周末的检查结果,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?3.施工单位是否可以就事件二、四提出费用索赔?为什么?可以获得的索赔费用是多少?4.事件三中C工作发生的费用如何结算?5.前4周施工单位可以得到的结算款为多少元?
- 7 【单选题】某工程项目工期计划为18个月,其中合同价款中安全防护、文明施工措施费用为86万元,在合同没有约定或约定不明情况下,建设单位预付该部分费用至少应为()。
- A 、25.8 万
- B 、34.4 万
- C 、43 万
- D 、51.6 万
- 8 【单选题】某工程项目工期为12个月,其中合同价款中安全防护、文明施工措施费用为100 万元。在合同没有约定或约定不明愦况下,建设单位预付该部分费用最低应为( )万元。
- A 、10
- B 、20
- C 、30
- D 、50
- 9 【单选题】某工程项目工期计划为18个月,其中合同价款中安全防护、文明施工措施费用为86万元,在合同没有约定或约定不明情况下,建设单位预付该部分费用至少应为()。
- A 、25. 8 万
- B 、34. 4 万
- C 、43 万
- D 、51. 6 万
- 10 【单选题】某工程建设工期18个月,合同价3000万元。建设单位在申请施工许可证时,需落实(到位)的资金最低不得少于( )万元。
- A 、600
- B 、900
- C 、1500
- D 、3000
热门试题换一换
- 预制构件吊装方案的主要内容有哪些?
- 根据《安全生产法》的规定,在进行施工组织设计时,储存危险物品的仓库与员工宿舍( )。
- 生产经营单位应当制定本单位的应急预案演练计划,每年至少组织()次现场处置方案演练。
- 根据《水电站基本建设工程验收规程》DL/T 5123-2000,以下关于单项工程验收的说法,正确的是()。
- 为使灌浆密实,应采用什么方法灌水泥浆?
- 指明项目部认为压缩机组试运行条件基本具备,决定在出口管道系统水压试验前先进行该机组试运行是否正确?说明理由。
- 在没有特别约定的情况下,保证责任的范围包括( )。
- 某材料供应商由于自身原因,没有按合同约定及时提供原材料,给工程建设项目造成了经济损失,该供应商应承担( )。

亿题库—让考试变得更简单
已有600万用户下载
