题干:某工程项目的施工招标文件规定:该工程采用综合单价计价方式,计划工期为15个月。承包单位投标所报工期为13个月。合同总价确定为8000万元。承包单位开工前编制并经工程师确认的施工进度计划如图2-2所示。A、C两项工作为土方工程,工程量均为16万立方米,土方工程的合同单价为16元/立方米,共同租用1台机械开挖,机械租赁费为1万元/月•台。[9787112191468-image/9787112191468-002-001.jpg]承包合同中约定:1)实际完成工程量超过估计工程量25%以上时允许调整单价;2)拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;3)若能提前竣工,每提前1天的奖金按合同总价的1‰计算。施工过程中发生了以下事件,致使承包单位完成该项目的实际工期为15个月:事件1:施工按计划进行4个月后,因设计变更新增土方工程N,工作的性质和施工难度与A、C工作相同,工程量为32万立方米;在B和C工作完成后开始施工,H和G为其紧后工作;经双方协商后,确定单价为14元/立方米;与工作A、C共用开挖机械;计划用4个月完成。事件2:F工作因设计变更等待新图纸延误1个月。事件3:G工作由于连续降雨累计1个月,导致实际施工3个月才完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度。事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。由于以上事件,承包单位提出以下索赔要求:(1)顺延工期6.5个月,理由是:1)完成N工作4个月;2)F工作变更设计图纸延误1个月;3)连续降雨属于不利的条件和障碍,影响G工作1个月;4)工程师未能很好地控制分包单位的施工质量,补偿工期0.5个月。(2)N工作的费用补偿=16×32=512(万元)。(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1×1=5(万元)。
题目:根据上述批准的施工进度计划,确认应给承包单位顺延的工期是多少个月?
扫码下载亿题库
精准题库快速提分
参考答案

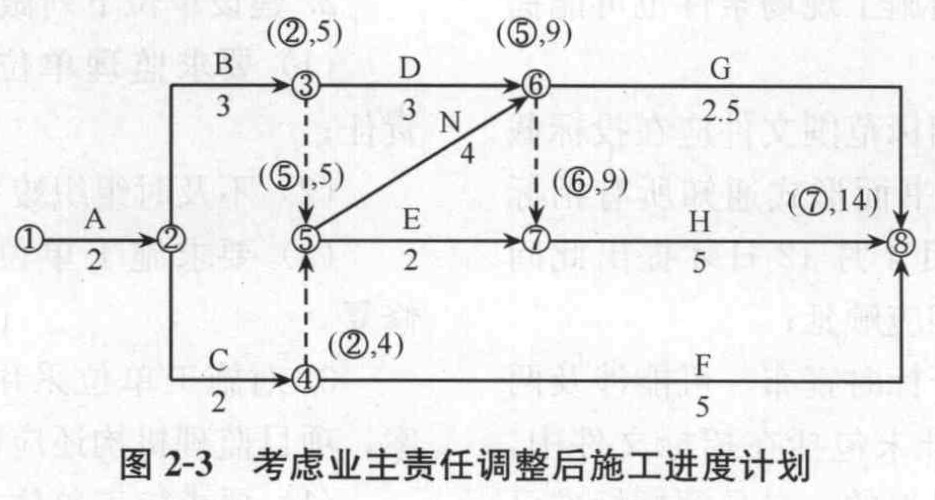

网络图计算如图2-3所示。
承包单位投标承诺合同工期为13个月。N、F、G工作可顺延工期,经分析、计算,总工期为14个月。因此,合同工期应顺延1个月。
您可能感兴趣的试题
- 1 【不定项】该进度计划得到工程师的确认,则()。
- A 、如果通过赶工在10月20日竣工,可获提前竣工奖励
- B 、如果通过赶工在10月20日竣工,不能获提前竣工奖励
- C 、如果在10月25日竣工,既不获得奖励,也不承担拖期赔偿责任
- D 、如果在10月30日竣工,不需承担拖期赔偿责任
- 2 【多选题】关于施工进度计划的表述,正确的有( )。
- A 、进度计划经发包人予以认可的主要目的,是作为发包人和工程师依据计划进行协调和对施工进度控制的依据
- B 、群体工程中采取分阶段进行施工的单项工程,承包人则应按照工程师提供图纸及有关资料的时间,按单项工程编制进度计划,分别向发包人提交
- C 、群体工程中采取分阶段进行施工的单项工程,承包人则应按照发包人提供图纸及有关资料的时间,按单项工程编制进度计划,分别向工程师提交
- D 、承包人应当在专用条款约定的日期,将施工组织设计和施工进度计划提交发包人
- E 、承包人应当在专用条款约定的日期,将施工组织设计和施工进度计划提交工程师
- 3 【单选题】该进度计划得到工程师的确认,则 ()
- A 、如果通过赶工在10月20日竣工,可获提前竣工奖励
- B 、如果通过赶工在10月20日竣工,不能获提前竣工奖励
- C 、如果在10月25日竣工,既不获得奖励,也不承担拖期赔偿责任
- D 、如果在10月30日竣工,不需承担拖期赔偿责任
- 4 【简答题】根据总监理工程师认可的施工进度计划,应给承包单位顺延的工期是多少?说明理由。
- 5 【简答题】批准的施工进度计划中有几条关键线路?列出这些关键线路。
- 6 【简答题】根据总监理工程师认可的施工进度计划,应给承包单位顺延的工期是多少?说明理由。
- 7 【案例分析题】批准的施工进度计划中有几条关键线路?列出这些关键线路。
- 8 【简答题】根据上述情况,提出承包商施工进度计划调整的最优方案,并说明理由。
- 9 【单选题】依据工程项目建设总进度计划和批准的设计文件编制的工程项目年度计划的内容包括()。
- A 、投资计划年度分配表
- B 、工程项目一览表
- C 、工程项目进度平衡表
- D 、年度建设资金平衡表
- 10 【案例分析题】批准的施工进度计划中有几条关键线路?列出这些关键线路。
