题干:某工程,施工单位向项目监理机构提交了项目施工总进度计划(图)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(图)和风险分析表(表),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。[jlgcs/jsgcjlalfx/cgmj/6/image/img-06-007-01.jpg]施工单位为了保证工期,决定时B分部工程施工进度计划横道图进行调,组织加快的成倍节拍流水施工。
题目:如果只有风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?
扫码下载亿题库
精准题库快速提分
参考答案

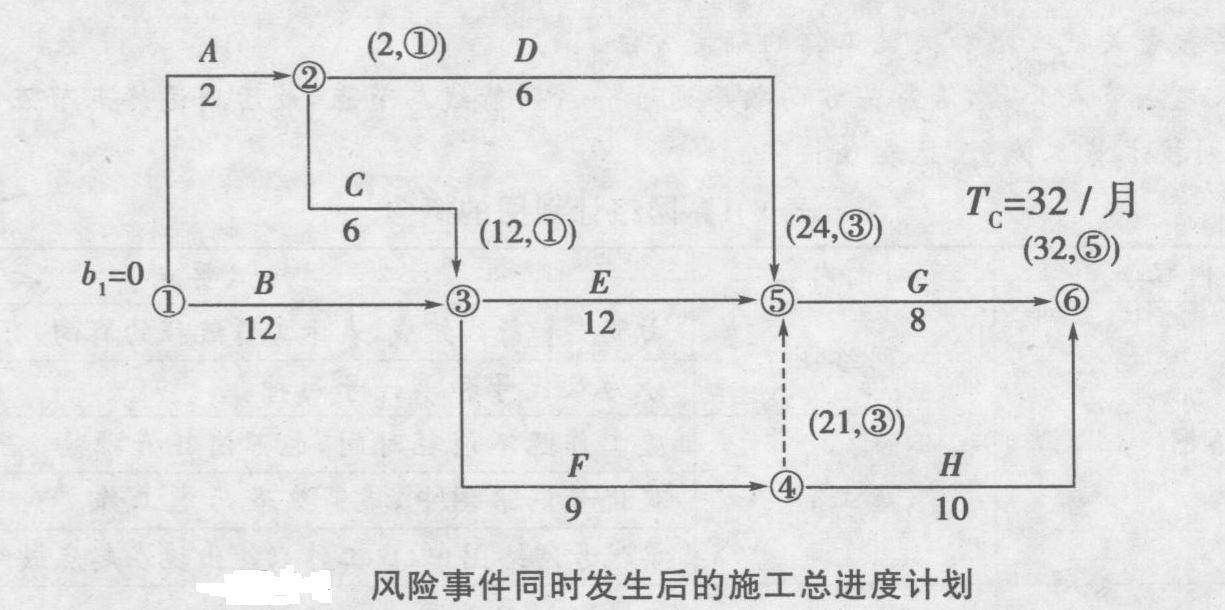

如果只有风险等级为“大”和“很大”的风险事件同时发生,此时的进度计划如图所示。(1)B分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月。(2)G分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月。(3)D分部工程不在关键线路上,持续时间延长1个月,未超过总时差,不影响工期。工期为32个月,关键线路上的分部工程有B、E、G。
您可能感兴趣的试题
- 1 【多选题】风险量是指各种风险的量化结果,其数值大小取决于各种风险的( )。
- A 、发生概率
- B 、实际损失
- C 、潜在损失
- D 、预期影响
- E 、持续时间
- 2 【简答题】风险等级为“大”和“很大”的分部工程有哪些?
- 3 【简答题】如果只有风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?
- 4 【简答题】风险等级为“大”和“很大”的分部工程有哪些?
- 5 【简答题】确定风险等级图中的等级划分。
- 6 【简答题】风险等级为“大”和“很大”的分部工程有哪些?
- 7 【简答题】如果只有风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?
- 8 【简答题】风险等级为“大”和“很大”的分部工程有哪些?
- 9 【简答题】如果只有风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?
- 10 【单选题】在风险等级图中,风险量最大的区域是( )。
- A 、VL
- B 、M
- C 、H
- D 、VH
热门试题换一换
- 下列目标控制措施中,属于合同措施的是( )。
- 建设工程在保修范围和保修期限内发生质量问题的,( )单位应当履行保修义务,并对造成的损失承担赔偿责任。
- 除另有规定外,合同公证与合同鉴证的相同点包括( )相同。
- 依据施工合同示范文本规定,发包人收到竣工结算报告及结算资料后28天内不支付工程竣工结算价款,承包人可以( )。
- 新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)
- 计算措施项目清单计价合计和预付措施费金额。
- 关于Partnering模式特征的说法,错误的是()。
- 在建设项目各类招标中,不要求投标人依据给定工作量报价的是( )招标。
- 建设工程实施过程中采用BIM技术的目标有()。
亿题库—让考试变得更简单
已有600万用户下载
