题干:某工程,施工单位向项目监理机构提交了项目施工总进度计划和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图和风险分析表,要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制订相应的风险预防措施。施工单位为了保证工期,决定对B分部工程施工进度计划横道图进行调整,组织加快的成倍节拍流水施工。
题目:如果只有风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?

扫码下载亿题库

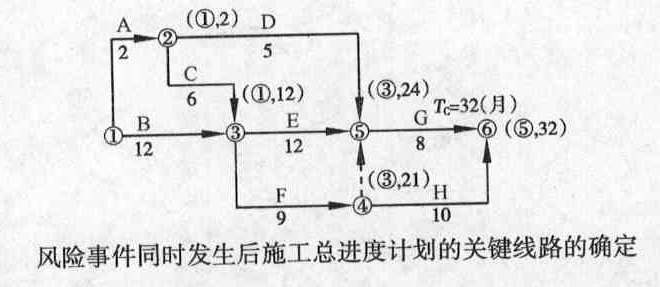

精准题库快速提分

双代号网络计划图如下图所示。风险事件同时发生后施工总进度计划的关键线路的确定(1)B分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月。(2)G分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月。(3)D分部工程不在关键线路上,持续时间延长1个月,末超过总时差,不影响工期。工期为32个月,关键线路上的分部工程有B、E、G。

- 1 【多选题】风险量是指各种风险的量化结果,其数值大小取决于各种风险的( )。
- A 、发生概率
- B 、实际损失
- C 、潜在损失
- D 、预期影响
- E 、持续时间
- 2 【简答题】
风险等级为“大”和“很大”的分部工程有哪些?
- 3 【简答题】
如果只有风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?
- 4 【简答题】
风险等级为“大”和“很大”的分部工程有哪些?
- 5 【简答题】
如果只有风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?
- 6 【简答题】
确定风险等级图中的等级划分。
- 7 【简答题】风险等级为“大”和“很大”的分部工程有哪些?
- 8 【简答题】风险等级为“大”和“很大”的分部工程有哪些?
- 9 【简答题】如果只有风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?
- 10 【单选题】在风险等级图中,风险量最大的区域是( )。
- A 、VL
- B 、M
- C 、H
- D 、VH
热门试题换一换
- 监理行业能够长期生存和发展的基本职业道德准则是( )。
- 设计合同示范文本规定,设计人配合施工工作的内容包括( )。
- 根据FIDIC1999年出版的《设计采购施工(EPC)/交钥匙工程合同条件》,参与合同管理的有关方包括业主代表、承包商代表和分包商,其中下列关于承包商代表和分包商的说法中正确的有 ( )
- 指出总监理工程师调整项目监理机构组织形式后安排工作的不妥之处,写出正确做法。
- 合同当事人对合同所约定的权利、义务发生争议,不能达成和解协议时,在经济合同管理机关或有关机关、团体等的主持下,通过对当事人进行说服教育,促使双方互相做出适当的让步,平息争端,自愿达成协议,以求解决经济合同纠纷的方法是()。
- 指出总监理工程师调整项目监理机构组织形式后安排工作的不妥之处,写出正确做法。
- 新增固定资产的价值构成应包括()。
- 当选定设计单位后,应由()就设计费用及委托合同中的一些细节进行谈判、磋商,双方取得一致意见后即可签订委托设计合同。
- 请画出调整后的网络进度计划图。

亿题库—让考试变得更简单
已有600万用户下载
