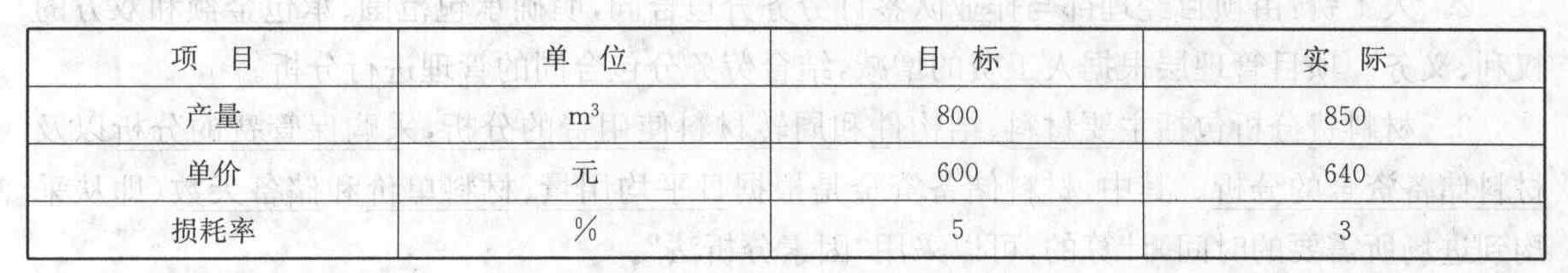

- 单选题某分项工程的混凝土成本数据如下表所示,应用因素分析法分析各因素对成本的影响程度,可到的正确结论是( )。
- A 、由于产量增加50,成本增加21300元
- B 、由于单价提高40,成本增加35020元
- C 、实际成本与目标成本的差额为56320元
- D 、由于损耗下降2%,成本减少9600元

扫码下载亿题库
精准题库快速提分

【正确答案:C】
根据数据,该分项工程的目标成本为800×600×(1+5%)=504000(元),实际成本为850×640×(1+3%)=560320(元),实际成本与目标成本的差额为56320元。

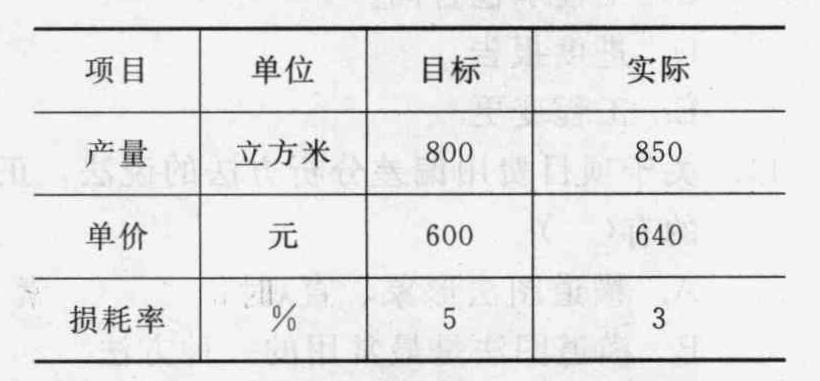

- 1 【单选题】某分项工程的混凝土成本数据如下表所示。应用因素分析法分析各因素对成本的影响程度,可得到的正确结论是()。
- A 、由于产量增加50立方米,成本增加21300元
- B 、由于单价提高40,成本增加35020元
- C 、实际成本与目标成本的差额为56320元
- D 、由于损耗下降2%,成本减少9600元
- 2 【单选题】某分项工程的混凝土成本数据如下表所示。应用因素分析法分析各因素对成本的影响程度,可得到的正确结论是()。
- A 、由于产量增加50立方米,成本增加21300元
- B 、由于单价提高40,成本增加35020元
- C 、实际成本与目标成本的差额为56320元
- D 、由于损耗下降2%,成本减少9600元
- 3 【单选题】混凝土抗渗等级为W4,表示混凝土能抵抗()MPa的水压力而不渗水。
- A 、0.04
- B 、0.4
- C 、4.0
- D 、40
- 4 【单选题】某分项工程的混凝土成本数据见下表,应用因素分析法分析各因素对成本的影响程度,可得到的正确结论是()。
- A 、由于产量增加50,成本增加21300元
- B 、由于单价提高40,成本增加35020元
- C 、实际成本与目标成本的差额为56320元
- D 、由于损耗下降2%,成本减少9600元
- 5 【单选题】某分项工程的混凝土成本数据如下表所示。应用因素分析法分析各因素对成本的影响程度,可得到的正确结论是( )。
- A 、由于产量增加50立方米,成本增加21300 元
- B 、由于单价提高40元,成本增加35020 元
- C 、实际成本与目标成本的差额为56320 元
- D 、由于损耗下降2%,成本减少9600元
- 6 【单选题】混凝土强度等级C40,表示该混凝土立方体的()
- A 、抗压强度为40MPa
- B 、抗压强度为40kPa
- C 、抗剪强度为40kPa
- D 、抗剪强度为40MPa
- 7 【单选题】某工程每月所需混凝土量相同,混凝土用量为 3200m3 ,计划 4 个月完成,混凝土综合价格为 1000 元/m3;实际混凝土用量为 5000m3,用时 5 个月,从第 1 个月至第 5 个月各月混凝土价格指数(%)为 100,115,110,105,115。则根据赢得值法,前 3 个月的费用偏差为()万元。
- A 、-30
- B 、-25
- C 、-22
- D 、-20
- 8 【单选题】某分项工程的混凝土成本数据如下表所示。应用因素分析法分析各因素对成本的影响程度,可得到的正确结论是( )。
- A 、由于产量增加50立方米,成本增加21300元
- B 、由于单价提高40,成本增加35020元
- C 、实际成本与目标成本的差额为56320元
- D 、由于损耗下降2%,成本减少9600元
- 9 【单选题】某分项工程的混凝土成本数据如下表所示,应用因素分析法分析各因素对成本的影响程度,可得到的正确结论是()。
- A 、由于产量增加50,成本增加21300元
- B 、由于单价提高40,成本增加35020元
- C 、实际成本与目标成本的差额为56320元
- D 、由于损耗下降2%,成本减少9600元
- 10 【单选题】某工程每月所需混凝土量相同,混凝土用量为3200,计划4个月完成,混凝土综合价格为1000元/;实际混凝土用量为5000,用时5个月,第1个月至第5个月各月混凝土价格指数(%)为100,115,110,105,115,则根据赢得值法,前3个月的费用偏差为()万元。
- A 、-30
- B 、-25
- C 、-22
- D 、-20
热门试题换一换
- 重点工程的施工现场应当履行的消防安全责任包括( )。
- 某工程公司中标承包一城市道路施工项目,道路总长15千米,其中包括一段燃气管线的敷设。工程建设工期很紧。为抓紧时间,该公司很快组成项目经理部,项目部进行了临建。项目部拿到设计院提供的设计施工图决定立即开始施工,监理工程师尚未到场。开工后项目部组织人员编制了施工组织设计,其内容包括工程概况、施工方案及技术措施、施工安全保证计划、文明施工、环保措施以及辅助配套施工措施几个方面。编制完成后报上级审批,但上级退回要求补充完善。整个项目实施顺利,在竣工验收前有关部门进行施工技术文件预验收时,发现项目部人员正在补填许多施工过程文件,且施工技术文件不完全。施工技术文件的编制过程有什么问题?试写出施工组织设计和竣工验收文件施工技术文件的组成。(最少列出6点)
- 试识别本工程的危险源。
- 某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调整单价;工作B,E,G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中台班折旧费为240元/台班。施工网络计划如图2所示(单位:天)。 甲乙双方合同约定8月15日开工。工程施工中发生了如下事件: (1)降水方案错误,致使工作D推迟2天,乙方人员配合用工5个工日,窝工6个工日。 (2)8月21日至8月22日,因供电中断停工2天,造成人员窝工16个工日。 (3)因设计变更,工作E工程量由招标文件中的300立方米增至350立方米,超过了10%;合同中该工作的全费用单价为110元/立方米,经协商调整后全费用单价为100元/立方米。 (4)为保证施工质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15立方米,该工作全费用单价为128元/立方米。 (5)在工作D,E均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1天时间,机械1台班,人工10个工日。 工作E结算价应为多少?
- 按照《建设工程安全生产管理条例》的规定,建设单位的安全责任除了向施工单位提供现场相关资料、依法办理相关批准手续、提供安全生产费用及不推销劣质材料设备外,还包括()。
- 建筑项目环境影响报告书,应当包括的内容有()。
- 关于劳务工人实名制管理的作用说法错误的是()。
- 国家计量规范规定不宜计量的措施项目费的通用计算方法是( )。
- 某工程的招标工程量清单中人工挖土方数量为5800,投标单位根据己方施工方案确定的挖土工程量为11200,人工、材料、机械费用之和为50元/,综合单价确定为80元/,则在如下人工挖土方分项工程的综合单价分析表汇总,“*”位置对应的数量应为( )。
- 分包工程发生质量事故,给建设单位造成损失,则()。
- 工程建设工法按级别分类错误的是( )。

亿题库—让考试变得更简单
已有600万用户下载
