- 单选题某工程单代号网络计划如下图所示,其关键线路为( )。
- A 、1—2—4—6
- B 、1—3—4—6
- C 、1—3—5—6
- D 、1—2—5—6

扫码下载亿题库
精准题库快速提分

【正确答案:C】
关键线路的确定。

- 1 【单选题】某工程双代号时标网络计划如下图所示(单位:天),其中工作C 的总时差为( )天。
- A 、1
- B 、2
- C 、3
- D 、4
- 2 【单选题】某工程双代号时标网络计划如下图所示,下列表述正确的是( )。
- A 、工作B为非关键工作
- B 、工作C总时差为3天
- C 、工作F自由时差为3天
- D 、工作H为关键工作

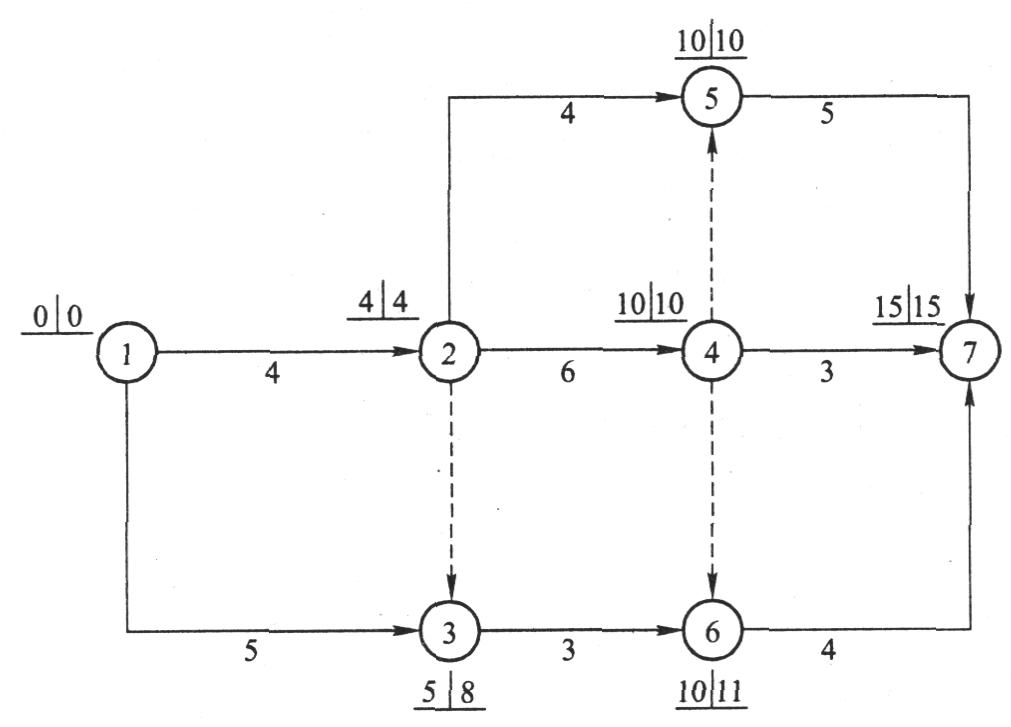

- 3 【多选题】某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明( )。
- A 、工作1—3的最迟完成时间8
- B 、工作2—5的总时差为零
- C 、工作3—6的总时差为1
- D 、工作4—7为关键工作
- E 、工作6—7的总时差为1
- 4 【单选题】某分项工程双代号时标网络计划如下图所示,其中工作C和I的最迟完成时间分别为第( )天。
- A 、4和11
- B 、4和9
- C 、3和11
- D 、3和9
- 5 【单选题】 某工程单代号搭接网络计划如下图所示,其中关键工作有( )。
- A 、工作A和工作B
- B 、工作C和工作D
- C 、工作B和工作D
- D 、工作C和工作E
- 6 【单选题】某工程双代号时标网络计划如下图所示(时间单位:周),在不影响总工期的前提下,工作B可利用的机动时间为()周。
- A 、1
- B 、2
- C 、3
- D 、4
- 7 【多选题】下图所示的某工程双代号时标网络计划,在执行到第4周末和第10周末时,检查其实际进度如图中前锋线所示,检查结果表明()。
- A 、第4周末检查时,工作B拖后2周,但不影响工期
- B 、第4周末检查时,工作A拖后1周,影响工期1周
- C 、第10周末检查时,工作I提前1周,可使工期提前1周
- D 、第10周末检查时,工作G拖后1周,但不影响工期
- E 、在第5~10周内,工作E和工作F的实际进度正常
- 8 【多选题】下图所示的某工程双代号时标网络计划,在执行到第4周末和第10周末时,检查其实际进度如图中前锋线所示,检查结果表明()。
- A 、第4周末检查时,工作B拖后2周,但不影响工期
- B 、第4周末检查时,工作A拖后1周,影响工期1周
- C 、第10周末检查时,工作I提前1周,可使工期提前1周
- D 、第10周末检查时,工作G拖后1周,但不影响工期
- E 、在第5~10周内,工作E和工作F的实际进度正常
- 9 【单选题】某工程双代号网络计划如下图所示,其关键线路有()条。
- A 、1
- B 、2
- C 、3
- D 、4
- 10 【单选题】某工程双代号网络计划如下图所示,其关键线路有( )条。
- A 、1
- B 、2
- C 、3
- D 、4
