题干:某项工程业主与承包商签订了工程承包合同,合同中含有两个子项工程,估算工程量,甲项为2300立方米,乙项为3200立方米,经协商,甲项单价为180元/立方米,乙项为160元/立方米。承包合同规定:(1)开工前业主向承包商支付工程合同20%的预付款。(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣除质量保修金。(3)当子项工程累计实际工程量超过估算工程量10%时,可进行调价,调价系数为0.9。(4)工程师代表每月签发付款凭证最低金额25万元。(5)预付款在最后两个月平均扣除。
题目: 承包商每月实际完成并经签证确认的工程量如下表所示:1~4月每月工程款是多少?工程师代表应签证的工程款是多少?实际应签发的付款凭证金额是多少?

扫码下载亿题库
精准题库快速提分

第一个月工程量价款为500×180+700×160=20.2万元
应签证的工程款20.2×0.95=19.19万元<25万元
第一个月不予签发付款证明。
第二个月工程量价款为800×180+90×160=28.8万元
应签证的工程款28.8×0.95=27.36万元
19.19+27.36=46.55万元>25万元
实际应签发的付款凭证为46.55万元。
第三个月工程量价款为800×180+800×160=27.2万元
27.2×0.95=25.84万元>25万元
应扣预付款为18.52×0.5=9.26万元
25.84-9.26=16.58万元<25万元
第三个月不予签发付款凭证。
第四个月甲项工程累计完成2700立方米,已超出估算工程量的10%,超出部分其单价进行调整。
超出的为2700-2300×1.1=170立方米
调整后的单价为180×0.9=162元
甲项工程量价款为(600-170)×180+170×162=10.5万元
乙项总量为3000立方米,没有超出。
乙项工程工程价款为600×160=9.6万元
本月甲项、乙项工程量价款为10.5+9.6=20.1万元
20.1×0.95=19.1万元
第四个月应签发的付款凭证金额为16.58+19.1-18.52×50%=26.42万元

- 1 【单选题】某承包商当月完成合同金额150万元,根据合同当月应扣除预付款80万元,保留金比率为10%,监理工程师签发进度款最低限额为60万元,在该月应支付( )万元。
- A 、55
- B 、60
- C 、0
- D 、63
- 2 【建造师案例题】 承包商每月实际完成并经签证确认的工作量为:
预算合同总价为多少?
- 3 【建造师案例题】 承包商每月实际完成并经签证确认的工作量为:
工程预付款为多少?从哪个月开始抵扣?每月应扣除的预付款为多少?
- 4 【建造师案例题】 承包商每月实际完成并经签证确认的工作量为:
每月工程价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?
- 5 【建造师案例题】 承包商每月实际完成并经签证确认的工程量如下表所示:
如何理解总包和分包付款?如发包人不按约定预付款,承包人应怎么做?

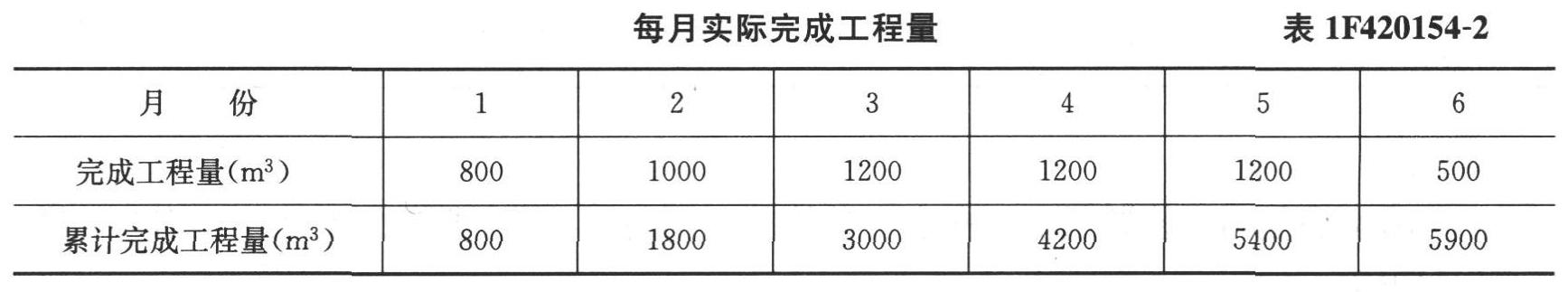

- 6 【建造师案例题】承包商每月实际完成并经签证确认的工程量见表1F420154-2
估算合同总价为多少?
- 7 【建造师案例题】承包商每月实际完成并经签证确认的工程量见表1F420154-2
工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?
- 8 【建造师案例题】承包商每月实际完成并经签证确认的工程量见表1F420154-2
每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?
- 9 【单选题】某承包商当月完成合同金额150万元,根据合同当月应扣除预付款80万元,保留金比率为10%,监理工程师签发进度款最低限额为60万元,在该月应支付( )万元。
- A 、55
- B 、60
- C 、0
- D 、63
- 10 【建造师案例题】事件二中,1~4月每月实际完成工程量价款是多少?监理工程师应签发的付款凭证金额是多少?
- 将工程量清单中所有分项工程的合价汇总,即可算出工程的总标价,总标价等于若干费用项目之和,这些费用项目分别是( )。
- 监督机构对竣工工程的质量( )、验收组织与方法、验收过程等进行监督。
- 井下导线的控制测量方法主要是( )。
- 质量计划的编制应依据( )编制。
- 某工程高程测量时,已知A点高程为,水准仪安置于A、B两点之间,后视读数为α,前视读数为b,则B点高程为()。
- 长达几十公里供热管道的保温工程可构成一个()。
- 经返修或加固处理的分项工程、分部工程,虽然改变外形尺寸但仍能满足结构安全和()要求,可按技术处理方案文件和协商文件进行验收。
- 单因素敏感性分析的步骤中,如果主要分析投资大小对技术方案资金回收能力的影响,则可选用()指标。
- 下列事件中,承包商可以向业主提出费用索赔的有()。
- 简述预防起重机械失稳的措施。

亿题库—让考试变得更简单
已有600万用户下载
