二级建造师
报考指南考试报名准考证打印成绩查询考试题库

重置密码成功

请谨慎保管和记忆你的密码,以免泄露和丢失

注册成功

请谨慎保管和记忆你的密码,以免泄露和丢失

首页二级建造师题库正文
  • 建造师案例题某施工单位承接一高层建筑的泛光照明工程。建筑高度为180m,有3个透空段,建筑结构已完工,外幕墙正在施工。泛光照明由LED灯(55W)和金卤灯(400W)组成。LED灯(连支架重100kg)安装在幕墙上,金面灯安装在透空段平台上,由控制模块P256路)进行场景控制。施工单位依据合同、施工图、规范和幕墙施工进度计划等编制了泛光照明的施工方案,施工进度计划见表1-1(细实线),劳动力计划见表1-2。方案中LED灯具的安装,选用吊篮施工,吊篮尺寸为6000mm×450mm×1180mm,牵引电动机功率为1.5kW×2,提升速度为9.6m/min,载重630kg(载人2名)。按进度计划,共租赁4台吊篮。因工程变化,建筑幕墙4月底竣工,LED灯具的安装不能按原进度计划实施,施工单位对LED灯和金面灯的安装计划进行了调整,见表1-1(粗实线)。调整后的LED灯安装需租赁6台吊篮,作业人员增加到24人,施工单位又编制了临时用电施工组织设计。 问题 1.吊篮施工方案中应制订哪些安全技术措施和主要的应急预案? 2.泛光照明施工进度计划的编制应考虑哪些因素? 3.绘出进度计划调整后的劳动力计划,并说明应如何控制劳动力成本。 4.计划调整后,为什么要编制临时用电施工组织设计?

扫码下载亿题库

精准题库快速提分

参考答案

1.吊篮施工方案中应制订的安全技术措施:应制订高处作业安全技术措施;施工机械安全技术措施;施工用电安全技术措施。吊篮施工方案中应制订的主要的应急预案:高处作业时吊篮发生故障的应急预案。
2.泛光照明施工进度计划的编制应考虑的因素:幕墙竣工时间对LED灯的安装限制和影响;LED灯和金卤灯安装在施工中可以平衡调剂;施工人员和施工机械在工地连续均衡施工。

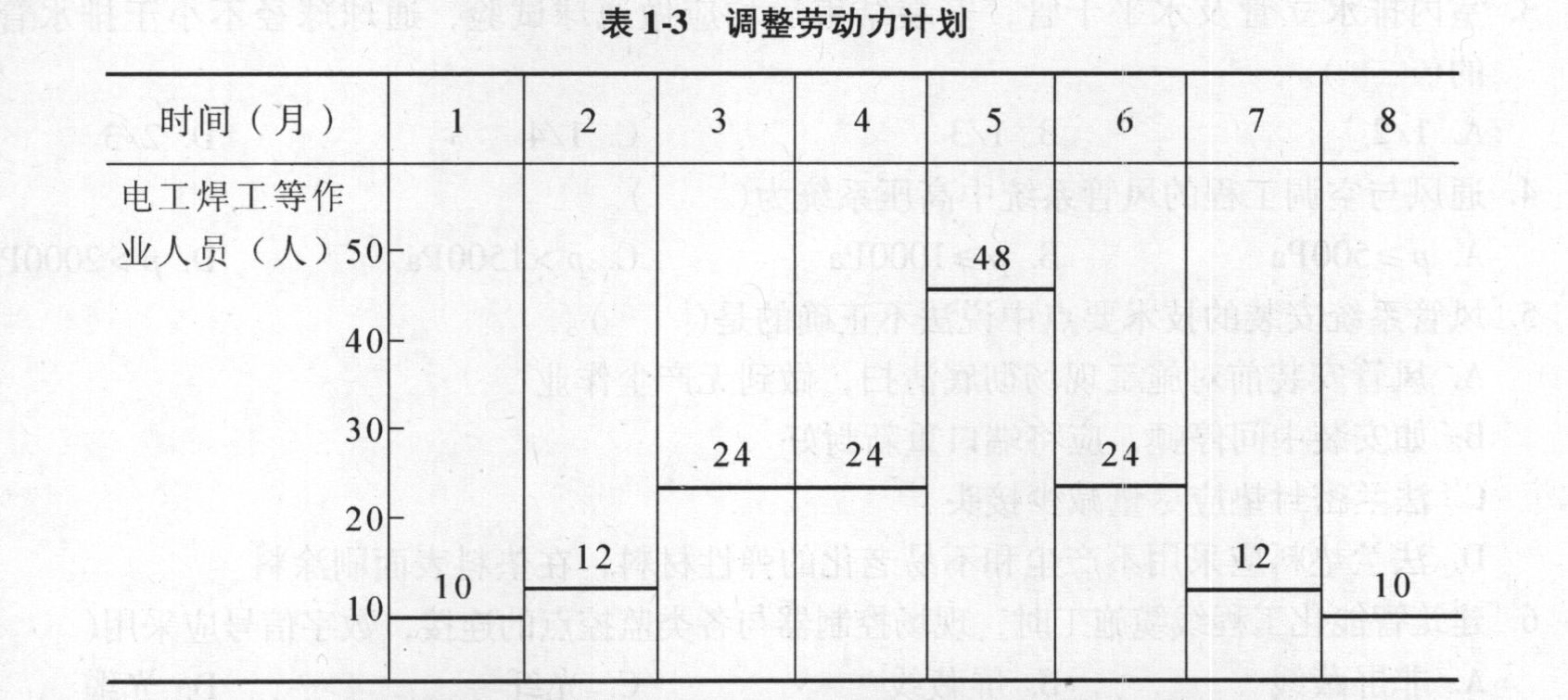

3.进度计划调整后的劳动力计划,见表1-3。劳动力成本控制:减少作业人员进出场时间;严格劳动定额管理;提高作业人员技术素质。
4.计划调整后,要编制临时用电施工组织设计的原因:因为租赁吊篮(1.5kW×2)6台,临时用电设备大于5台。

您可能感兴趣的试题
热门试题换一换

亿题库—让考试变得更简单

已有600万用户下载
